5MW)工程 山东省电力质检中心站质量监督检查 监理单位汇报材料 (第二阶段) 山东华能建设项目管理有限公司 华能沂水风电一期项目监理部 2012 年 11 月 28 日 - - 1 华能沂水风电一期(49

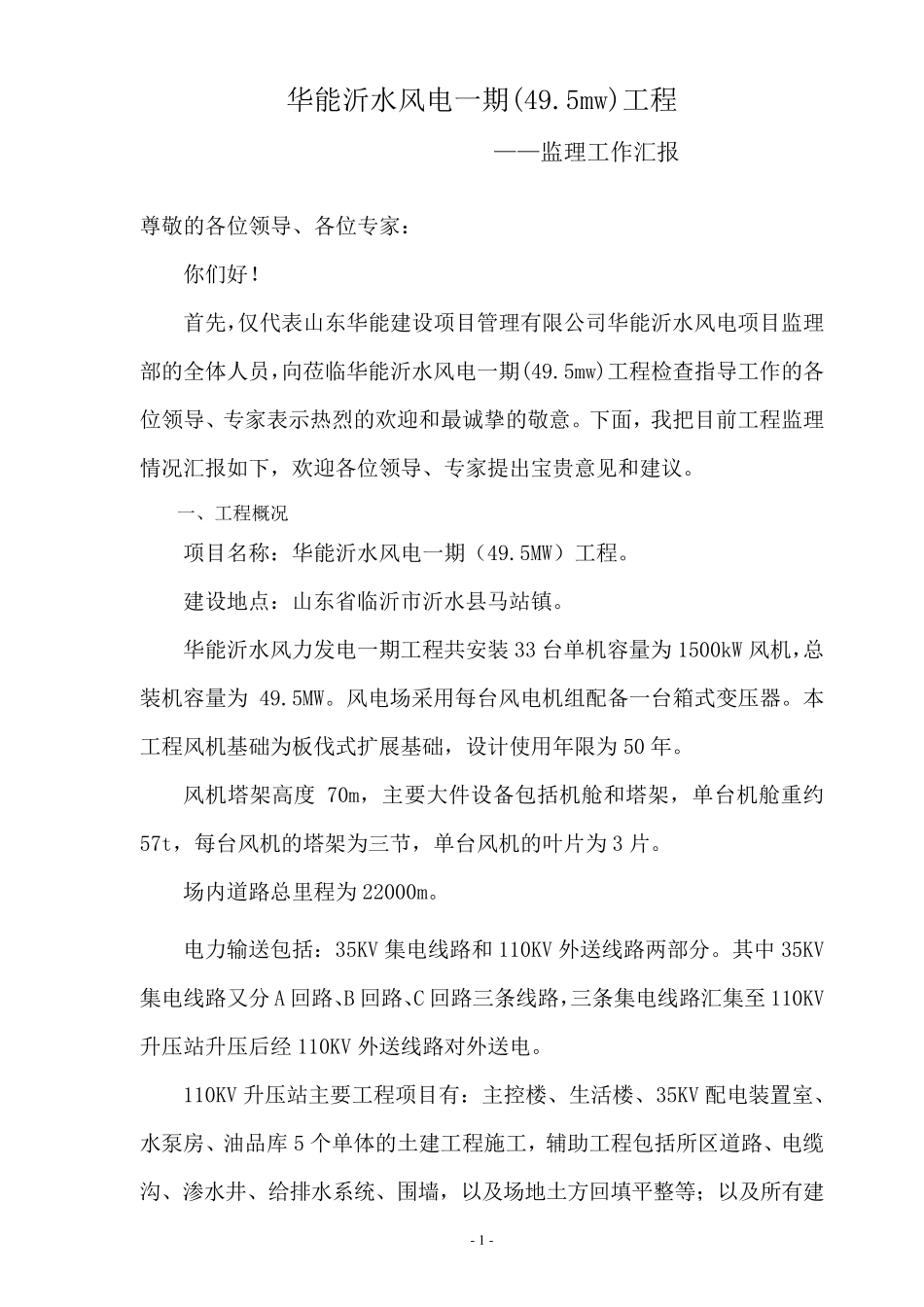

5mw)工程 ——监理工作汇报 尊敬的各位领导、各位专家: 你们好
首先,仅代表山东华能建设项目管理有限公司华能沂水风电项目监理部的全体人员,向莅临华能沂水风电一期(49
5mw)工程检查指导工作的各位领导、专家表示热烈的欢迎和最诚挚的敬意
下面,我把目前工程监理情况汇报如下,欢迎各位领导、专家提出宝贵意见和建议
一、工程概况 项目名称:华能沂水风电一期(49
5MW)工程
建设地点:山东省临沂市沂水县马站镇
华能沂水风力发电一期工程共安装 33 台单机容量为 1500kW 风机,总装机容量为 49
风电场采用每台风电机组配备一台箱式变压器
本工程风机基础为板伐式扩展基础,设计使用年限为 50 年
风机塔架高度70m,主要大件设备包括机舱和塔架,单台机舱重约57t,每台风机的塔架为三节,单台风机的叶片为 3 片
场内道路总里程为 22000m
电力输送包括:35KV 集电线路和 110KV 外送线路两部分
其中 35KV集电线路又 分A 回 路、B 回 路、C 回 路三条 线路,三条 集电线路汇集至 110KV升 压站升 压后 经 110KV 外送线路对 外送电

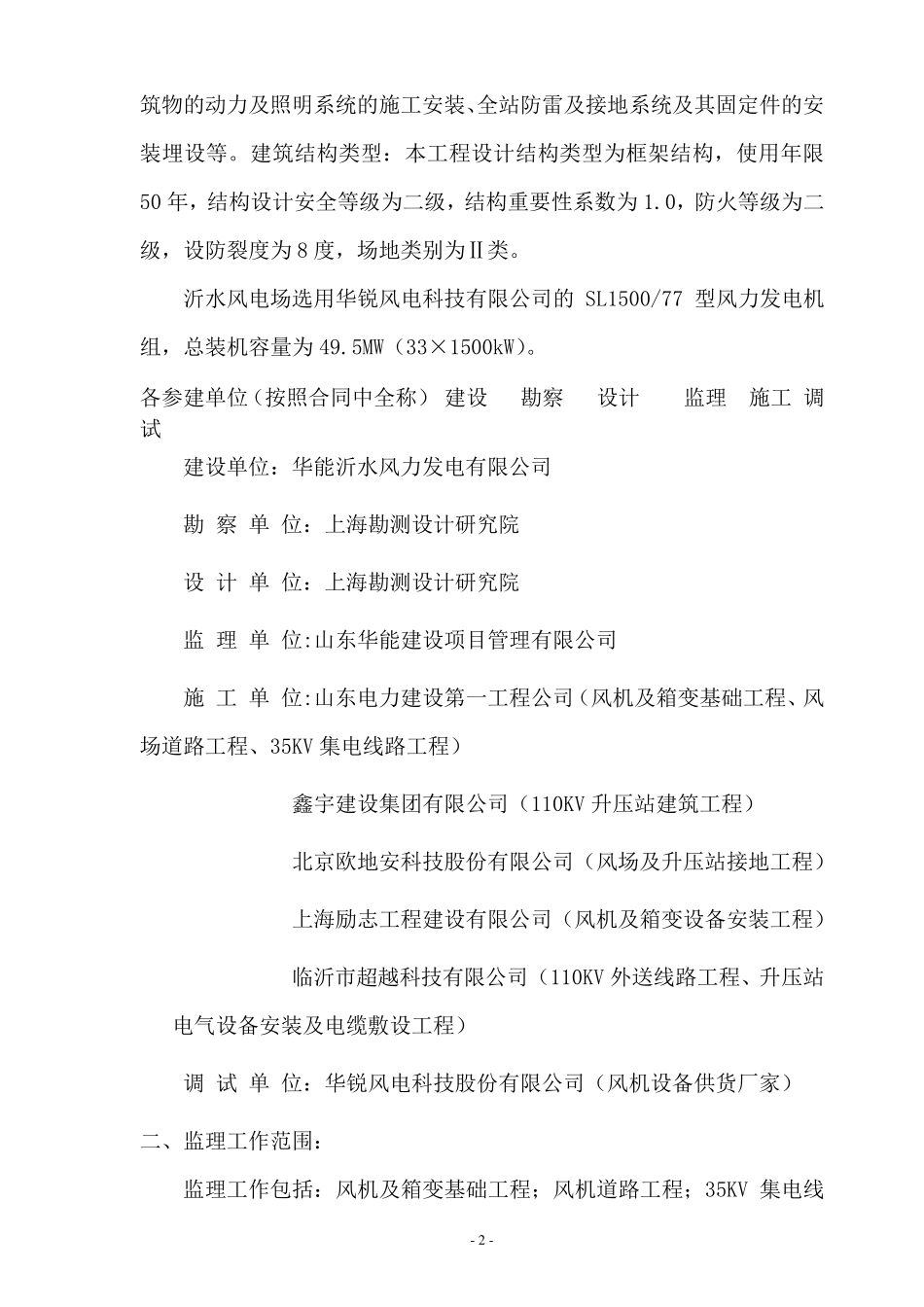

110KV 升 压站主要工程项目有:主控 楼 、生 活 楼 、35KV 配电装置 室 、水泵 房 、油 品 库 5 个 单体的土 建工程施 工,辅 助 工程包括所 区 道路、电缆沟 、渗 水井 、给 排 水系 统 、围 墙 ,以 及 场地土 方 回 填 平 整 等 ; 以 及 所 有建 - - 2 筑物的动力及照明系统的施工安装、全站防雷及接地系统及其固定件的安装
