单元体幕墙吊装方案 一、吊装方案划分图

(后附) 二、吊具的安装与调试: 本工程采用挑臂式吊装方法,吊装设备在屋面搭设,设备搭设为整个外饰面四周
采用 14#工字负做成支架,支架后边加配重,每根臂杆的间距不超过 4M,臂杆前端支撑在女儿墙上固定前需要打埋件,挑臂前端与埋板焊接,臂杆的上口穿一条直径 14MM 的钢丝绳,钢丝绳用手拉葫芦拉紧,然后用卡扣锁好,在卷扬机的楼层边沿设置一个导向定滑轮,定滑轮的固定方式是用电锤在楼面上打一个穿孔直径 16MM,穿一条钢丝绳,用三个或四个卡扣锁紧,导向定滑轮直接挂在钢丝绳上,同样在臂杆的通长钢丝绳上也装上一个导向滑轮,两边用短负丝和卡扣固定,目的是不让导向滑轮在通长负丝上滑动,防止造成安全隐患
由于本工程楼层较高,所需钢丝绳较长,所以配备载重 3 吨的卷扬机,卷扬机采用直径 14MM 的钢丝绳与结构柱连接,锁好卡扣确保安全
为提高安装速度,在安装单元体的上一层钢支座上挂两个载重一吨的手动葫芦来调节单元体,卷扬机继续下一块 的吊装
设备安装完 毕 后,须 经 监 理 方及 总 包 公 司 质 量 安全保证 部 等 验 收 合 格 后方可 使用 三、单元体的吊装流 程: 检 查 到 场 单元体质 量 单元体运 到 安装区 域 装好吊装转 接挂板车 挂吊装扃 担 捆 牢 防撞 缆 绳 调整对 讲 机频 道 试信 号 是否 良 好 确认 信 号 良 好后指 挥 起 吊 吊到 安装楼层 挂手动葫芦 安装

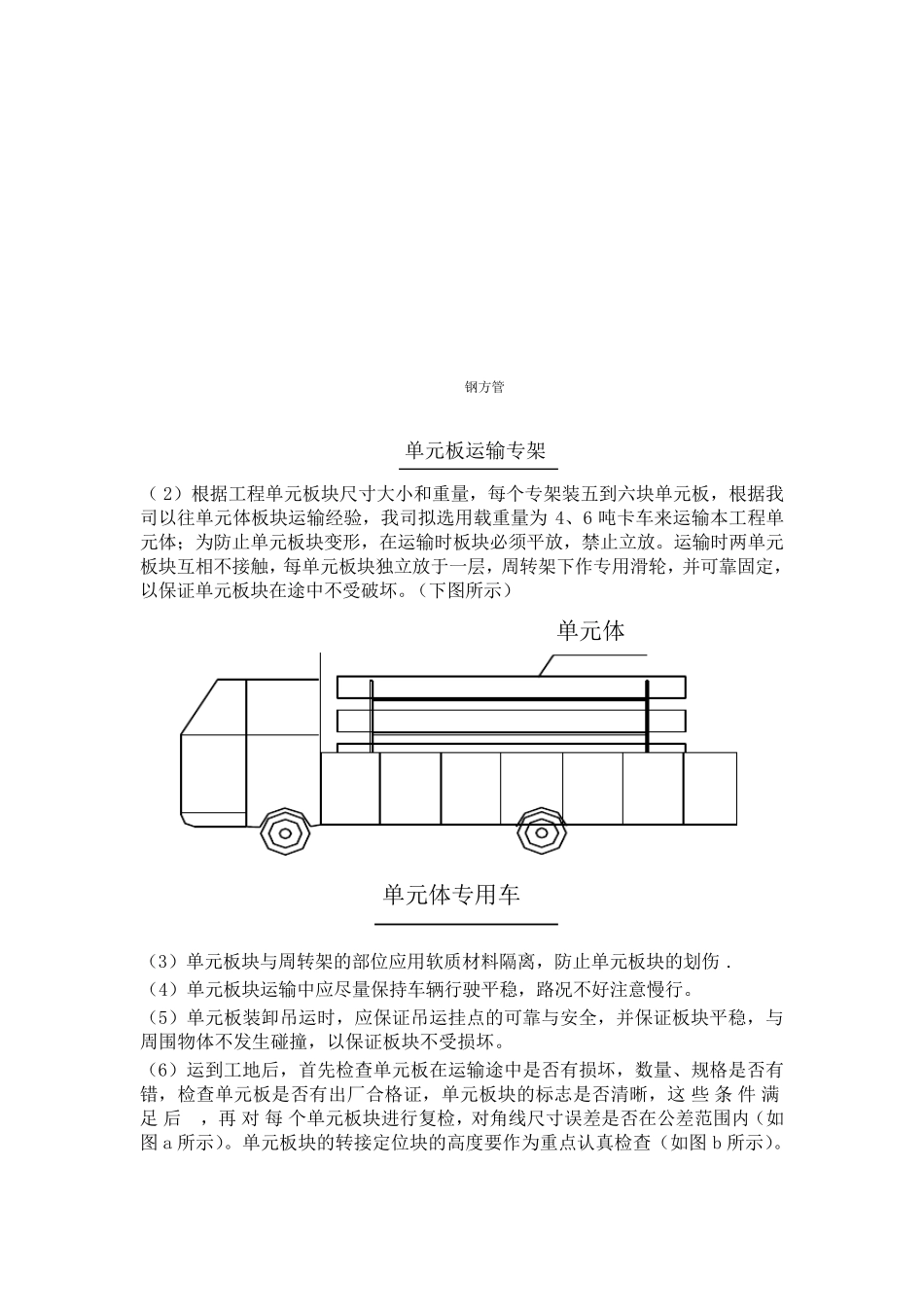

调节 装水 槽 打胶 下一块 吊装 四、 单元式幕墙的安装过程 1、单元板块 的水 平 运 输 (1)专 用运 输 架 为防止单元板块 在运 输 途 中 颠 簸 擦 伤 单元板块 ,我 司 将 专 门 特 制 适 合 本工程可 拆 卸 式单元体运 输 的移 动专 架,此 专 架由方钢焊接而 成,每个运 输 架可 同时 运输 5- 6 块 单元
