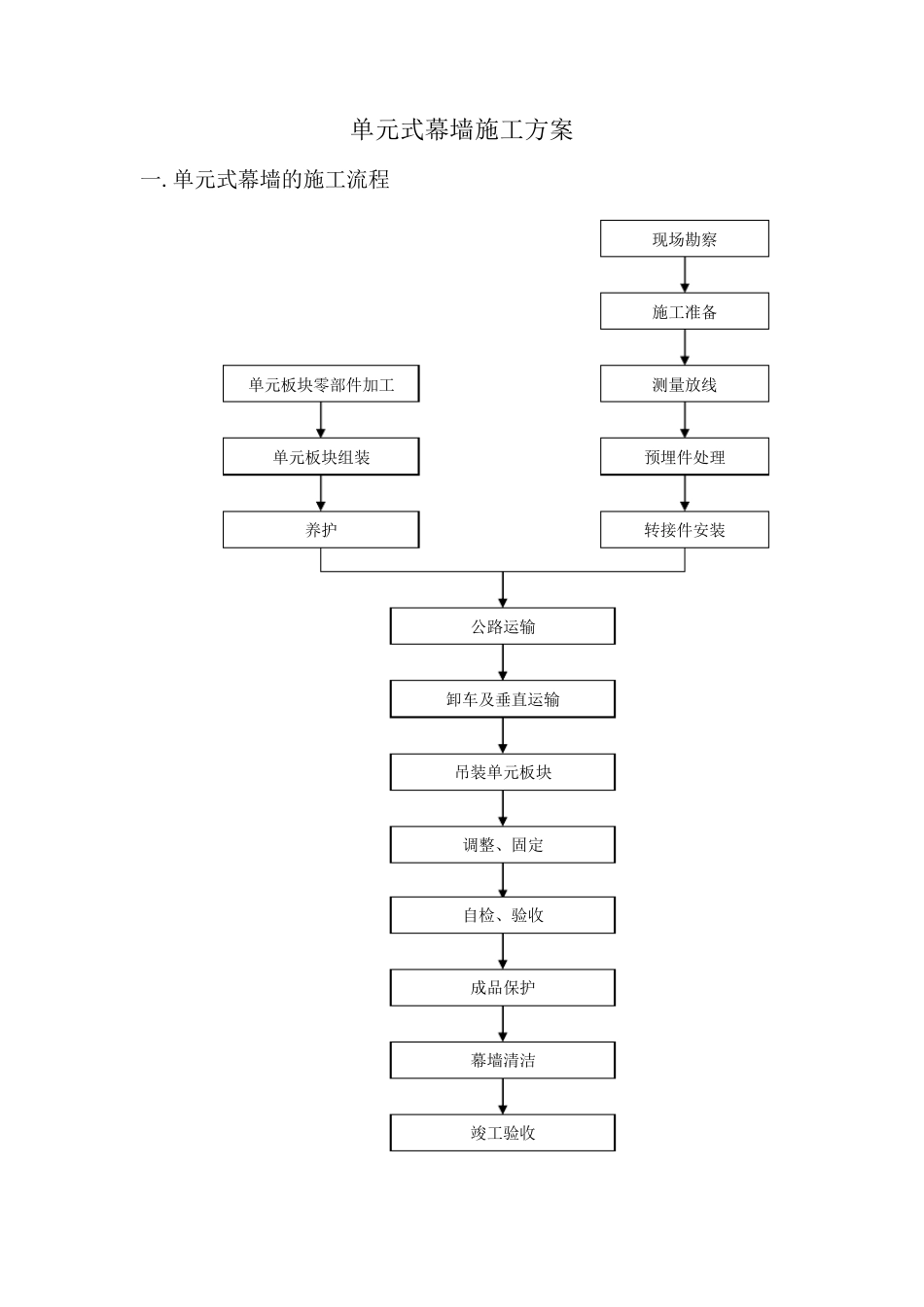

单元式幕墙施工方案 一.单元式幕墙的施工流程 现场勘察 施工准备 测量放线 预埋件处理 转接件安装 单元板块零部件加工 单元板块组装 养护 公路运输 卸车及垂直运输 吊装单元板块 调整、固定 自检、验收 成品保护 幕墙清洁 竣工验收 二.单元式幕墙的安装 1.工程施工准备 1.1 技术准备工作 1.1.1 组织设计人员对现场安装工人进行技术交底,熟悉本工程单元式幕墙的技术结构特点,详细研究施工方案,熟悉质量标准,使工人掌握每个工序的技术要点。 1.1.2 项目经理组织现场人员学习单元板块的吊装方案,着重学习掌握吊具的额定荷载,各种单元体重量等重要参数。 1.2 单元板块运输,吊装机具的准备 1.2.1 根据本工程单元板块几何尺寸、重量设计合适的板块周转架。 1.2.2 根据单元板块的尺寸、重量及吊装方法设计合适的吊具及选用合适电动葫芦,起重架等设备,所有机具设备的选用都应有一定的安全系数,重要部件应通过试验测试其可靠性。 1.2.3 与总包协调使用塔吊进行垂直运输和板块吊装。 1.3 现场施工条件的准备 1.3.1 首层平面应划分出专用区域用来进行板块卸车及临时存放,此区域应在塔吊使用半径之内。当塔吊拆除后,此区域应能实现用汽车吊卸车。 1.3.2 板块垂直运输条件 1.3.2.1 为实现板块运到 各楼 层,每隔 5~ 8 层应设一个板块存放层,在此层应设一钢 制 进货 平台 ,由 塔吊及进货 平台 实现板块由 地 面至 存放层的垂直运输。 1.3.2.2 当塔吊拆除后,可用施工用人货 两 用电梯 实现极 少 量的单元板块的垂直运输。 1.3.2.3 当人货 两 用电梯 不 能用时,可采 用专用单元吊装机提 升 运输。 2.测量放线 2.1 复 核 土 建 结构标高 线 的正 确 性 2.1.1 以土建的±0.0 标高为基准,利用水平仪、50 米长卷尺及适当重量的重物,每隔 5~10 层为阶段复核土建标高的正确性。 2.1.1.1 如发现土建标高不准确,应另作标记,并应有“幕墙专用”的标识,并将复核情况上报总包单位及监理。 2.1.1.2 标高复核时应着重注意由于楼体沉降而产生的主、裙楼标高不一的情况,应确保主裙楼标高的一致性。 2.2 确定幕墙施工测量放线的基准层 2.2.1 楼体平面变化层确定为一基准层。 2.2.2 两测量基准层间隔层数不易大于 7~8 层。 2.2.3 复核基准层土建基准点、线的闭合情况 2.2.3.1 用经纬仪、50 米长卷尺复核土建基准点、线的角度、距离,如发现偏...
