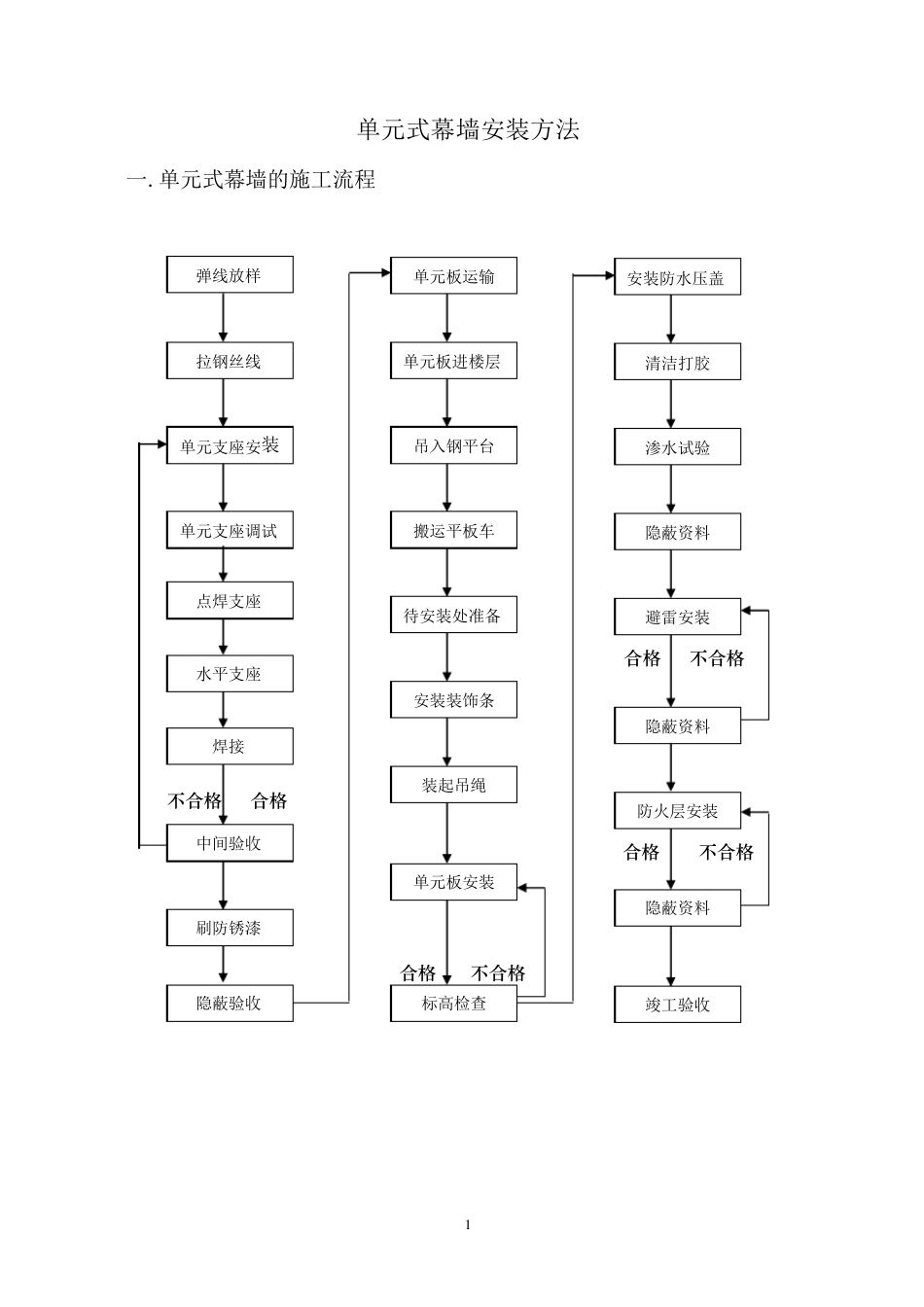

1 单元式幕墙安装方法 一.单元式幕墙的施工流程 合格 不合格 不合格 合格 合格 不合格 合格 不合格 竣工验收 隐蔽资料 渗水试验 避雷安装 防火层安装 安装防水压盖 隐蔽资料 清洁打胶 隐蔽资料 标高检查 单元板进楼层 单元板安装 吊入钢平台 搬运平板车 待安装处准备 安装装饰条 装起吊绳 单元板运输 弹线放样 拉钢丝线 单元支座安装 焊接 单元支座调试 点焊支座 水平支座 中间验收 隐蔽验收 刷防锈漆 2 二、单元式幕墙施工准备 1、技术准备 1.1 组织设计人员对现场安装工人进行技术交底,熟悉本工程单元式幕墙的技术结构特点,详细研究施工方案,熟悉质量标准,使工人掌握每个工序的技术要点。 1.2 项目经理组织现场人员学习单元板块的吊装方案,着重学习掌握吊具的额定荷载,各种单元体重量等重要参数。 2、运输,吊装机具的准备 2.1 根据本工程单元板块几何尺寸、重量设计合适的板块周转架。 2.2 根据单元板块的尺寸、重量及吊装方法设计合适的吊具及选用合适电动葫芦,起重架等设备,所有机具设备的选用都应有一定的安全系数,重要部件应通过试验测试其可靠性。 2.3 与总包协调使用塔吊进行垂直运输和板块吊装。 3、现场施工条件的准备 3.1 施工总平面应划分出专用区域用来进行板块卸车及临时存放,此区域应在塔吊使用半径之内。当塔吊拆除后,此区域应能实现用汽车吊卸车。 3.2 为实现板块运到各楼层,每隔 3~ 5 层应设一个板块存放层,在此层应设一钢 制 进货 平台 ,由 塔吊及进货 平台 实现板块由 地 面至 存放层的垂直运输。 三 、单元体幕墙的安装 1、连 接 件的安装 a.先 对整 个大 楼进行测绘 控 制 线 ,依 据轴 线 位 置 的相 互 关 系将 十 字 中 心 线 弹3 在预埋件上,作为安装支座的依据(如图所示)。 b.幕墙施工为临边作业,应在楼层内将螺栓与埋件连接,依据垂直钢丝线来检查一次转接件的前后与左右偏差(如下图示)。 尺寸钢丝线转接件 c.为保证转接件安装精度,除控制前后左右尺寸后,还要控制每个转接件标高,我司计划用水准仪进行跟踪检查标高,其允许偏差为±1mm。(如下图所示)。 预埋件4 钢转接件 d.待一次转接件各部位校对完毕后即进行螺栓初步连接,连接时严格按照图纸要求及螺栓紧固规定。 e.钢转接件安装完毕后,再进行铝挂钩安装,安装前垫上隔离垫,安装好进行前后左右调节,完毕后进行固定,用水...
