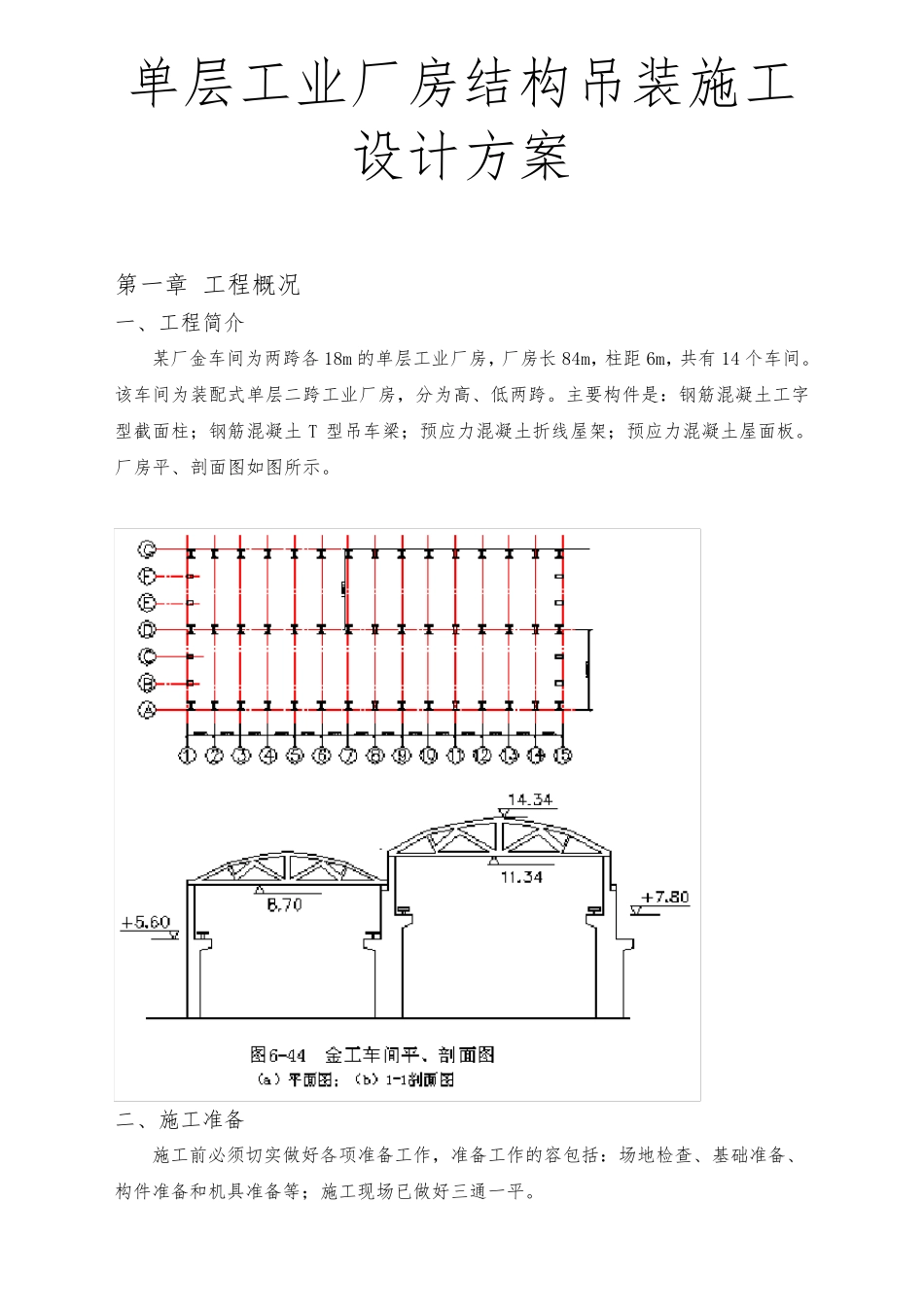

单层工业厂房结构吊装施工设计方案 第一章 工程概况 一、工程简介 某厂金车间为两跨各 18m 的单层工业厂房,厂房长 84m,柱距 6m,共有 14 个车间
该车间为装配式单层二跨工业厂房,分为高、低两跨
主要构件是:钢筋混凝土工字型截面柱;钢筋混凝土 T 型吊车梁;预应力混凝土折线屋架;预应力混凝土屋面板

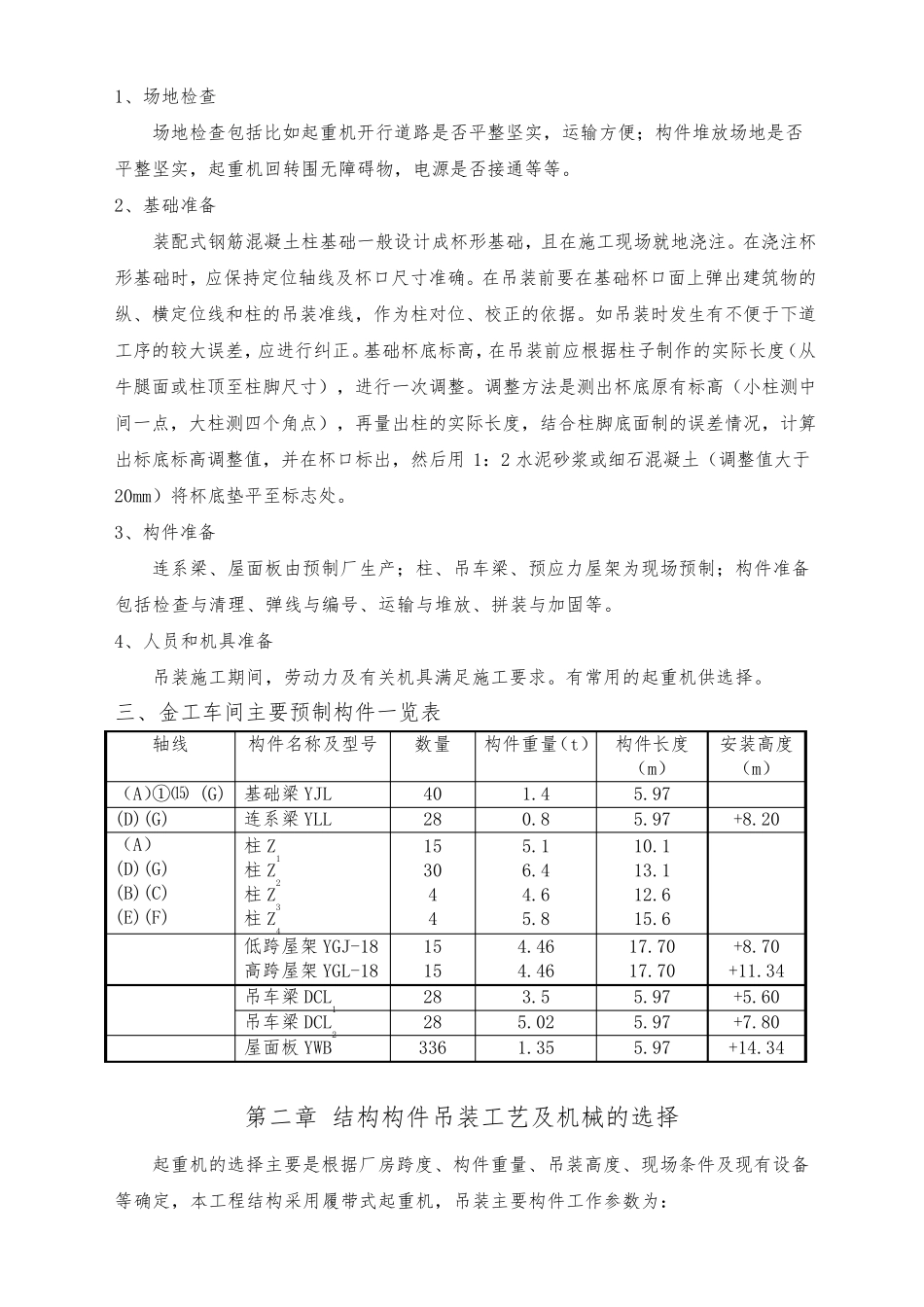

厂房平、剖面图如图所示
二、施工准备 施工前必须切实做好各项准备工作,准备工作的容包括:场地检查、基础准备、构件准备和机具准备等;施工现场已做好三通一平
1、 场 地 检 查 场 地 检 查 包 括 比 如 起 重 机 开 行 道 路 是 否 平 整 坚 实 , 运 输 方 便 ; 构 件 堆 放 场 地 是 否平 整 坚 实 , 起 重 机 回 转 围 无 障 碍 物 , 电 源 是 否 接 通 等 等
2、 基 础 准 备 装 配 式 钢 筋 混 凝 土 柱 基 础 一 般 设 计 成 杯 形 基 础 , 且 在 施 工 现 场 就 地 浇 注
在 浇 注 杯形 基 础 时 , 应 保 持 定 位 轴 线 及 杯 口 尺 寸 准 确
在 吊 装 前 要 在 基 础 杯 口 面 上 弹 出 建 筑 物 的纵 、 横 定 位 线 和 柱 的 吊 装 准 线 , 作 为 柱 对 位 、 校 正 的 依 据
如 吊 装 时 发 生 有 不 便 于 下 道工 序 的 较 大 误 差 , 应 进 行 纠 正
基 础 杯 底 标 高 , 在 吊 装 前 应 根 据 柱 子 制 作 的 实 际 长 度 (从牛腿面 或柱 顶至柱 脚尺 寸 ), 进 行 一 次调整
调整 方 法是 测出 杯 底 原有 标 高 (小柱 测中间一 点, 大 柱 测四个角点), 再量出 柱 的 实 际 长 度 , 结合柱 脚底 面 制 的 误 差 情况, 计 算出 标 底 标 高
