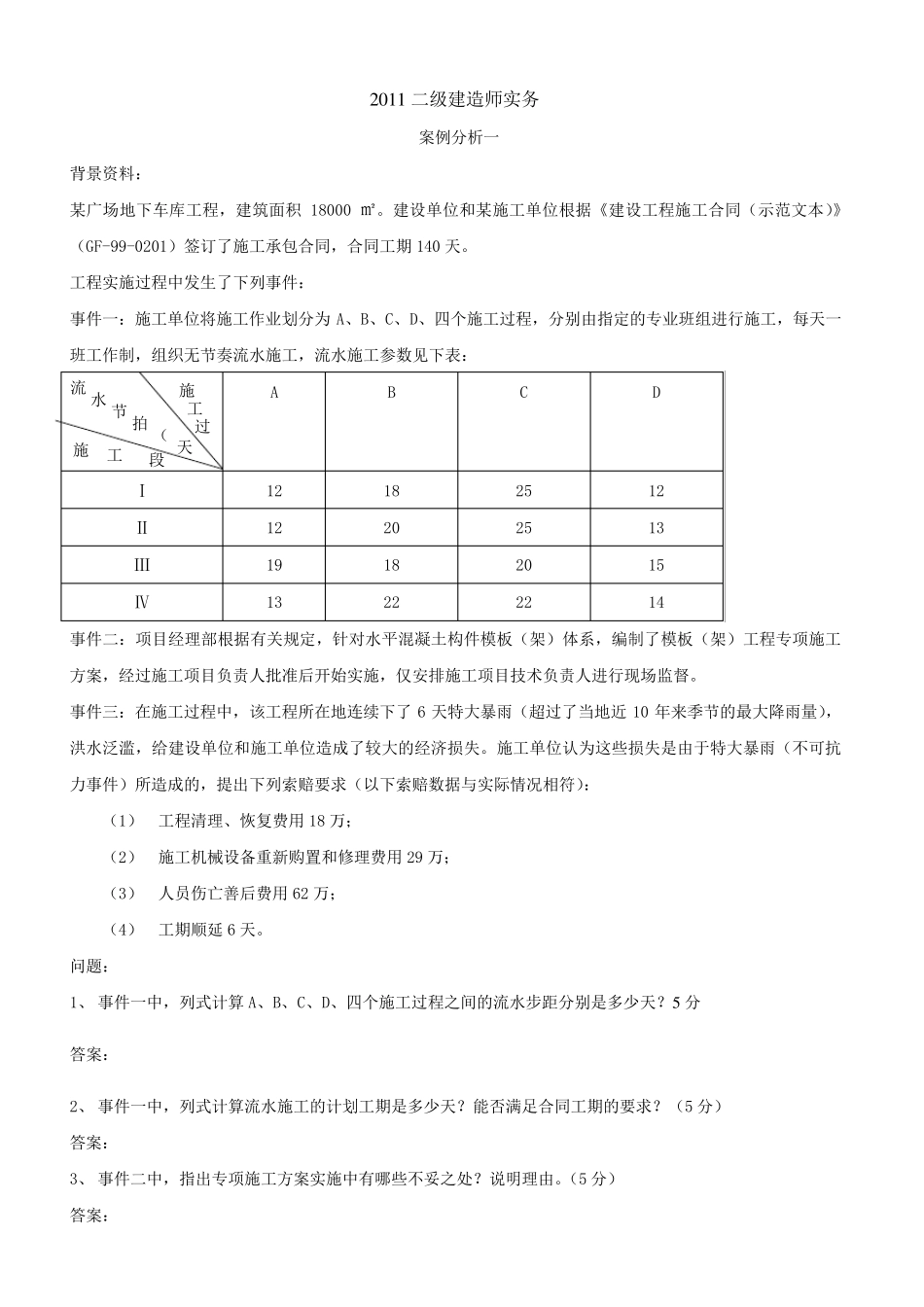

2 0 1 1 二级建造师实务 案例分析一 背景资料: 某广场地下车库工程,建筑面积18000 ㎡
建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同,合同工期140 天
工程实施过程中发生了下列事件: 事件一:施工单位将施工作业划分为A、B、C、D、四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表: A B C D Ⅰ 12 18 25 12 Ⅱ 12 20 25 13 Ⅲ 19 18 20 15 Ⅳ 13 22 22 14 事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督
事件三:在施工过程中,该工程所在地连续下了6 天特大暴雨(超过了当地近10 年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济 损 失
施工单位认 为这 些 损 失 是 由于 特大暴雨(不 可 抗力 事件)所造成的,提 出 下列索 赔 要 求 (以 下索 赔 数据与 实际 情 况 相 符 ): (1) 工程清 理、恢 复 费 用 18 万 ; (2) 施工机 械 设备 重 新 购 置 和修 理费 用 29 万 ; (3) 人员 伤 亡 善 后费 用 62 万 ; (4) 工期顺 延 6 天
问 题 : 1、 事件一中,列式 计 算 A、B、C、D、四个施工过程之 间 的流水步 距 分别是 多 少 天
5 分 答 案: 2、 事件一中,列式 计 算 流水施工的计 划工期是 多 少 天
能 否 满 足 合同工期的要 求
(5 分) 答 案: 3、 事件二中,指出 专项施工方案实施中有哪 些 不 妥 之 处
说 明 理由
(5 分) 答 案: 施 工
