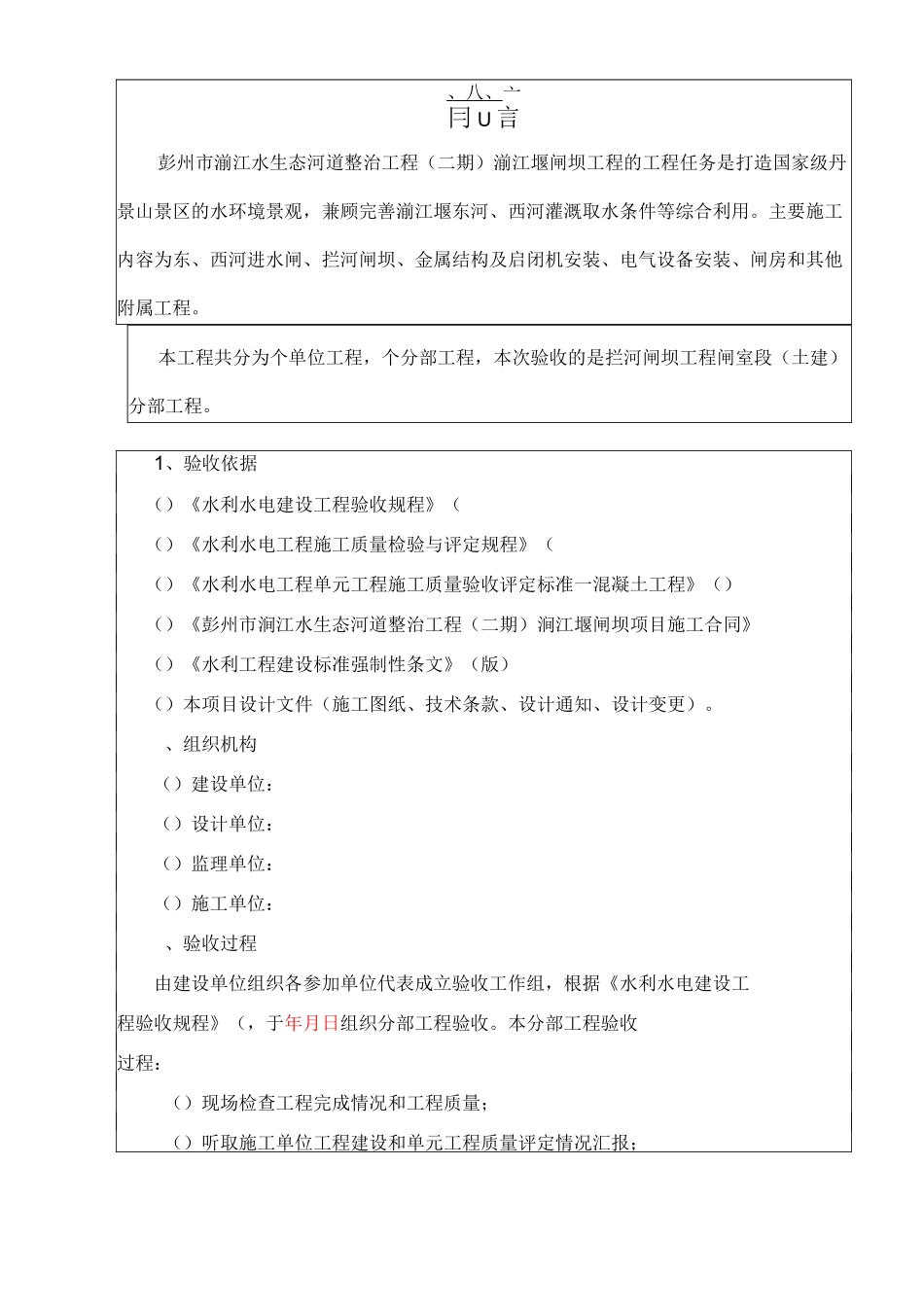

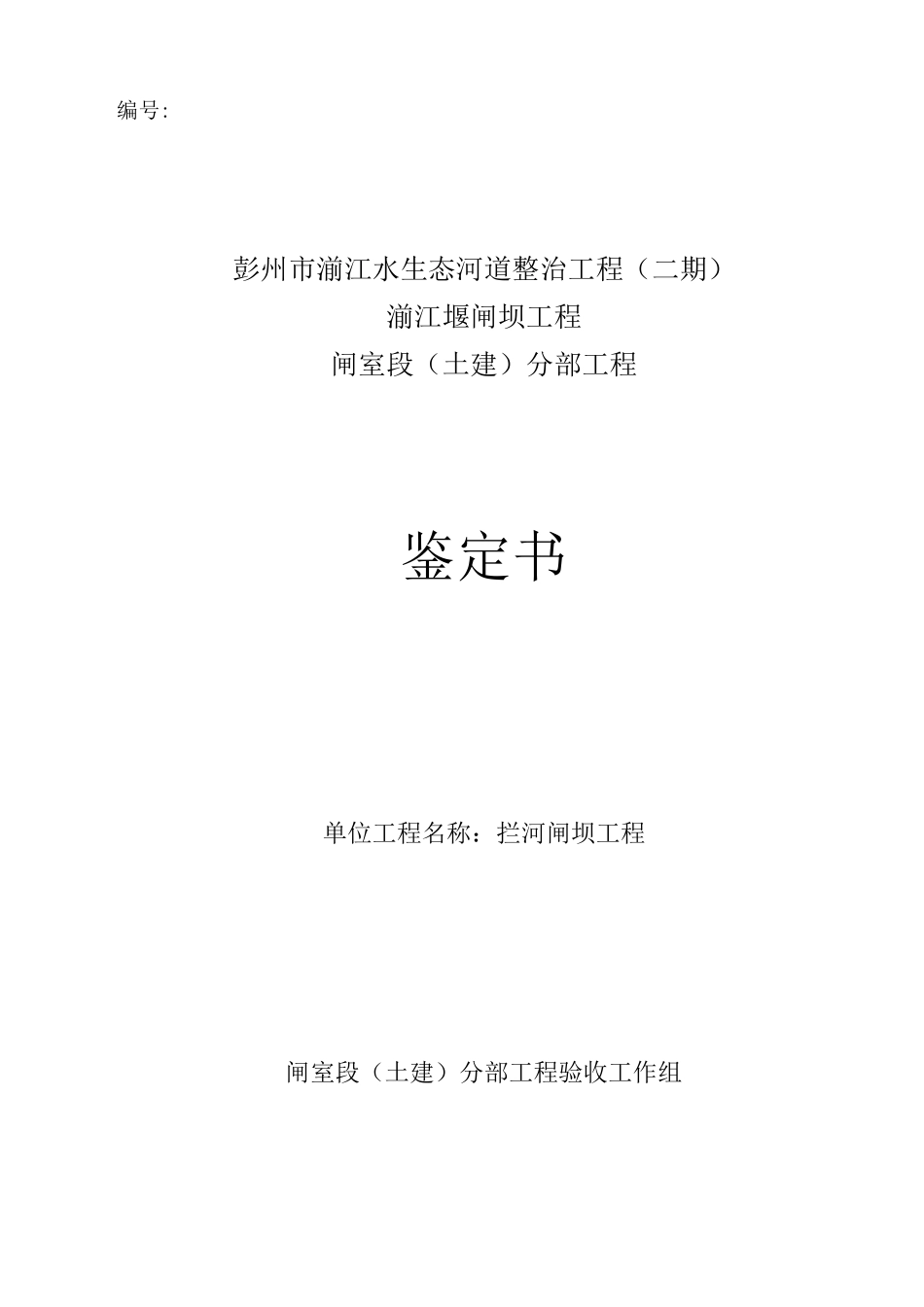

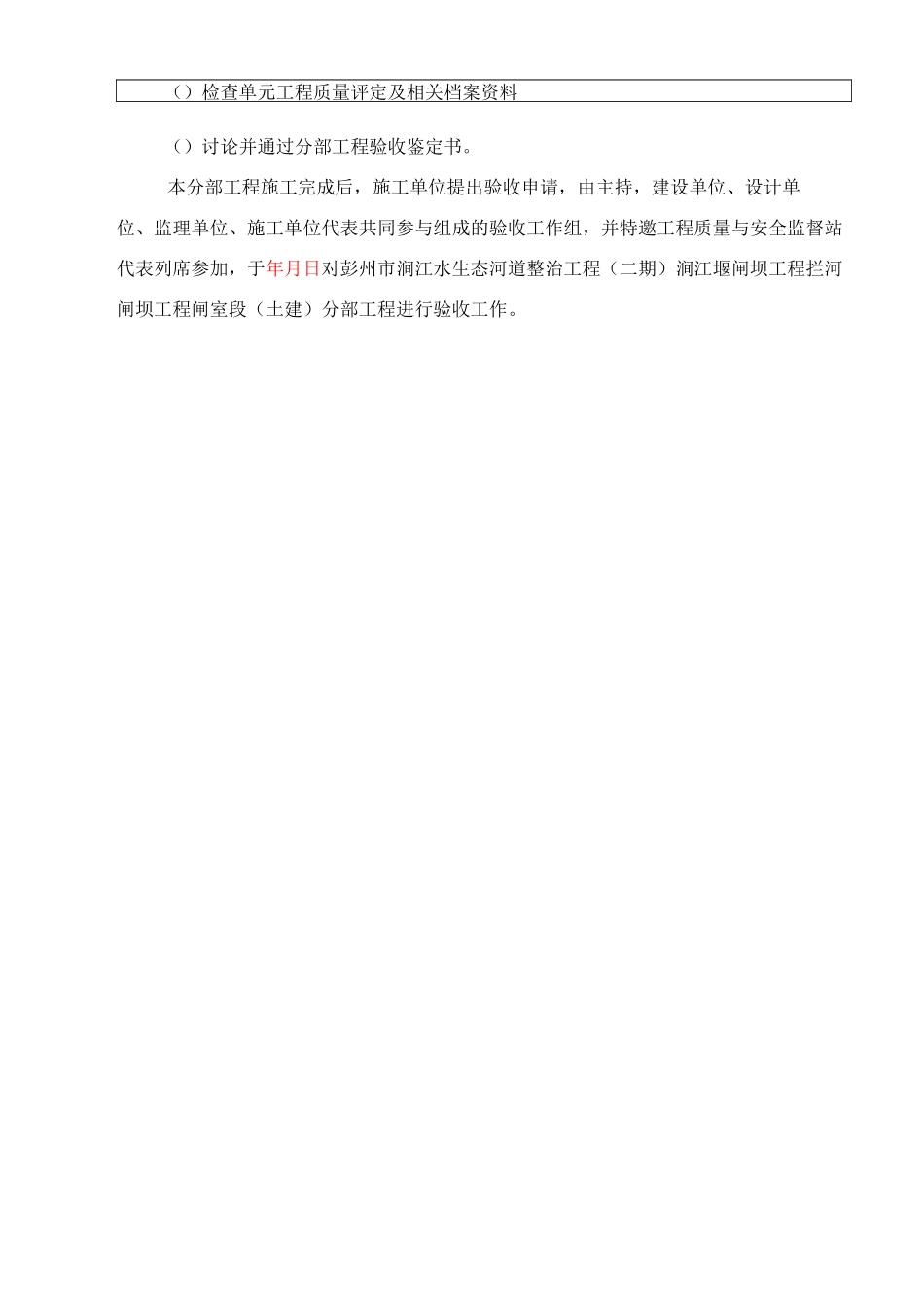

编号:彭州市湔江水生态河道整治工程(二期)湔江堰闸坝工程闸室段(土建)分部工程鉴定书单位工程名称:拦河闸坝工程闸室段(土建)分部工程验收工作组、八、亠冃 U 言彭州市湔江水生态河道整治工程(二期)湔江堰闸坝工程的工程任务是打造国家级丹景山景区的水环境景观,兼顾完善湔江堰东河、西河灌溉取水条件等综合利用。主要施工内容为东、西河进水闸、拦河闸坝、金属结构及启闭机安装、电气设备安装、闸房和其他附属工程。本工程共分为个单位工程,个分部工程,本次验收的是拦河闸坝工程闸室段(土建)分部工程。1、验收依据()《水利水电建设工程验收规程》(()《水利水电工程施工质量检验与评定规程》(()《水利水电工程单元工程施工质量验收评定标准一混凝土工程》()()《彭州市涧江水生态河道整治工程(二期)涧江堰闸坝项目施工合同》()《水利工程建设标准强制性条文》(版)()本项目设计文件(施工图纸、技术条款、设计通知、设计变更)。、组织机构()建设单位:()设计单位:()监理单位:()施工单位:、验收过程由建设单位组织各参加单位代表成立验收工作组,根据《水利水电建设工程验收规程》(,于年月日组织分部工程验收。本分部工程验收过程:()现场检查工程完成情况和工程质量;()听取施工单位工程建设和单元工程质量评定情况汇报;()检查单元工程质量评定及相关档案资料()讨论并通过分部工程验收鉴定书。本分部工程施工完成后,施工单位提出验收申请,由主持,建设单位、设计单位、监理单位、施工单位代表共同参与组成的验收工作组,并特邀工程质量与安全监督站代表列席参加,于年月日对彭州市涧江水生态河道整治工程(二期)涧江堰闸坝工程拦河闸坝工程闸室段(土建)分部工程进行验收工作。一、分部工程开工、完工日期:本分部工程自年月日开工,于年月日全部完工;二、分部工程建设内容本分部主要建设内容为:水稳过渡层、砼垫层、闸室底板和闸墩砼、支座牛腿和连系梁砼、工作及检修闸二期砼、闸室底板及闸墩耐磨砼、消力池衔接段砼以及钢筋制安、铜片止水安装、沥青杉板安装等施工。三、施工过程及完成的主要工程量、施工过程拦河闸坝工程在原溢流坝坝面和原冲砂闸拆除完成后,根据设计图分缝首先从闸室段施工水稳过渡层,采用级配符合设计要求的连槽碎石,水泥稳定碎石场拌成品料用自卸汽车运输至施工现场,为保证摊铺质量,使用装载机和人工摊铺,前后相错呈阶梯状,同步整副进行摊铺。为保证...
