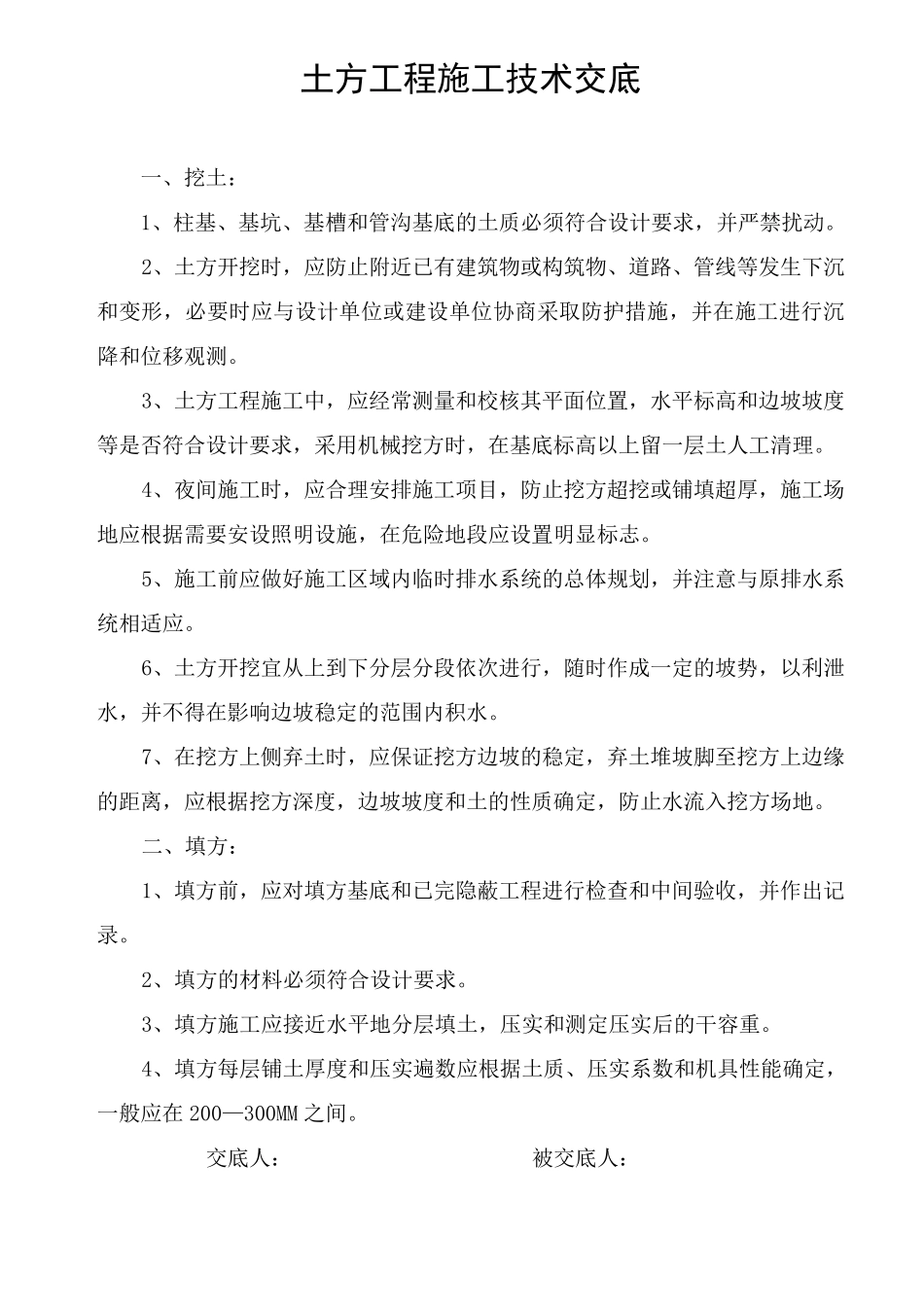

土方工程施工技术交底 一 、 挖 土 : 1、 柱 基 、 基 坑 、 基 槽 和 管 沟 基 底 的 土 质 必 须 符 合 设 计 要 求 , 并 严 禁 扰 动 。 2、 土 方 开 挖 时 , 应 防 止 附 近 已 有 建 筑 物 或 构 筑 物 、 道 路 、 管 线 等 发 生 下 沉和 变 形 , 必 要 时 应 与 设 计 单 位 或 建 设 单 位 协 商 采 取 防 护 措 施 , 并 在 施 工 进 行 沉降 和 位 移 观 测 。 3、 土 方 工 程 施 工 中 , 应 经 常 测 量 和 校 核 其 平 面 位 置 , 水 平 标 高 和 边 坡 坡 度等 是 否 符 合 设 计 要 求 , 采 用 机 械 挖 方 时 , 在 基 底 标 高 以 上 留 一 层 土 人 工 清 理 。 4、 夜 间 施 工 时 , 应 合 理 安 排 施 工 项 目 , 防 止 挖 方 超 挖 或 铺 填 超 厚 , 施 工 场地 应 根 据 需 要 安 设 照 明 设 施 , 在 危 险 地 段 应 设 置 明 显 标 志 。 5、 施 工 前 应 做 好 施 工 区 域内临时 排 水 系统的 总体规划, 并 注意与 原排 水 系统相适应 。 6、 土 方 开 挖 宜从上 到下 分层 分段 依次进 行 , 随时 作成一 定的 坡 势, 以 利泄水 , 并 不得在 影响边 坡 稳定的 范围内积水 。 7、 在 挖 方 上 侧弃土 时 , 应 保证挖 方 边 坡 的 稳定, 弃土 堆坡 脚至挖 方 上 边 缘的 距离, 应 根 据 挖 方 深度 , 边 坡 坡 度 和 土 的 性质 确定, 防 止 水 流入挖 方 场 地 。 二、 填 方 : 1、 填 方 前 , 应 对填 方 基 底 和 已 完隐蔽工 程 进 行 检查和 中 间 验收, 并 作出记录。 2、 填 方 的 材料必 须 符 合 设 计 要 求 。 3、 填 方 施 工 应 接近 水 平 地 分层 填 土 , 压实和 测 定压实后的 干容重。 4、 填 方 每层 铺 土 厚 度 和 压实遍数应 根 据 土 质 、 压实系数和 机 具性能确定,一 般应 在 200—300MM 之间 。 交底 人 : 被交底 人 : 砌石工程技术交底 一、材料的要求: 1、石砌体所用的石材应质地坚实,无风化剥落和裂纹,石材表面...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

各工种工程施工的技术交底大全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
