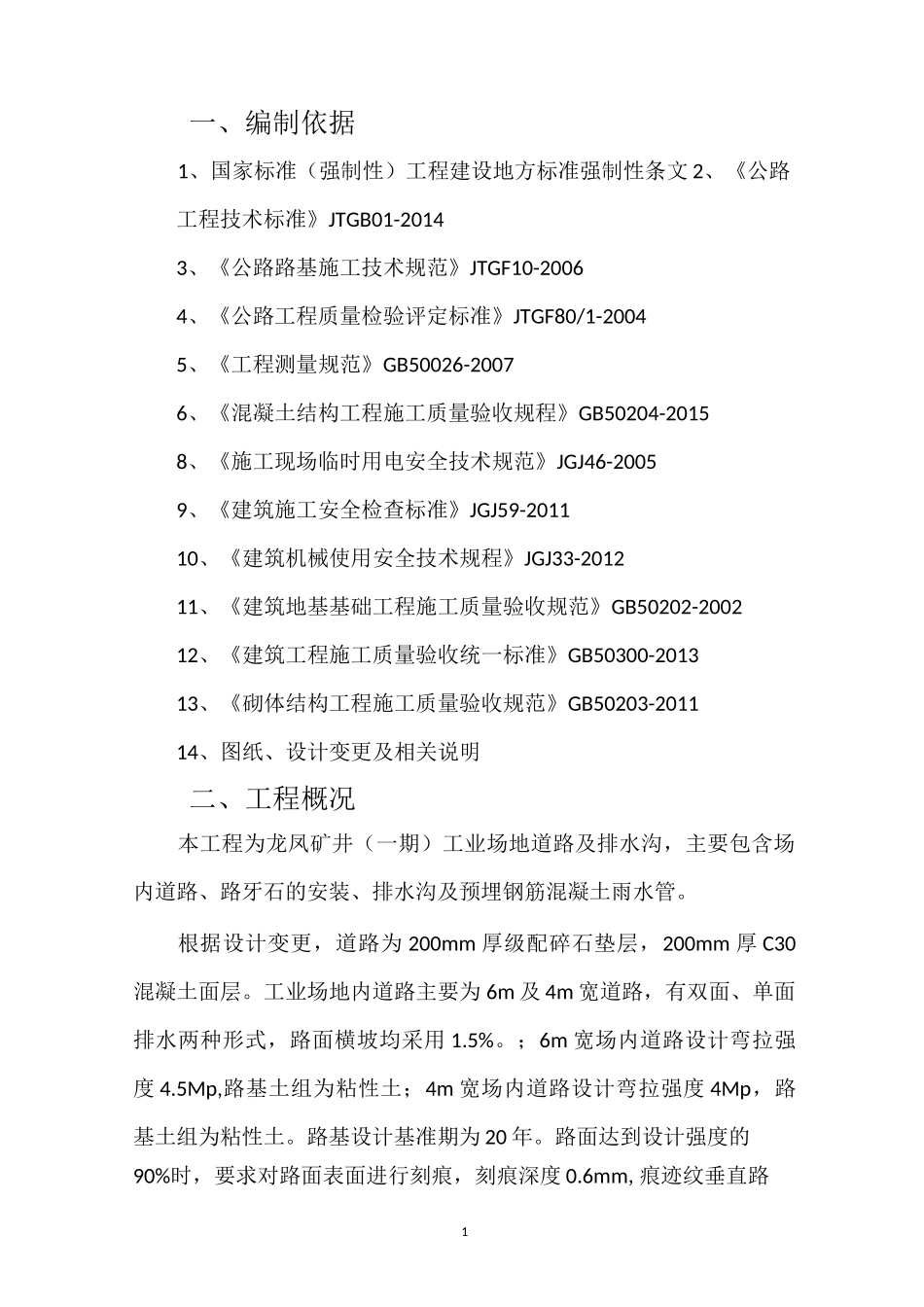

1一、编制依据1、国家标准(强制性)工程建设地方标准强制性条文 2、《公路工程技术标准》JTGB01-20143、《公路路基施工技术规范》JTGF10-20064、《公路工程质量检验评定标准》JTGF80/1-20045、《工程测量规范》GB50026-20076、《混凝土结构工程施工质量验收规程》GB50204-20158、《施工现场临时用电安全技术规范》JGJ46-20059、《建筑施工安全检查标准》JGJ59-201110、《建筑机械使用安全技术规程》JGJ33-201211、《建筑地基基础工程施工质量验收规范》GB50202-200212、《建筑工程施工质量验收统一标准》GB50300-201313、《砌体结构工程施工质量验收规范》GB50203-201114、图纸、设计变更及相关说明二、工程概况本工程为龙凤矿井(一期)工业场地道路及排水沟,主要包含场内道路、路牙石的安装、排水沟及预埋钢筋混凝土雨水管
根据设计变更,道路为 200mm 厚级配碎石垫层,200mm 厚 C30混凝土面层
工业场地内道路主要为 6m 及 4m 宽道路,有双面、单面排水两种形式,路面横坡均采用 1
;6m 宽场内道路设计弯拉强度 4
5Mp,路基土组为粘性土;4m 宽场内道路设计弯拉强度 4Mp,路基土组为粘性土
路基设计基准期为 20 年
路面达到设计强度的90%时,要求对路面表面进行刻痕,刻痕深度 0
6mm,痕迹纹垂直路2中心线;并对纵向、横向缩缝用锯切槽口,槽内填塞填缝料
排水沟采用 M7
5 水泥砂浆砌筑片石,排水沟坡度与道路坡度一致,水沟内侧采用 7
5 号水泥砂浆抹灰 20mm 厚,排水沟主要包含净宽 300mm 及净宽 500mm 两种
三、施工部署1、现场施工组织机构该工程实行项目经理负责制,项目部下设施工技术、质量、安全、材料设备、成本四个组,负责从施工准备、生产
