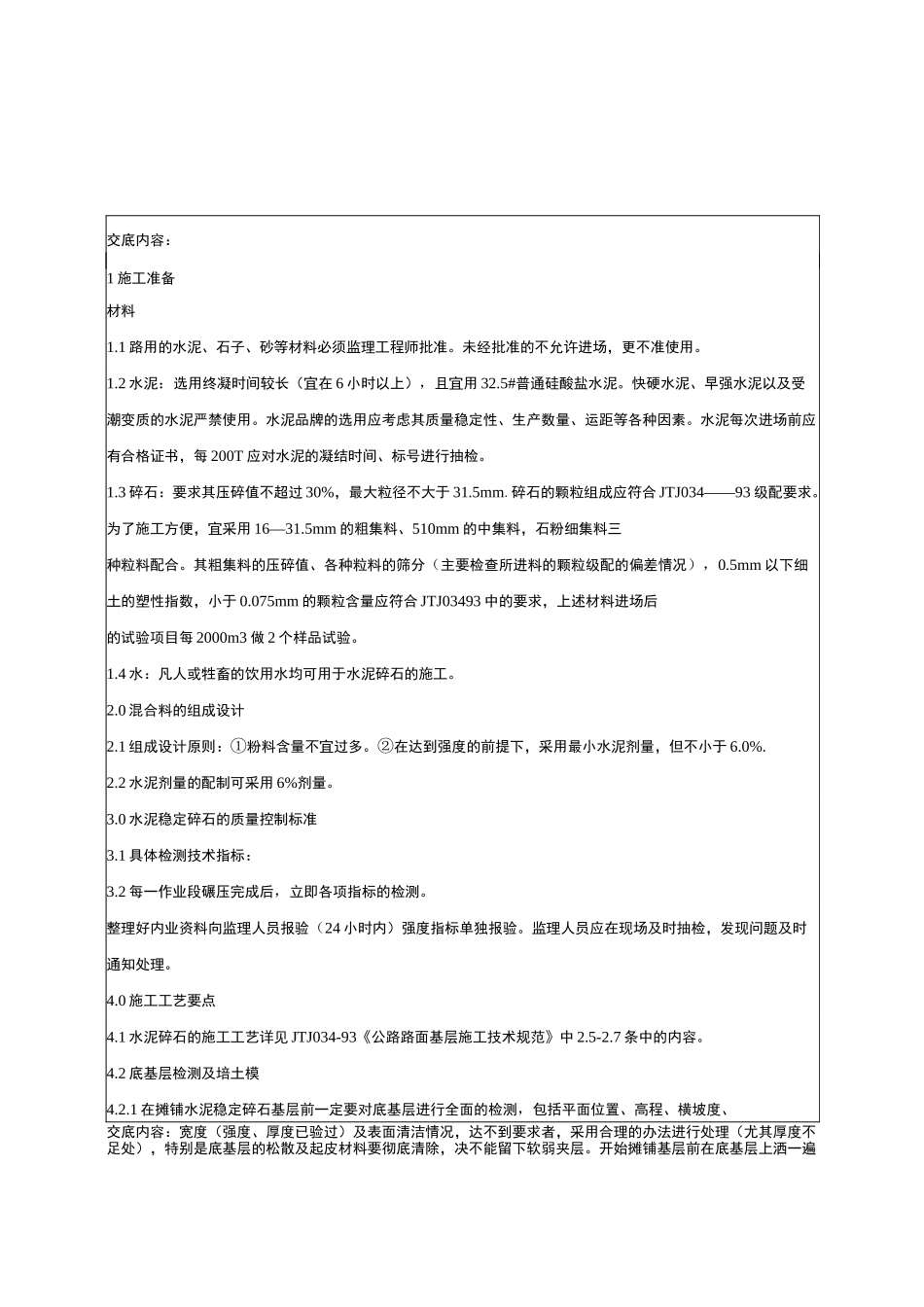

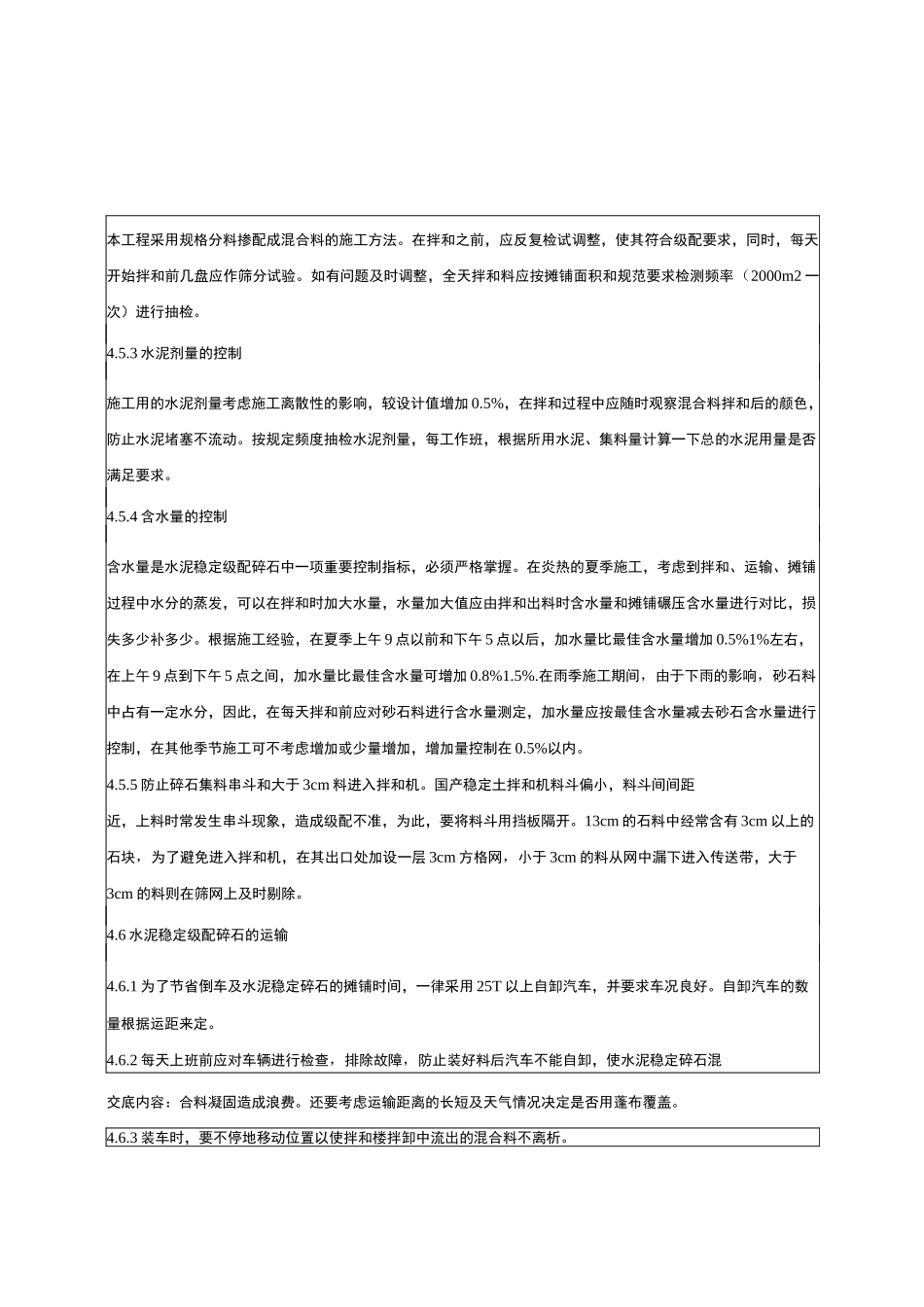

交底内容:1 施工准备材料1.1 路用的水泥、石子、砂等材料必须监理工程师批准。未经批准的不允许进场,更不准使用。1.2 水泥:选用终凝时间较长(宜在 6 小时以上),且宜用 32.5#普通硅酸盐水泥。快硬水泥、早强水泥以及受潮变质的水泥严禁使用。水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。水泥每次进场前应有合格证书,每 200T 应对水泥的凝结时间、标号进行抽检。1.3 碎石:要求其压碎值不超过 30%,最大粒径不大于 31.5mm.碎石的颗粒组成应符合 JTJ034——93 级配要求。为了施工方便,宜采用 16—31.5mm 的粗集料、510mm 的中集料,石粉细集料三种粒料配合。其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm 以下细土的塑性指数,小于 0.075mm 的颗粒含量应符合 JTJ03493 中的要求,上述材料进场后的试验项目每 2000m3 做 2 个样品试验。1.4 水:凡人或牲畜的饮用水均可用于水泥碎石的施工。2.0 混合料的组成设计2.1 组成设计原则:①粉料含量不宜过多。②在达到强度的前提下,采用最小水泥剂量,但不小于 6.0%.2.2 水泥剂量的配制可采用 6%剂量。3.0 水泥稳定碎石的质量控制标准3.1 具体检测技术指标:3.2 每一作业段碾压完成后,立即各项指标的检测。整理好内业资料向监理人员报验(24 小时内)强度指标单独报验。监理人员应在现场及时抽检,发现问题及时通知处理。4.0 施工工艺要点4.1 水泥碎石的施工工艺详见 JTJ034-93《公路路面基层施工技术规范》中 2.5-2.7 条中的内容。4.2 底基层检测及培土模4.2.1 在摊铺水泥稳定碎石基层前一定要对底基层进行全面的检测,包括平面位置、高程、横坡度、交底内容:宽度(强度、厚度已验过)及表面清洁情况,达不到要求者,采用合理的办法进行处理(尤其厚度不足处),特别是底基层的松散及起皮材料要彻底清除,决不能留下软弱夹层。开始摊铺基层前在底基层上洒一遍水,保持表面湿润(不留明水)。1. 压实度代表值极值 98%94%每 200 米每车道 2 处。按数理统计检查 100%2. 平整度(mm)83 米直尺每 100 米处 10 尺 95%3. 宽度(cm)21200 尺量,每 200 米 4 处 100%4. 纵断高程(mm)+5,-10 水准仪,每 200 米 4 断面(左中右三点高程)85%(其中不合格点要在+10mm—20mm 内)5. 横坡(%)±0.3 水准仪,每 200 米 4 个断面 95%6. 厚度代表值-10mm-20mm 每 200...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥稳定碎石层技术交底大全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
