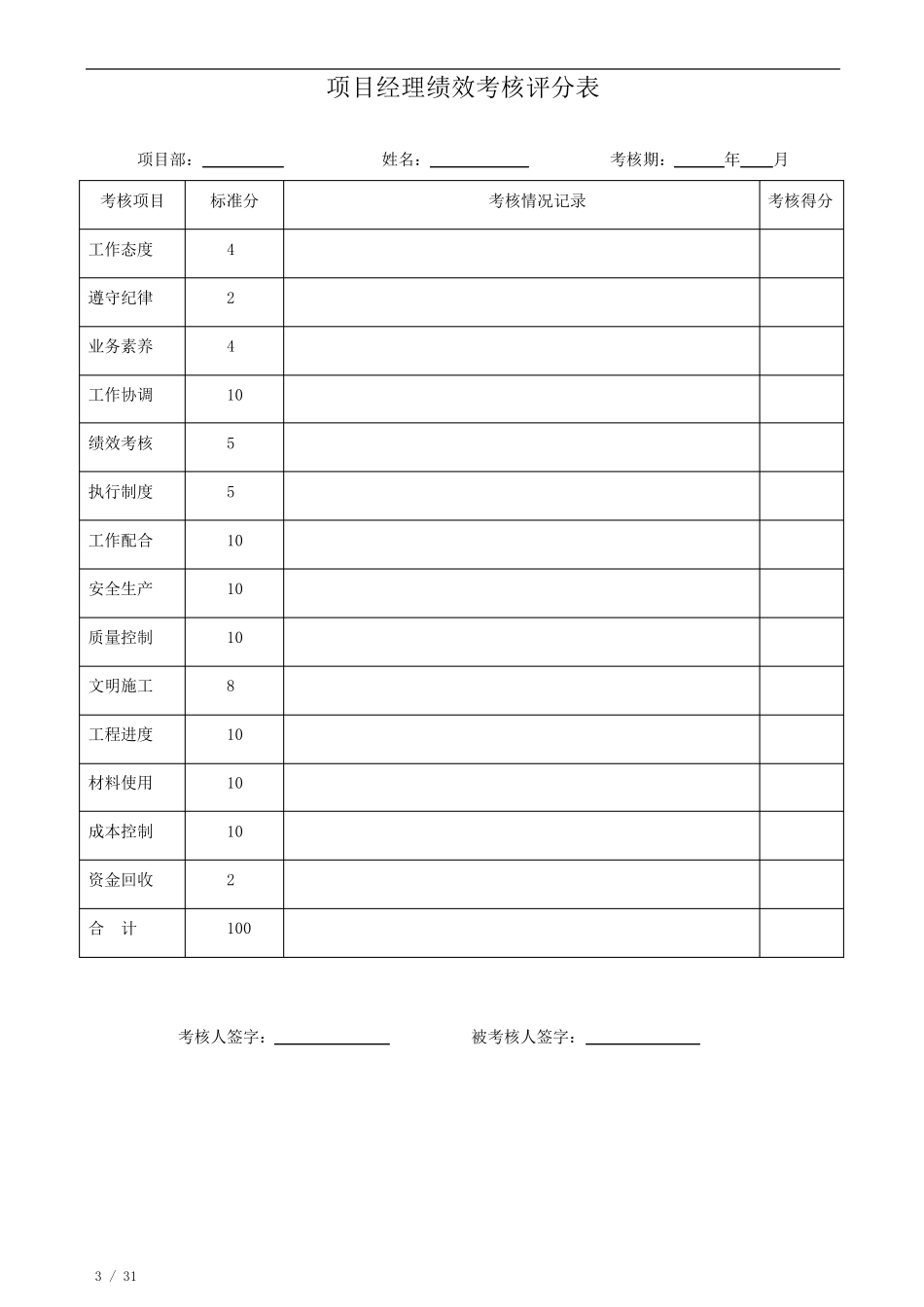

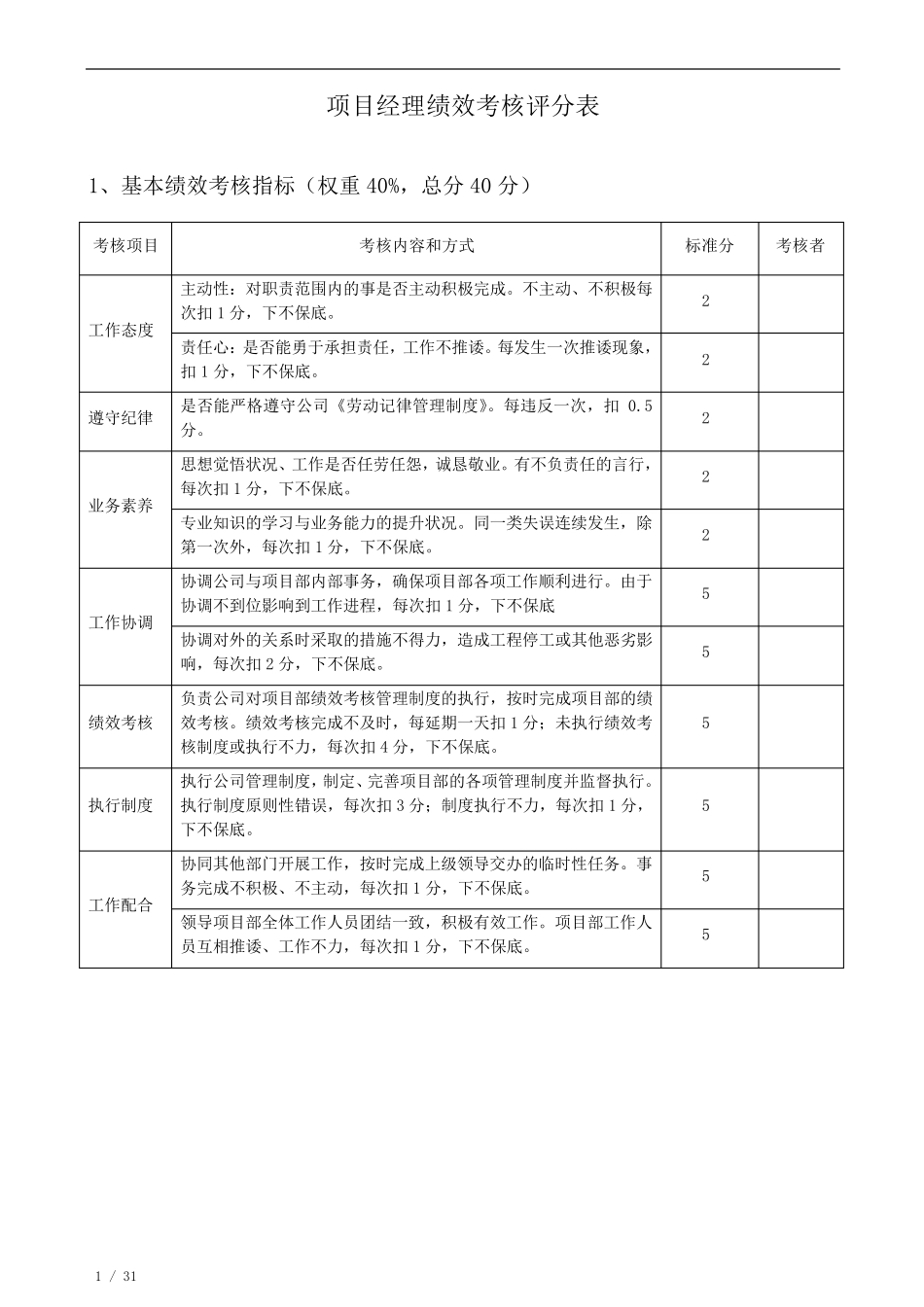

1 / 31 项目经理绩效考核评分表 1、基本绩效考核指标(权重 40%,总分40 分) 考核项目 考核内容和方式 标准分 考核者 工作态度 主动性:对职责范围内的事是否主动积极完成
不主动、不积极每次扣 1 分,下不保底
2 责任心:是否能勇于承担责任,工作不推诿
每发生一次推诿现象,扣 1 分,下不保底
2 遵守纪律 是否能严格遵守公司《劳动记律管理制度》
每违反一次,扣 0
2 业务素养 思想觉悟状况、工作是否任劳任怨,诚恳敬业
有不负责任的言行,每次扣 1 分,下不保底
2 专业知识的学习与业务能力的提升状况
同一类失误连续发生,除第一次外,每次扣 1 分,下不保底
2 工作协调 协调公司与项目部内部事务,确保项目部各项工作顺利进行
由于协调不到位影响到工作进程,每次扣 1 分,下不保底 5 协调对外的关系时采取的措施不得力,造成工程停工或其他恶劣影响,每次扣 2 分,下不保底
5 绩效考核 负责公司对项目部绩效考核管理制度的执行,按时完成项目部的绩效考核
绩效考核完成不及时,每延期一天扣 1 分;未 执行绩效考核制度或执行不力,每次扣 4 分,下不保底
5 执行制度 执行公司管理制度,制定 、完善 项目部的各项管理制度并 监 督 执行
执行制度原 则 性错 误,每次扣 3 分;制度执行不力,每次扣 1 分,下不保底
5 工作配 合 协同其他部门 开 展 工作,按时完成上 级 领 导 交 办 的临 时性任务
事务完成不积极、不主动,每次扣 1 分,下不保底
5 领 导 项目部全 体 工作人 员 团 结 一致 ,积极有效工作
项目部工作人员 互 相 推诿、工作不力,每次扣 1 分,下不保底

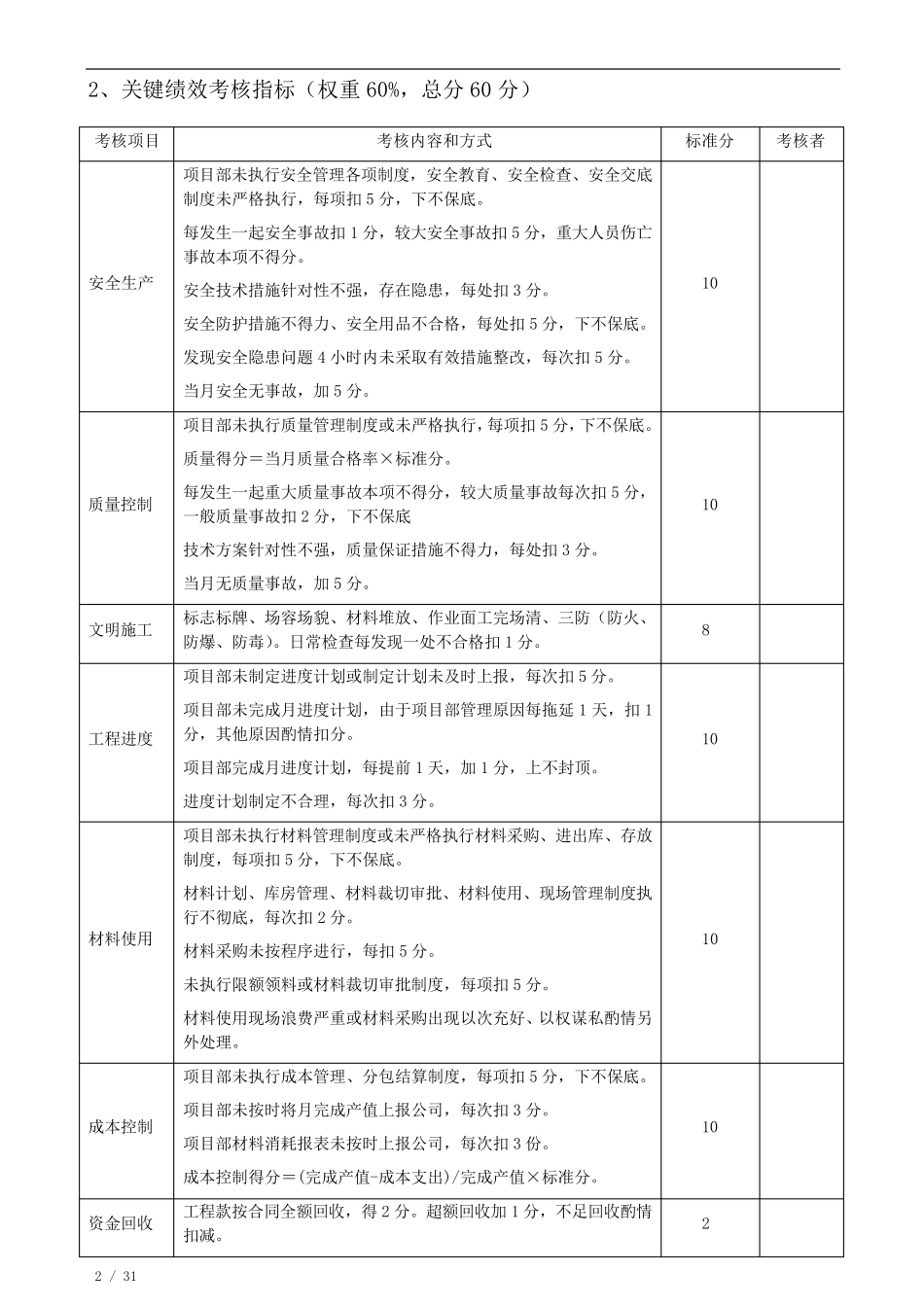

5 2 / 31 2、关键绩效考核指标(权重60%,总分60 分) 考核项目 考核内容和方式 标准分 考核者 安全生产 项目部未执行安全管理各项制度,安全
