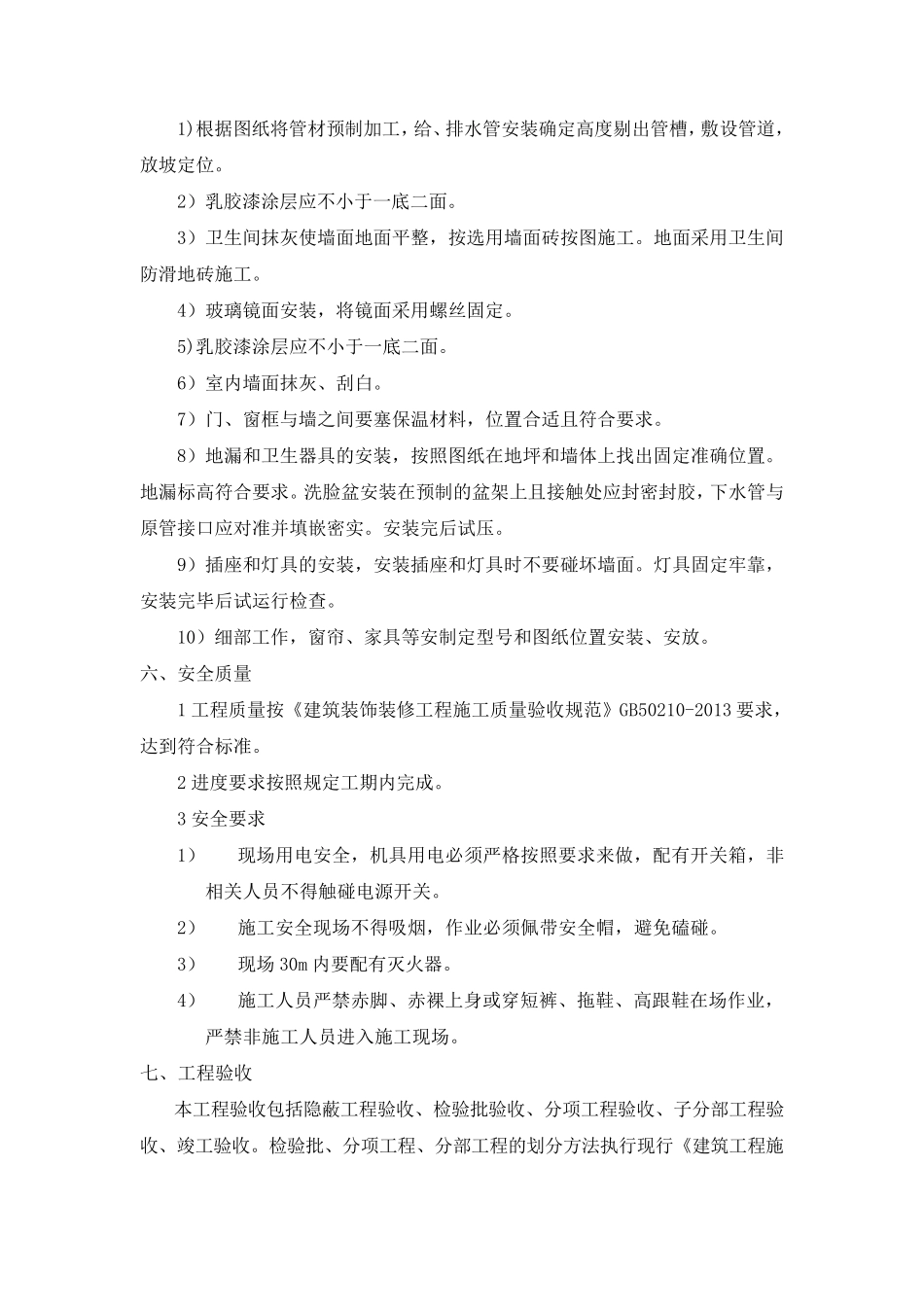

员 工 宿 舍 修 缮 工 程 施 工 方 案 一 、 施 工 概 况 本 工 程 为 员 工 宿 舍 修 缮 工 程 , 位 于 深 圳 龙 岗 区 坂 田 街 道 和 西 街 29 号 , 施 工 范围 2-4 层 , 合 计 装 修 面 积 240 平 米 , 我 公 司 负 责 宿 舍 简 易 修 缮 施 工 工 作 。 二 、 文 件 依 据 1) 施 工 图 纸 2) 技 术 文 件 3) 企 业 各 项 管 理 手 册 和 程 序 文 件 , 以 及 类 似 工 程 施 工 经 验 和 科 技 成 果 。 三 、 施 工 准 备 组 织 施 工 人 员 、 机 具 进 场 ; 施 工 现 场 测 量 、 放 线 ; 材 料 报 样 确 认 、 订 货 ( 订货 以 满 足 施 工 总 进 度 要 求 为 准 ) 等 。 四 、 工 作 内 容 有 瓷 砖 铺 设 、 卫 生 间 防 水 、 室 内 线 路 、 室 内 灯 具 、 洁 具 安 装 等 工 作内 容 。 具 体如下: ( 一 ) 、 卫 生 间 改造:1 防 水 翻修 ; 2 安 装 淋浴花洒; 3 所有 供水 支管 更换;4 更换吸顶灯 ; 5 洗脸盆更换; 6 拆除更换已损坏房门。 ( 二 ) 、 房间 改造:1 更换吸顶电扇; 2 更换T5 节能灯 ; 3 房门清理 刷漆;4 更换门锁。 ( 三 ) 、 原有 铝合 金门窗修 复。 梯道 、 走廊更换吸顶灯 、 应急灯 。 走廊、 房间 破损地面 砖 更换。 开关、 插座检修 、 维修 、 更换。 ( 四 ) 、 建筑垃圾等 外运。 五、 施 工 工 艺 1、 施 工 顺序 :一 施 工 段卫 生 间 维修 先拆除原有 废除防 水 层 , 重新施 工 , 后安 装 给水 支管 及 卫 生 器具 。 二 施 工 段先铲除原有 破损墙、 地面 , 后顶棚、 墙面 、地面 的装 修 。 过程 施 工 原则:按先湿作 业 后干作 业 , 先顶、 墙、 地施 工 顺序 作 业 。 前道 工序 不得对下道 装 饰工 序 施 工 造成 影响。 泥工 按墙、 柱地面 基础处理 →墙面 砖 、 石材 板块贴面 →地面 砖 铺 贴的顺序 施工 。 同时配合 其它工 种进 行墙地面 修 补等 施 工 。 2、 施 工 方 法 1)根据图纸将管材预制加工,给、排水管安装确定高度剔出...
