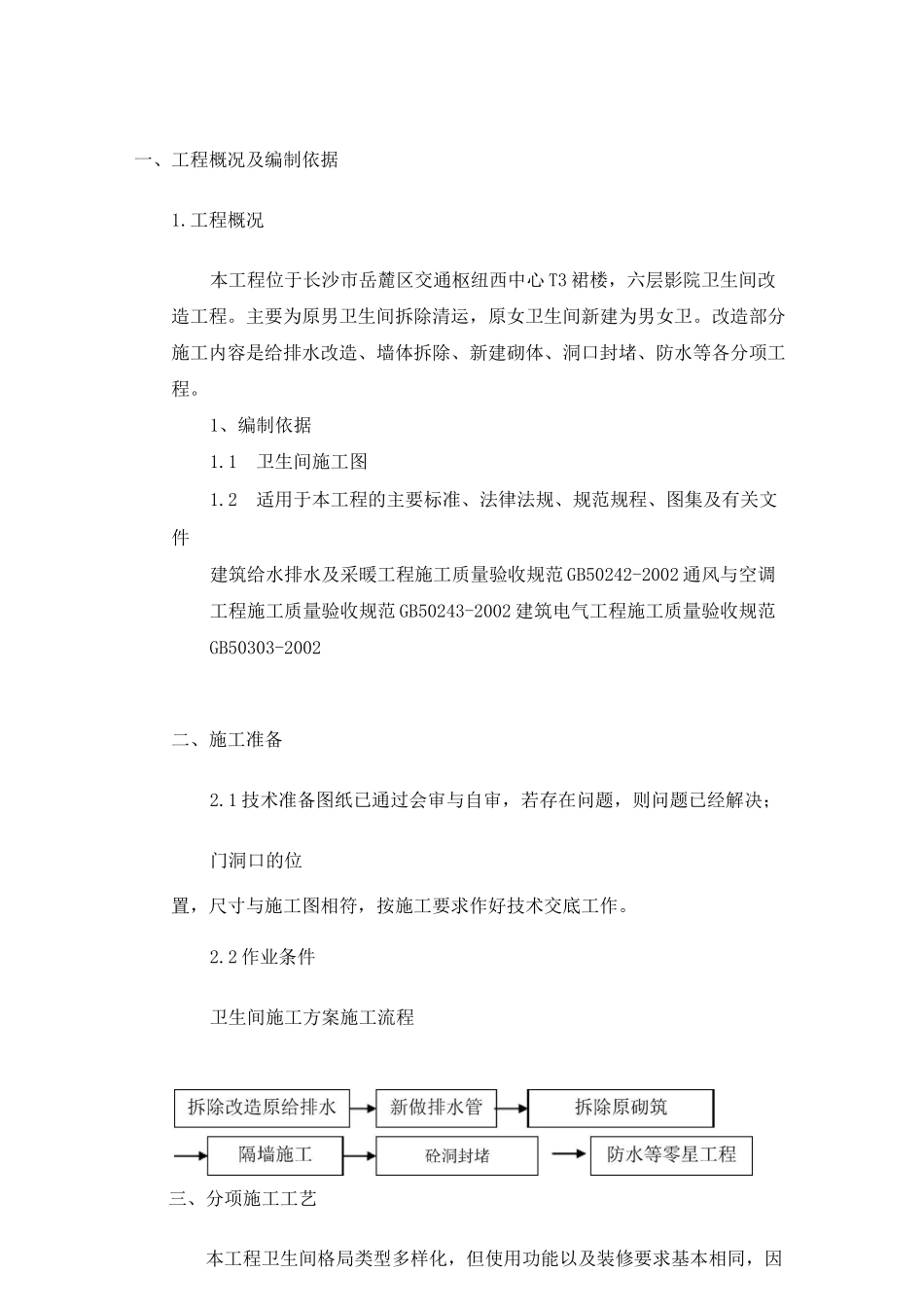

卫生间改造2016 年 8 月 21 日一、工程概况及编制依据 31......................................................工程概况 3二、施工准备 32.1 技术准备 32.2 作业条件 3卫生间施工方案施工流程 3三、分项施工工艺 4(一)管道安装 4(二)隔墙砌筑施工 6(三)排水洞口封堵 9(四)卫生间防水 9四、保证施工和安全技术措施 131、施工安全生产措施 13一、工程概况及编制依据1.工程概况本工程位于长沙市岳麓区交通枢纽西中心 T3 裙楼,六层影院卫生间改造工程。主要为原男卫生间拆除清运,原女卫生间新建为男女卫。改造部分施工内容是给排水改造、墙体拆除、新建砌体、洞口封堵、防水等各分项工程。1、编制依据1.1卫生间施工图1.2适用于本工程的主要标准、法律法规、规范规程、图集及有关文件建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 通风与空调工程施工质量验收规范 GB50243-2002 建筑电气工程施工质量验收规范GB50303-2002二、施工准备2.1 技术准备图纸已通过会审与自审,若存在问题,则问题已经解决;门洞口的位置,尺寸与施工图相符,按施工要求作好技术交底工作。2.2 作业条件卫生间施工方案施工流程三、分项施工工艺本工程卫生间格局类型多样化,但使用功能以及装修要求基本相同,因此此次方案仅对其中 6F 公共卫生间的前期改造做详细介绍,其它类型的在具体施工过程中具体问题具体分析。(一)管道安装1工艺流程⑴ 给水管道工艺流程⑵ 排水管道工艺流程拆除原管 H 管道预制 L|干管安装立管安装支管安装 L 灌水、通球试验 | 2给排水管道安装:⑴ 给排水干管安装:安装前先检查预留洞口,以设计尺寸确定位置,本工程涉及到修改洞口、给水及设备改造,安装前对原预留无法继续使用的给排水管拆除封堵给水干管安装时一般从总进入口开始操作,总进口端头加临时丝堵以备试压用。管道预制后、安装前做好防腐,丝扣连接管道抹铅油缠麻,然后用管钳上紧,安装后找直找正。排水管应用两个 45 度弯头连接。排出管安装时,出墙管口堵好,以便做闭水试验。⑵ 给排水立管安装:给排水立管宜分主管、支立管分步预制安装。安装前先检查预留洞口,以设计尺寸确定位置,修改洞口。安装时,若需打洞,洞口直径不应过大,并且不得随意切断楼板钢筋。必须切断时,需在立管安装后焊接加固。立管安装先每层从上至下统一安装卡件,然后安装立管,安装完后用线坠吊直找正。冷热水立管安装要求热水管在左,冷...
