精品文档---下载后可任意编辑一、开展预制 T 梁首件的目的1、通过首件预制施工确定 T 梁施工工艺,摸索合理的施工组织工序,确定合理的人员配备情况
2、通过首件预制,抓住首件工程的各项质量指标进行综合评价,以指导后续批量生产,及时预防和纠正后续批量生产可能产生的各种质量问题
二、编制依据1)、重庆南川至万盛高速公路 A3 施工段两阶段施工图设计文件 2)、重庆南川至万盛高速公路项目合同文件 3)、重庆南川至万盛高速公路项目《补充技术法律规范》 4)、现场实际调查资料 5)、现有的施工设备、技术能力 6)、我司长期在西南地区修建山岭重丘、平原微丘公路桥梁施工中积累的工程经验 7)、本工程必须严格执行的主要技术标准和法律规范如下:JTG B01-2024 《公路工程技术标准》JTG E40-2024 《公路土工试验法律规范》JTG E30-2024 《公路工程水泥及水泥混凝土试验规程》JTG E41-2024 《公路岩石试验规程》JTJ 056-84 《公路水质分析操作规程》JTJ E42-2024 《公路集料试验规程》 JTJ 076-95 《公路工程施工安全技术规程》 JTG/T F50-2024 《公路桥涵施工技术法律规范》JTG F80/1-2024 《公路工程质量检验评定标准》三、施工技术方案1、概述、总体结构石朝门大桥右幅桥起止桩号为,共长 622
968m,左幅桥起止桩号为 K28+242

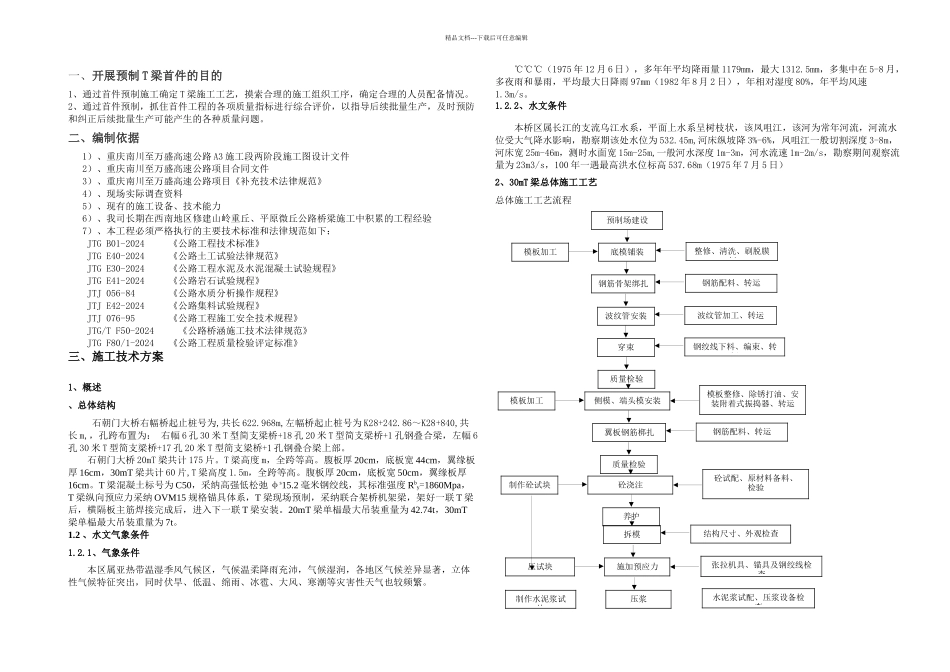

86~K28+840,共长 m,,孔跨布置为: 右幅 6 孔 30 米 T 型简支梁桥+18 孔 20 米 T 型简支梁桥+1 孔钢叠合梁,左幅 6孔 30 米 T 型简支梁桥+17 孔 20 米 T 型简支梁桥+1 孔钢叠合梁上部
石朝门大桥 20mT 梁共计 175 片
T 梁高度 m,全跨等高
腹板厚 20cm,底板宽 44cm,翼缘板厚 16cm,30mT 梁共计 6
