交通疏导方案报审表工程名称:致:(监理单位)现报上交通疏导方案的编制并经我单位上级技术负责人负责审查批准,请予以审查
承包单位(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:建设单位审核意见:项目负责人(章):总工办:建设单位负责人:日期:G212惠水县城至七道拐道路改扩建施工交通组织方案编制人:审核人:施工负责人:中建四局第五建筑工程有限公司2017年1月3日第一章工程概况及交通现状本工程为G212惠水县城至七道拐改扩建工程第三合同段,施工范围为K16+500-k26+180,其中K20+900-K26+180段为老国道扩建,K16+500-K20+900段为新建
本交通疏导方案主要针对K20+900-K26+180扩建段
本项目处于密集人口居住区,此路段过往车流密集,大量的、小汽车、货车、大型拖过车经常造成道路交通拥挤,过往人流量较大

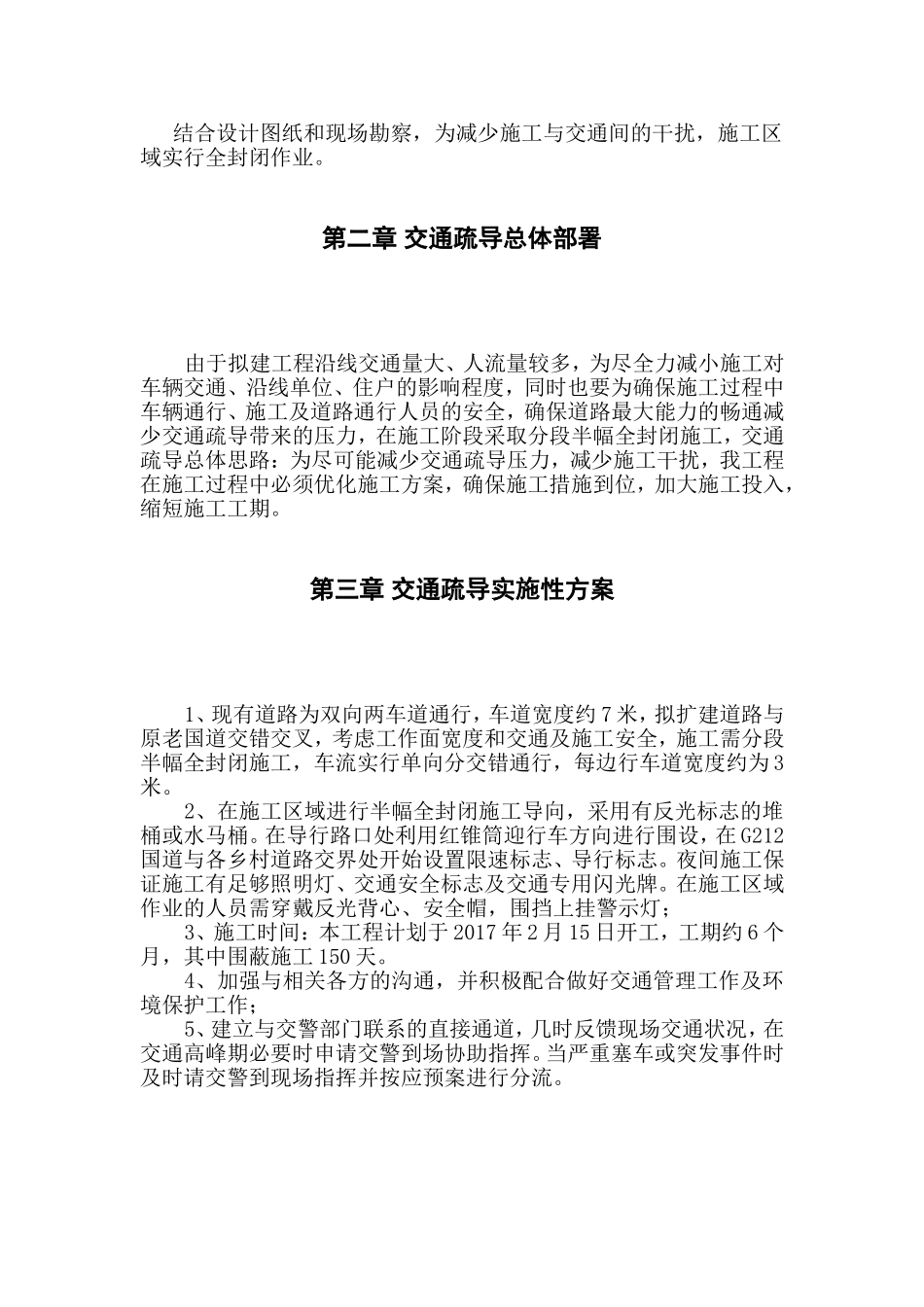

结合设计图纸和现场勘察,为减少施工与交通间的干扰,施工区域实行全封闭作业
第二章交通疏导总体部署由于拟建工程沿线交通量大、人流量较多,为尽全力减小施工对车辆交通、沿线单位、住户的影响程度,同时也要为确保施工过程中车辆通行、施工及道路通行人员的安全,确保道路最大能力的畅通减少交通疏导带来的压力,在施工阶段采取分段半幅全封闭施工,交通疏导总体思路:为尽可能减少交通疏导压力,减少施工干扰,我工程在施工过程中必须优化施工方案,确保施工措施到位,加大施工投入,缩短施工工期
第三章交通疏导实施性方案1、现有道路为双向两车道通行,车道宽度约7米,拟扩建道路与原老国道交错交叉,考虑工作面宽度和交通及施工安全,施工需分段半幅全封闭施工,车流实行单向分交错通行,每边行车道宽度约为3米
2、在施工区域进行半幅全封闭施工导向,采用有反光标志的堆桶或水马桶
在导行路口处利用红锥筒迎
