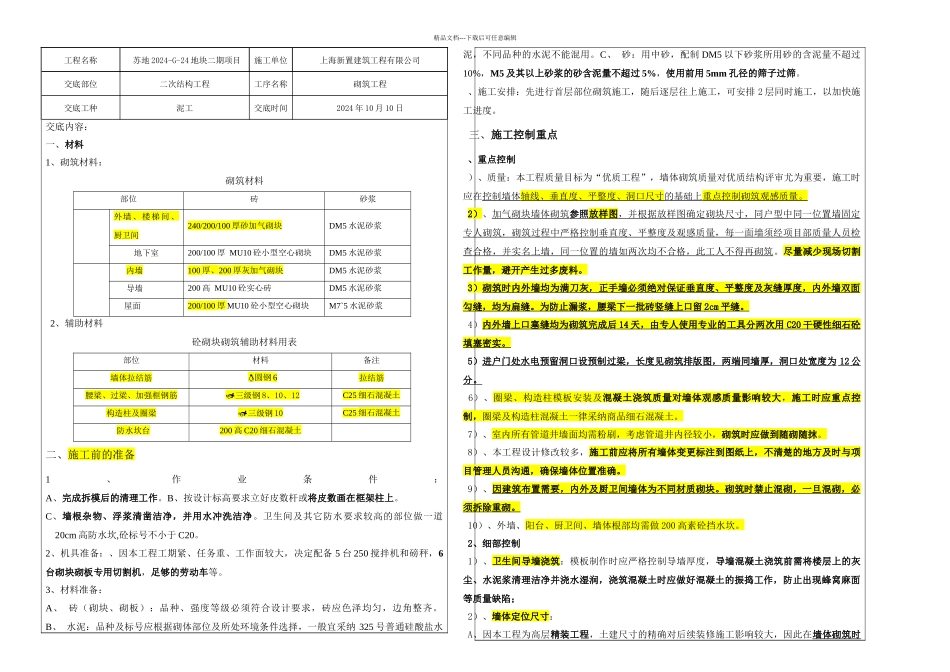

精品文档---下载后可任意编辑工程名称 苏地 2024-G-24 地块二期项目施工单位上海新置建筑工程有限公司交底部位二次结构工程工序名称砌筑工程交底工种泥工交底时间2024 年 10 月 10 日交底内容:一、材料1、砌筑材料:砌筑材料部位砖砂浆外墙、楼梯间、厨卫间240/200/100 厚砂加气砌块DM5 水泥砂浆地下室200/100 厚 MU10 砼小型空心砌块DM5 水泥砂浆内墙100 厚、200 厚灰加气砌块DM5 水泥砂浆导墙200 高 MU10 砼实心砖DM5 水泥砂浆 屋面200/100 厚 MU10 砼小型空心砌块M7`5 水泥砂浆2、辅助材料砼砌块砌筑辅助材料用表部位材料备注墙体拉结筋圆钢 6 拉结筋腰梁、过梁、加强框钢筋三级钢 8、10、12C25 细石混凝土构造柱及圈梁三级钢 10C25 细石混凝土防水坎台200 高 C20 细石混凝土二、施工前的准备1、作业条件:A、完成拆模后的清理工作
B、按设计标高要求立好皮数杆或将皮数画在框架柱上
C、墙根杂物、浮浆清凿洁净,并用水冲洗洁净
卫生间及其它防水要求较高的部位做一道20cm 高防水坎,砼标号不小于 C20
2、机具准备:、因本工程工期紧、任务重、工作面较大,决定配备 5 台 250 搅拌机和磅秤,6台砌块砌板专用切割机,足够的劳动车等
3、材料准备:A、 砖(砌块、砌板):品种、强度等级必须符合设计要求,砖应色泽均匀,边角整齐
B、 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采纳 325 号普通硅酸盐水泥,不同品种的水泥不能混用
C、 砂:用中砂,配制 DM5 以下砂浆所用砂的含泥量不超过10%,M5 及其以上砂浆的砂含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛
、施工安排:先进行首层部位砌筑施工,随后逐层往上施工,可安排 2 层同时施工,以加快施工进度

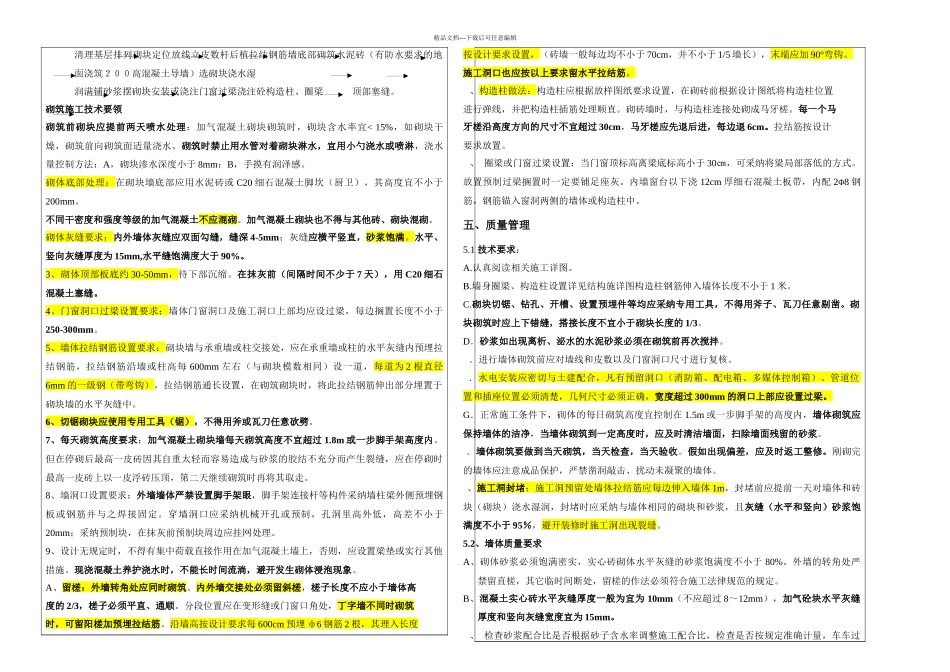

三、施工控制重
