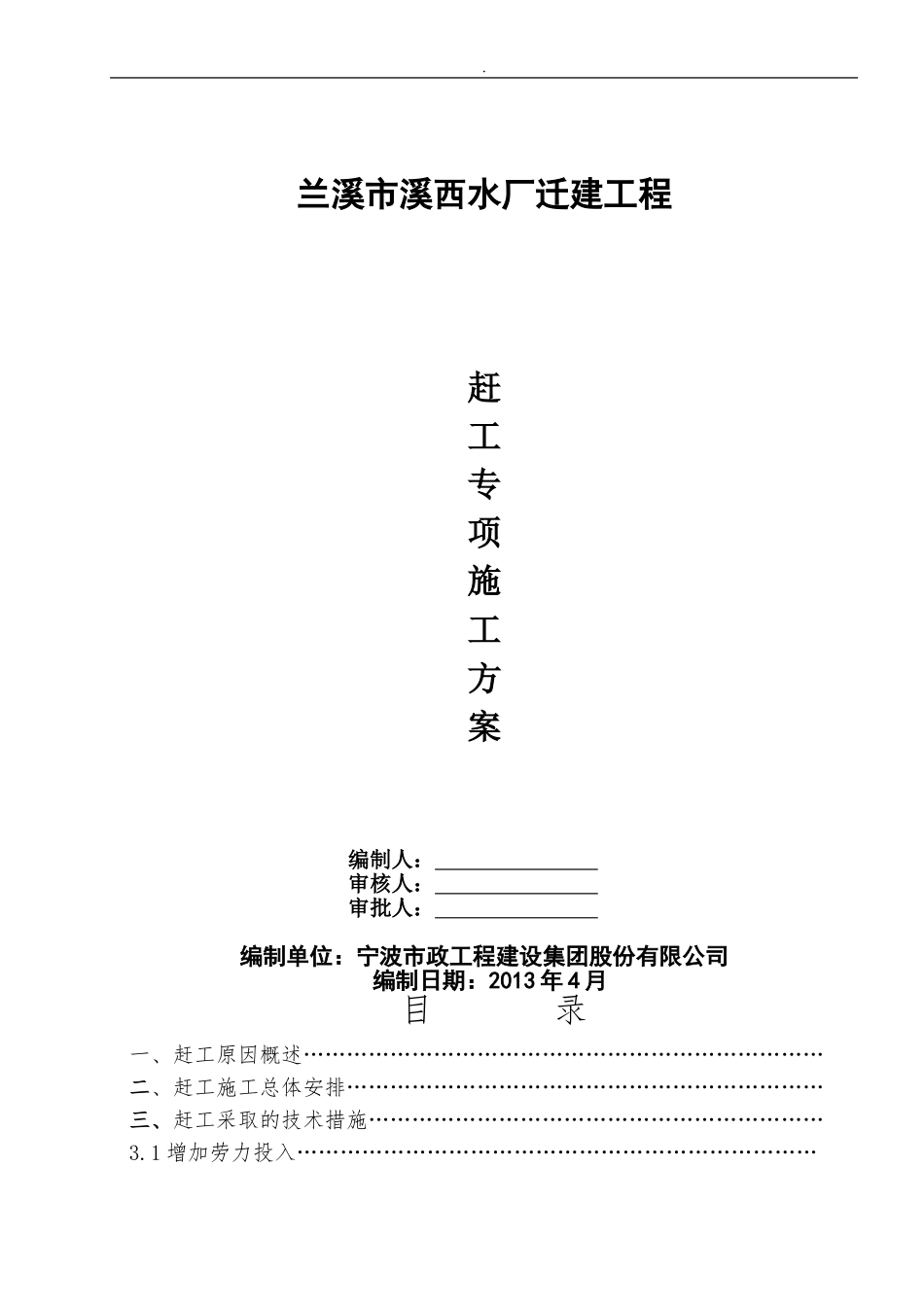

兰溪市溪西水厂迁建工程赶工专项施工方案编制人: 审核人: 审批人: 编制单位:宁波市政工程建设集团股份有限公司 编制日期:2013 年 4 月目 录一、赶工原因概述………………………………………………………………二、赶工施工总体安排…………………………………………………………三、赶工采取的技术措施………………………………………………………3
1 增加劳力投入………………………………………………………………
2 脚手架模板一次投入,无法周转…………………………………………3
3 增加垂直运输设备的投入…………………………………………………3
4 钢筋倒运次数增加…………………………………………………………四、赶工采取的质量安全保证措施……………………………………………4
1 质量保证措施………………………………………………………………4
2 安全施工保证措施………………………………………………………

一、赶工原因概述根据《兰溪市溪西水厂迁建工程施工总工期计划》,本工程计划开工日期为2017年12月18日,由于本工程施工复杂,施工难度较大、地理环境影响,导致目前施工工期严重滞后,为满足甲方工期要求,甲方要求我单位必须在2013年8月份工程达到相应的工程形象进度,必须采取赶工的措施,特制定本赶工专项实施方案, 二、赶工施工总体安排根据本工程的结构特点、分布形式及甲方的工期要求,足中考虑 V 型滤池及反冲洗泵房及关键线路的工期
三、赶工采取的技术措施3
1 增加劳力投入根据甲方工期要求及各区工程量,在施工时劳务队伍投入人员 120 人
因本工程混凝土结构特点及受雨季影响,势必造成短时停工或窝工现象
采取加班加点
2 脚手架模板一次投入,无法周转根据甲方工期要求,各个单体工程同时施工,各区所需的梁柱板、承台模板及模板支架必须一次性投入,受拆模时间限制,各区域的模板不能再周
