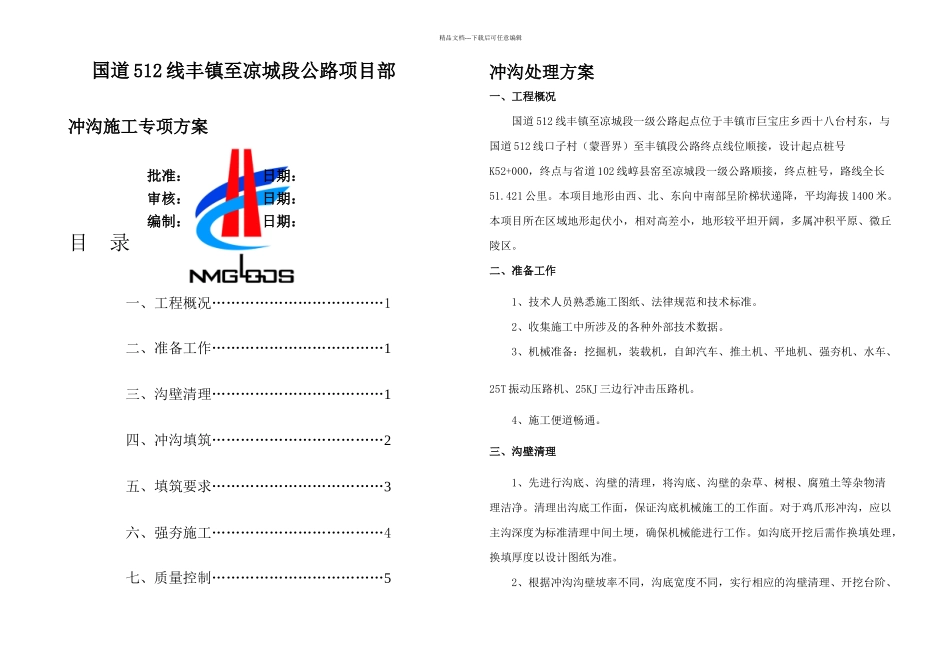

精品文档---下载后可任意编辑国道 512 线丰镇至凉城段公路项目部冲沟施工专项方案批准: 日期:审核: 日期:编制: 日期:目 录一、工程概况………………………………1二、准备工作………………………………1三、沟壁清理………………………………1四、冲沟填筑………………………………2五、填筑要求………………………………3六、强夯施工………………………………4七、质量控制………………………………5冲沟处理方案一、工程概况国道 512 线丰镇至凉城段一级公路起点位于丰镇市巨宝庄乡西十八台村东,与国道 512 线口子村(蒙晋界)至丰镇段公路终点线位顺接,设计起点桩号K52+000,终点与省道 102 线崞县窑至凉城段一级公路顺接,终点桩号,路线全长51
421 公里
本项目地形由西、北、东向中南部呈阶梯状递降,平均海拔 1400 米
本项目所在区域地形起伏小,相对高差小,地形较平坦开阔,多属冲积平原、微丘陵区
二、准备工作1、技术人员熟悉施工图纸、法律规范和技术标准
2、收集施工中所涉及的各种外部技术数据
3、机械准备:挖掘机,装载机,自卸汽车、推土机、平地机、强夯机、水车、25T 振动压路机、25KJ 三边行冲击压路机
4、施工便道畅通
三、沟壁清理1、先进行沟底、沟壁的清理,将沟底、沟壁的杂草、树根、腐殖土等杂物清理洁净
清理出沟底工作面,保证沟底机械施工的工作面
对于鸡爪形冲沟,应以主沟深度为标准清理中间土埂,确保机械能进行工作
如沟底开挖后需作换填处理,换填厚度以设计图纸为准
2、根据冲沟沟壁坡率不同,沟底宽度不同,实行相应的沟壁清理、开挖台阶、精品文档---下载后可任意编辑拓宽清理沟底工作面宽度等措施
3、沟壁的台阶开挖应与冲沟填筑同步进行,由沟底向上边填筑路基边挖台阶
4、对于自然沟壁坡率缓于 1:0
5 高填段冲沟,沟壁清理是路面以下 8m 范围清理成 3m 宽、m
