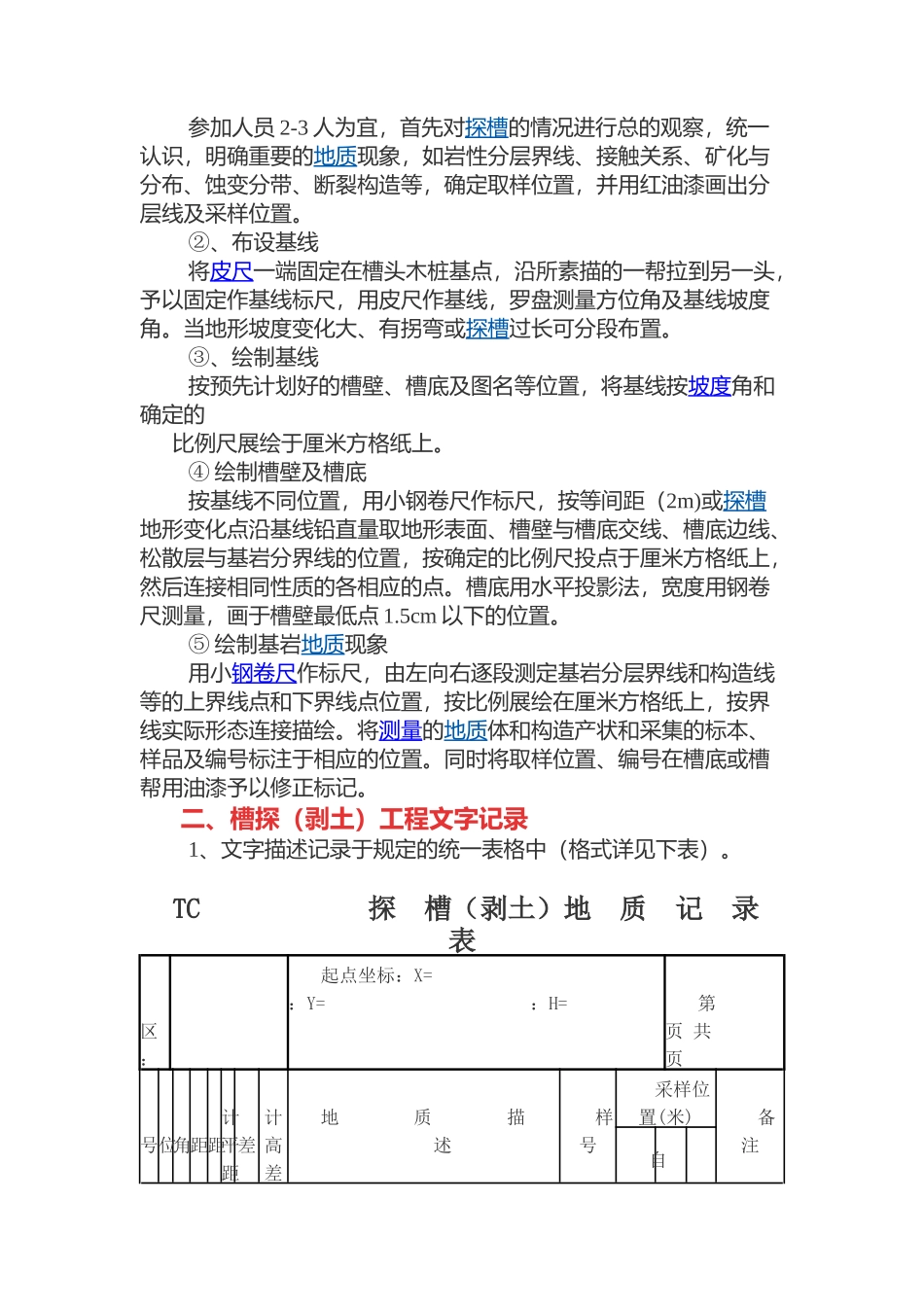

地质矿产勘查作业指导讲义-之探槽(剥土)编录导语:探槽编录在我们地质工作中,算是一个最常见不过和简单不过的工程编录了
本文转自邹工的地质矿产勘查作业指导讲义系列,供大家学习
一、槽探工程素描探槽(剥土)素描方法及细则规定如下:1、探槽代号TC,编号统一为线号加探槽号,如:1线2号探槽编号为TC0102,以此类推
本项目素描图比例尺统一选用1:100
水平比例尺和垂直比例尺应保持一致
按1米间隔标注比例尺刻度线,水平比例尺标在下方,垂直比例尺标在起点一侧(详见图1)
图12、探槽端点以直径1mm圆心带点的小圆圈在图上表示,并于实地竖木桩作标记,在图上槽头表示出起点方位(及起点坐标)
3、探槽素描方向首选正北壁、北西壁、北东壁或正东壁
其素描图绘一壁(绘实际形态)及底(绘规则底,底宽采用1cm,便于标注样品和绘制岩石花纹),在地质情况较复杂、两壁地质特征差别较大时素描二壁及底
4、素描图作法主要有两种:①、坡度展开法;②、平行展开法,本项目统一使用坡度展开法绘图
4、编录方法步骤如下:①、观察参加人员2-3人为宜,首先对探槽的情况进行总的观察,统一认识,明确重要的地质现象,如岩性分层界线、接触关系、矿化与分布、蚀变分带、断裂构造等,确定取样位置,并用红油漆画出分层线及采样位置
②、布设基线将皮尺一端固定在槽头木桩基点,沿所素描的一帮拉到另一头,予以固定作基线标尺,用皮尺作基线,罗盘测量方位角及基线坡度角
当地形坡度变化大、有拐弯或探槽过长可分段布置
③、绘制基线按预先计划好的槽壁、槽底及图名等位置,将基线按坡度角和确定的比例尺展绘于厘米方格纸上
④绘制槽壁及槽底按基线不同位置,用小钢卷尺作标尺,按等间距(2m)或探槽地形变化点沿基线铅直量取地形表面、槽壁与槽底交线、槽底边线、松散层与基岩分界线的位置,按确定的比例尺投点于厘米方格纸上,然后连接相同性质的各相应的点
槽底用水平投影
