目录一、编制依据……………………………………………………………………………………2二、工程概况……………………………………………………………………………………2三、施工准备与主要资源配置计划……………………………………………………………2四、悬挑式脚手架构造参数……………………………………………………………………4五、脚手架施工工艺技术………………………………………………………………………5六、脚手架的拆除………………………………………………………………………………11七、脚手架的检查与验收要求………………………………………………………………11八、安全保证措施………………………………………………………………………………13九
应急援预案…………………………………………………………………………………16附件:普通型钢悬挑脚手架计算书…………………………………………………………22附图:外脚手架平面布置图……………………………………………………………………42 一、编制依据1、洛阳蓝郡住宅小区 1#2#5#楼施工图纸
2、建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-2001(2024 版))、《建筑施工高处作业安全技术规程》(JGJ80-91)

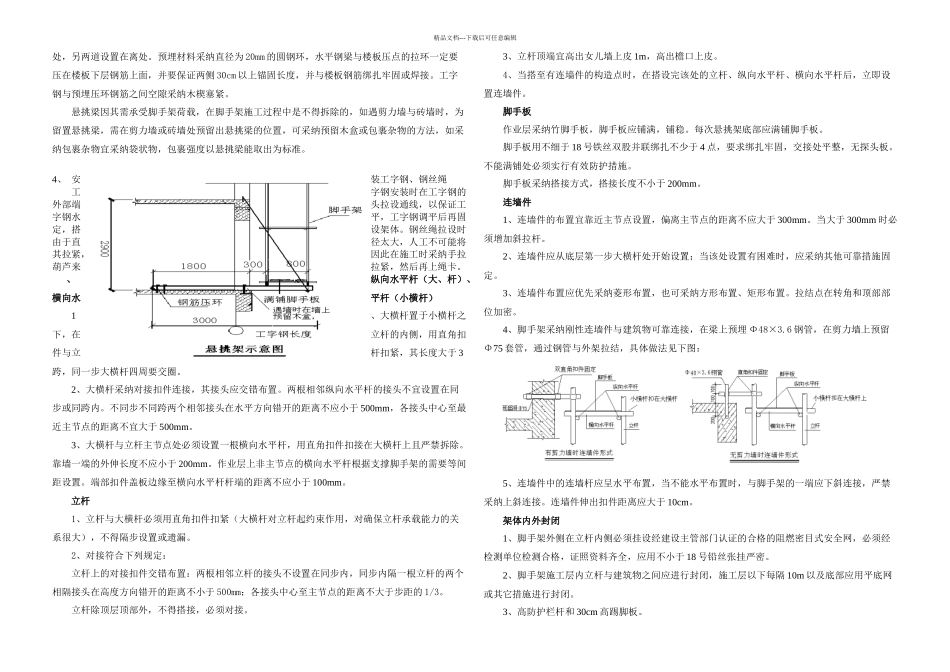

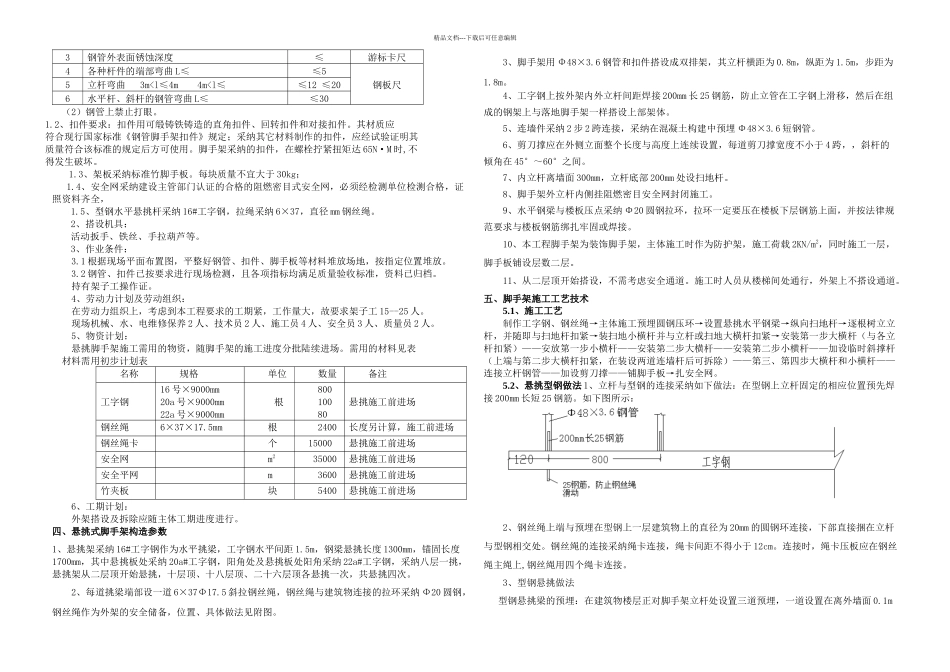

《建筑施工安全检查标准》JGJ59-99《建筑结构荷载法律规范》GB50009-2001(2024 版)《钢结构设计法律规范》GB50017-2024《混凝土结构设计法律规范》GB50010-2024;《建设工程安全生产管理条例》国务院令第 393 号;《建筑施工门式钢管脚手架安全技术法律规范》JGJ128-2024《危险性较大的分部分项工程安全管理办法》(建质[2024]87 号文)二、工程概况洛阳·蓝郡住宅小区位于洛河南,本工程建设单位为洛阳市雄伟置业有限公司,设计单位为深圳市国际印象建筑有限公司,监理单位为河南华泽工
