图 5-92 大直径灌注桩人工成孔工艺图精品文档---下载后可任意编辑场地整平及护砌工程应在高边坡整治基本完成后进行
采纳 2 台 W-1001 型挖土机开挖,配合 1 台推土机集中土方整平,人工修坡
层高大于 5m 的,分两层开挖,随挖随开运输道路,土方用翻斗汽车运到弃土场堆放
场地开挖整平和边坡修完后,立即砌筑块石护坡及排水沟,以防坡面、坡脚被雨水冲刷
雨天来不及护砌,应挖临时排水沟排水,避开场地积水
大直径灌注桩工程泵站各类大直径桩规格数量见表 5-32

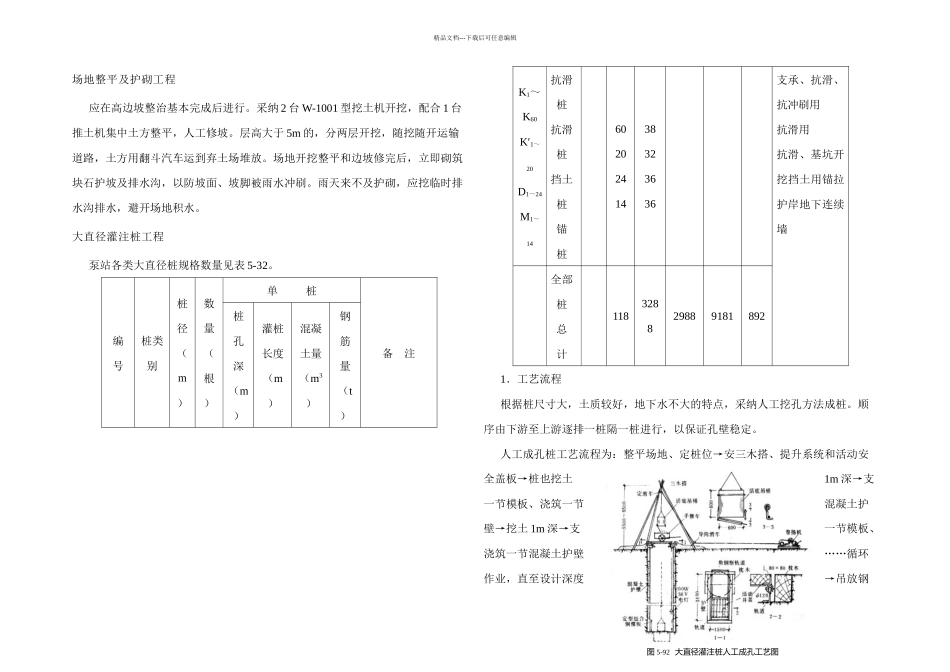

编 号桩类别桩径(m)数量(根)单 桩备 注桩孔深(m)灌桩长度(m)混凝土量(m3)钢筋量(t)K1~K60K′1~20D1~24M1~14抗滑桩抗滑桩挡土桩锚 桩6020241438323636支承、抗滑、抗冲刷用抗滑用抗滑、基坑开挖挡土用锚拉护岸地下连续墙全部桩总 计1183288298891818921.工艺流程根据桩尺寸大,土质较好,地下水不大的特点,采纳人工挖孔方法成桩
顺序由下游至上游逐排一桩隔一桩进行,以保证孔壁稳定
人工成孔桩工艺流程为:整平场地、定桩位→安三木搭、提升系统和活动安全盖板→桩也挖土1m 深→支一节模板、浇筑一节混凝土护壁→挖土 1m 深→支一节模板、浇筑一节混凝土护壁……循环作业,直至设计深度→吊放钢精品文档---下载后可任意编辑筋笼→用导管法水中浇筑混凝土→桩头养护
2.成孔方法用人工从上到下逐层开挖桩孔,为防止塌孔,实行每挖深 1m,浇筑一节混凝土护壁,直至设计深度
孔内挖土由人工用锹、镐进行,遇姜结石层,采纳锤、钎破裂
在孔口部位铺活动安全盖板,搭三木搭,用 1t 慢速卷扬吊吊桶作垂直运输,用手推车作水平运输(图 5-92)
混凝土护壁厚 100mm(允许误差±30mm),模板采纳一节组合工具式内定型钢模板,用尺寸 350mm×900mm 弧形钢模及拼接板组成,用 U 形卡连接
