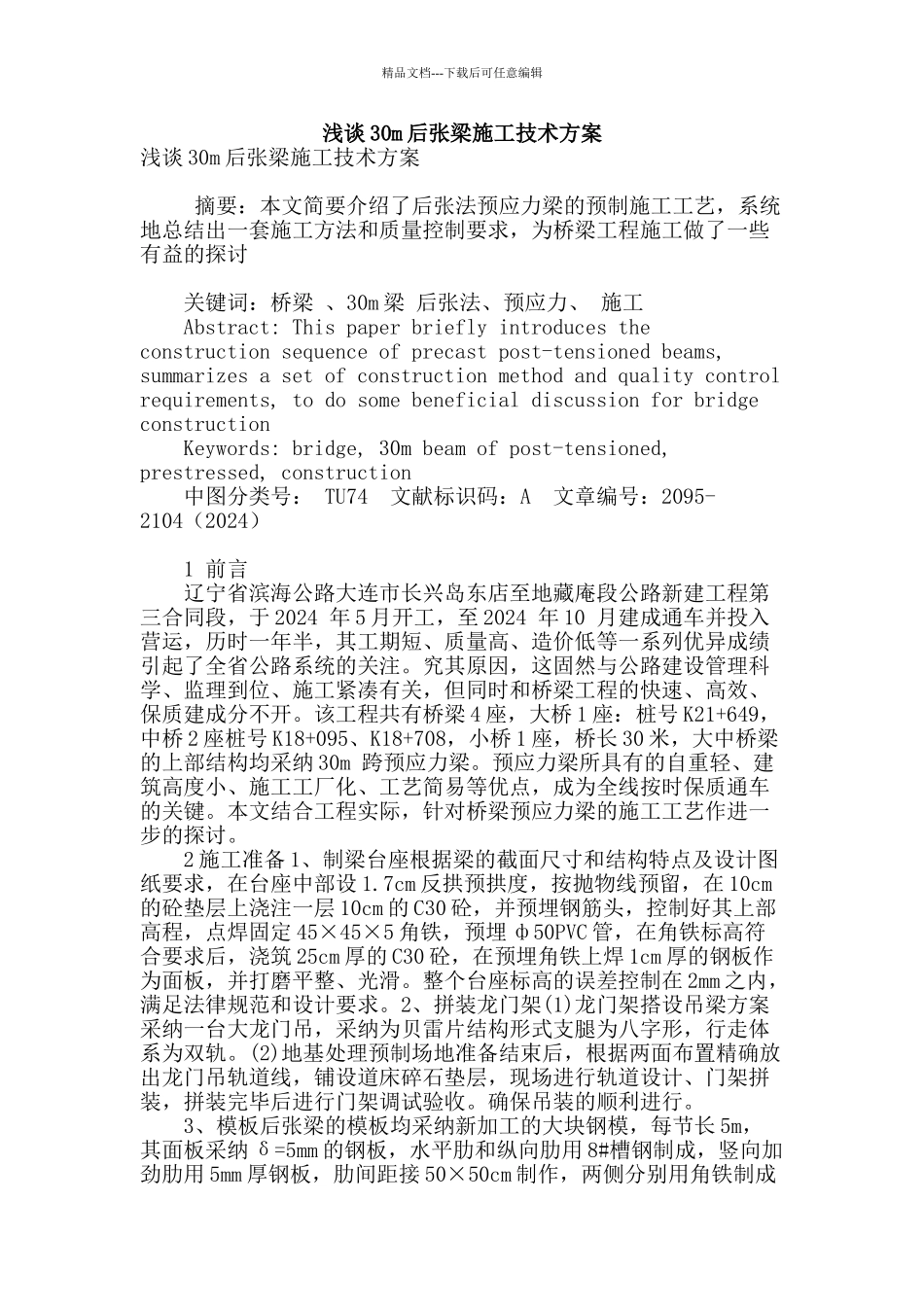

精品文档---下载后可任意编辑浅谈 30m 后张梁施工技术方案浅谈 30m 后张梁施工技术方案 摘要:本文简要介绍了后张法预应力梁的预制施工工艺,系统地总结出一套施工方法和质量控制要求,为桥梁工程施工做了一些有益的探讨 关键词:桥梁 、30m 梁 后张法、预应力、 施工 Abstract: This paper briefly introduces the construction sequence of precast post-tensioned beams, summarizes a set of construction method and quality control requirements, to do some beneficial discussion for bridge construction Keywords: bridge, 30m beam of post-tensioned, prestressed, construction 中图分类号: TU74 文献标识码:A 文章编号:2095-2104(2024) 1 前言 辽宁省滨海公路大连市长兴岛东店至地藏庵段公路新建工程第三合同段,于 2024 年 5 月开工,至 2024 年 10 月建成通车并投入营运,历时一年半,其工期短、质量高、造价低等一系列优异成绩引起了全省公路系统的关注。究其原因,这固然与公路建设管理科学、监理到位、施工紧凑有关,但同时和桥梁工程的快速、高效、保质建成分不开。该工程共有桥梁 4 座,大桥 1 座:桩号 K21+649,中桥 2 座桩号 K18+095、K18+708,小桥 1 座,桥长 30 米,大中桥梁的上部结构均采纳 30m 跨预应力梁。预应力梁所具有的自重轻、建筑高度小、施工工厂化、工艺简易等优点,成为全线按时保质通车的关键。本文结合工程实际,针对桥梁预应力梁的施工工艺作进一步的探讨。 2 施工准备 1、制梁台座根据梁的截面尺寸和结构特点及设计图纸要求,在台座中部设 1.7cm 反拱预拱度,按抛物线预留,在 10cm的砼垫层上浇注一层 10cm 的 C30 砼,并预埋钢筋头,控制好其上部高程,点焊固定 45×45×5 角铁,预埋 ф50PVC 管,在角铁标高符合要求后,浇筑 25cm 厚的 C30 砼,在预埋角铁上焊 1cm 厚的钢板作为面板,并打磨平整、光滑。整个台座标高的误差控制在 2mm 之内,满足法律规范和设计要求。2、拼装龙门架(1)龙门架搭设吊梁方案采纳一台大龙门吊,采纳为贝雷片结构形式支腿为八字形,行走体系为双轨。(2)地基处理预制场地准备结束后,根据两面布置精确放出龙门吊轨道线,铺设道床碎石垫层,现场进行轨道设计、门架拼装,拼装完毕后进行门架调试验收。确保吊装的顺利进行。 3、模板后张梁的模板均采纳新加工的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

浅谈30m后张梁施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
