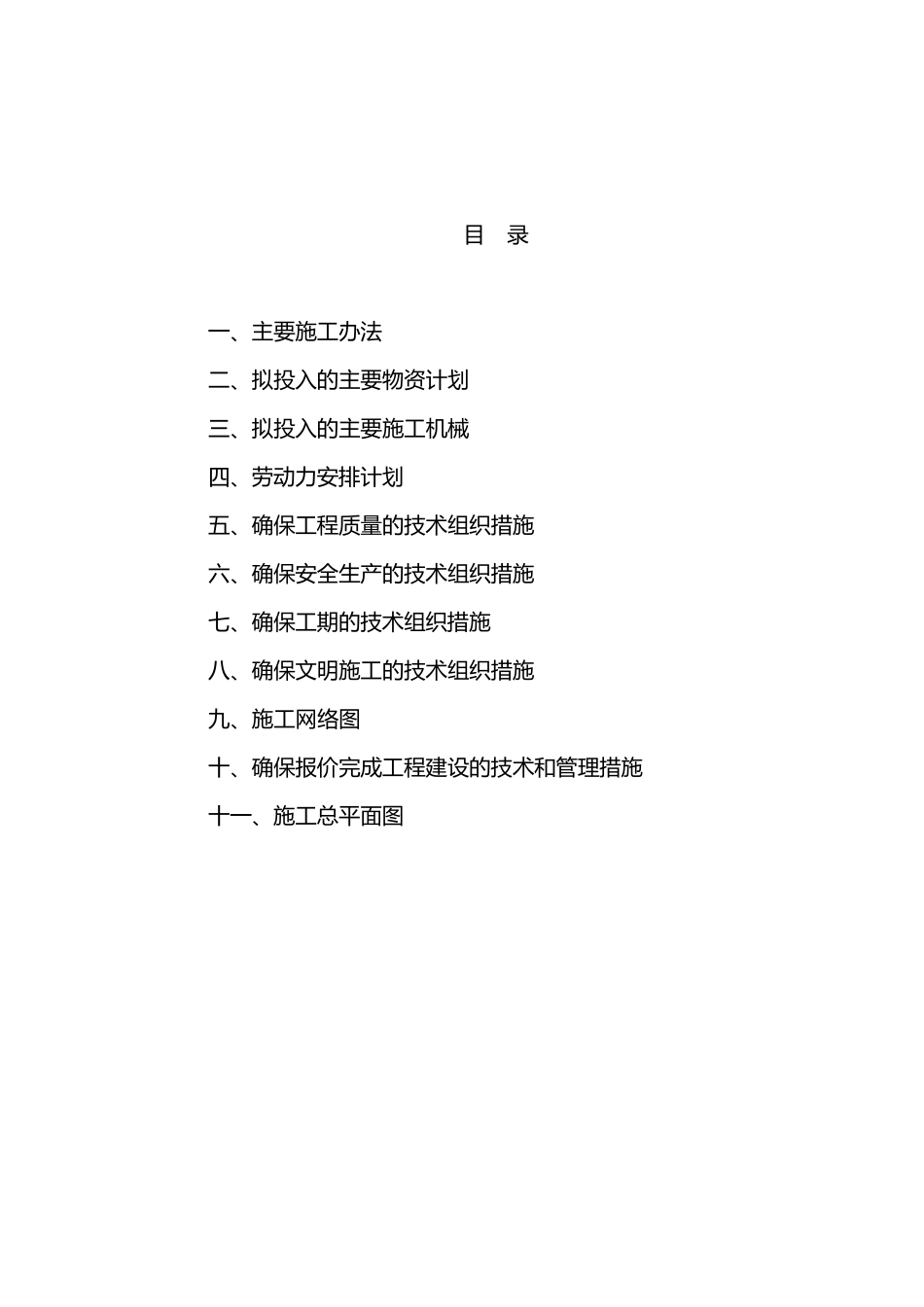

目 录 一 、主要施工办法 二、拟投入的主要物资计划 三、拟投入的主要施工机械 四、劳动力安排计划 五、确保工程质量的技术组织措施 六、确保安全生产的技术组织措施 七、确保工期的技术组织措施 八、确保文明施工的技术组织措施 九、施工网络图 十、确保报价完成工程建设的技术和管理措施 十一 、施工总平面图 一 、主要施工方法 1、编制依据 1.1 业主提供的招标文件和施工图纸。 1.2 国家现行的工程技术、施工验收标准及规范。 1.3 地方和行业现行有关建筑安装工程操作规程及技术标准。 1.4 国家和省市有关安全生产、文明施工的规定和要求。 1.5 现行有关省、市工期定额和预算定额。 1.6 施工现场条件和地质情况。 2、工程概况 本工程为鹤壁市鹿鸣中学室外配套工程,包括室外道路、操场及室外电力、给水、雨水、污水、采暖等室外管线工程。校内电源由小学北部市政电网 10KV 线路引入,区内设置容量为 630KVA 的10/0.4KV 箱变一 台,为校内供电。电信线路采用 HYA 型电缆支状敷设。给水管网采用环状与枝状相结合的布置方式,管道采用 PE管及相应配件,直埋敷设。排水系统采用雨污分流制,均采用 UPVC双壁波纹管。采暖为一 个系统,管道采用整体式预制保温管,焊接连接,直埋敷设。 3、工程目标 3.1 质量目标: 达到合格工程。 3.2 工期目标: 自 签 订 合 同 之 日 起 58 日 历 天 。 4、主要工程项目的施工方法 4.1 室外道路工程 4.1.1 路基工程 (1)准备工作 项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签 认工作,同 时各种土样的各项土工试验项目及早进行。 试验路段争取早日 开工。 我单位结合 具体情况,施工程序如下: A:为了保证路基边沿压实度,路基边沿增加 50cm 超宽填筑。 B: 松铺厚度,按每层 30cm 分布,严格控制厚度。 C:先用推土机初平(推土机初平前进行含水量检测),然后用平地机整平,由 路中 开始 向 两 侧 推进,往 返 三 次 达 到 整平要求 ,个 别 不平处 ,用人 工进行找 平. D:路基碾 压用 18T 振 动 压路机,第 一 遍 压路机慢 速 静 压,第 二 遍压路机再 次 慢 速 静 压,第 三 遍 弱 振 中 速 碾 压,第 四 遍 开始 强 振 中 速 碾压。 当 碾 压三 遍 ,开始 进行压实度检测,若 未 达 到 压实度标 准,继 续...
