第 1 页 共 11 页 实木楼梯安装及验收标准 1 、配备必要的安装工具: 1、300M M 带角度斜切机 2、角磨机 3、内六角扳手1 套,其中(¢5,6,8,10)各两把 4、虎头钳 5、固定扳手14~17” 6、套筒扳手14” 7、橡皮锤 8、手锯 9、角尺 10、水平尺 11、卷尺(5 米) 12、电刨 13、木工铅笔 14、美工刀 15、电锤(冲击钻) 16、玻璃钻头 17、手电钻及钻头1 套 18、开孔器 19、钢凿 20、吊垂 21、线绳 2、对现场安装条件进行检查 2
1、外派安装人员应根据施工要求向公司或经销商索要安装图纸或者施工图纸; 2
2、到达现场后应根据安装图纸对现场安装条件进行检查:水泥散梯踏板/立板是否已安装木基层
每级踏板是否水平、立板是否垂直于踏板
步长、步宽、步高是否与图纸一致
整梯洞口尺寸与原设计方案是否一致
两层相邻地面是否已安装有地面材料
层高、净高是否安全
墙面是否平整且垂直于地面
其他装修工种 是否已结 束
如 未 结 束 是否对楼梯安装有影响
3、现场具备安装条件后应根据发 货 清 单 检查产 品 :清 点 各楼梯部 件数 量 、是否配有五 金 配件、胶 水、孔盖 等
各楼梯部 件是否按 要求制 作 :材质 、款 式
上 述 各个 步骤 检查完 毕 无误 后即 可 按 照 施工要求(特 别 提 示 :1、安装时 金属 安装工具不 能 直接 放 置 于踏步板面,以 防 油 漆 面收到磨损 ;2、在 施工过 程中如 需 切割 应选 择 适 合 场地进行,避 免 木屑 /粉 尘 对地面、墙面造 成 污 染 )和施工步骤 进行施工

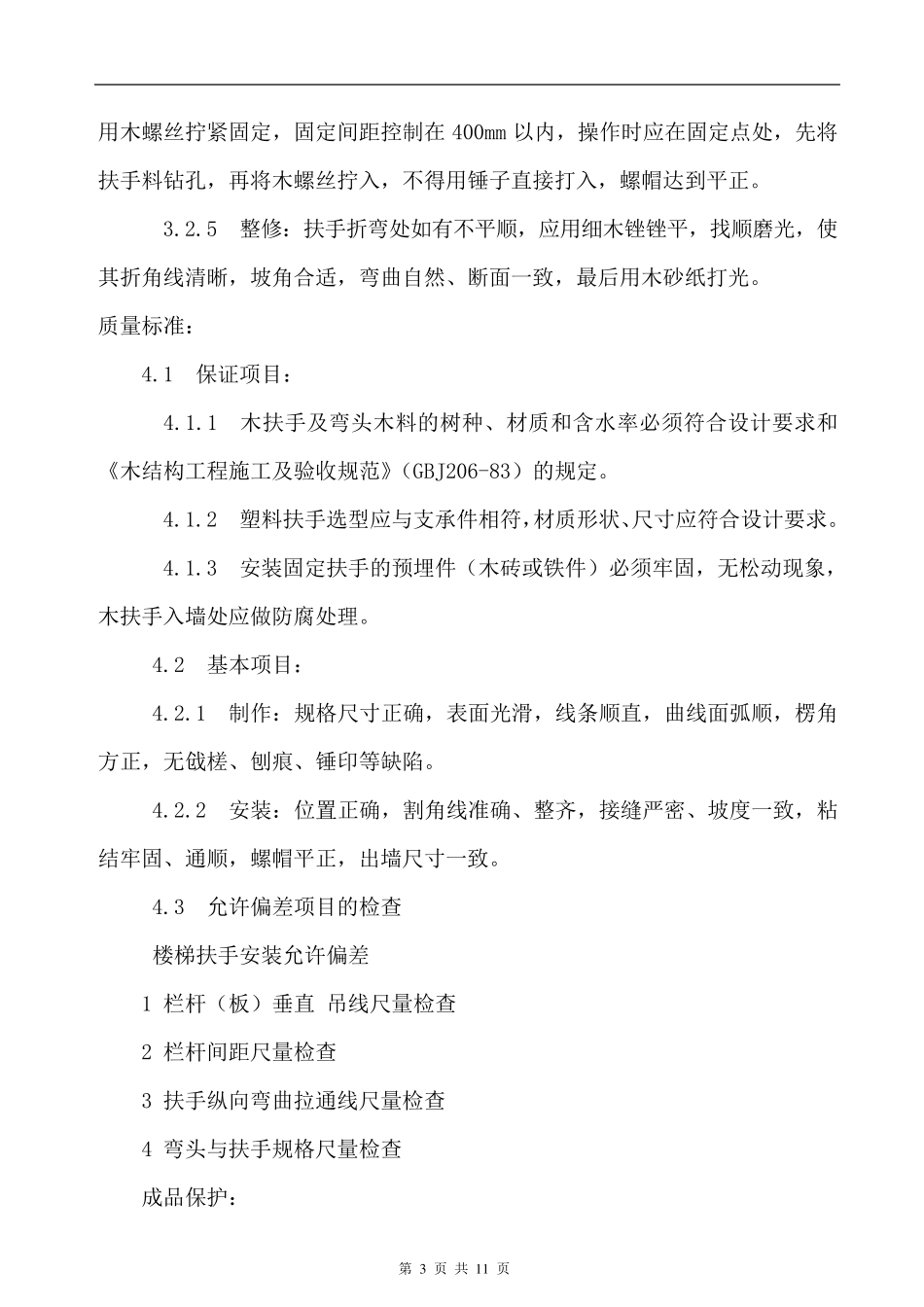

第 2 页 共 1 1 页 安 装 操 作 工 艺 : 3

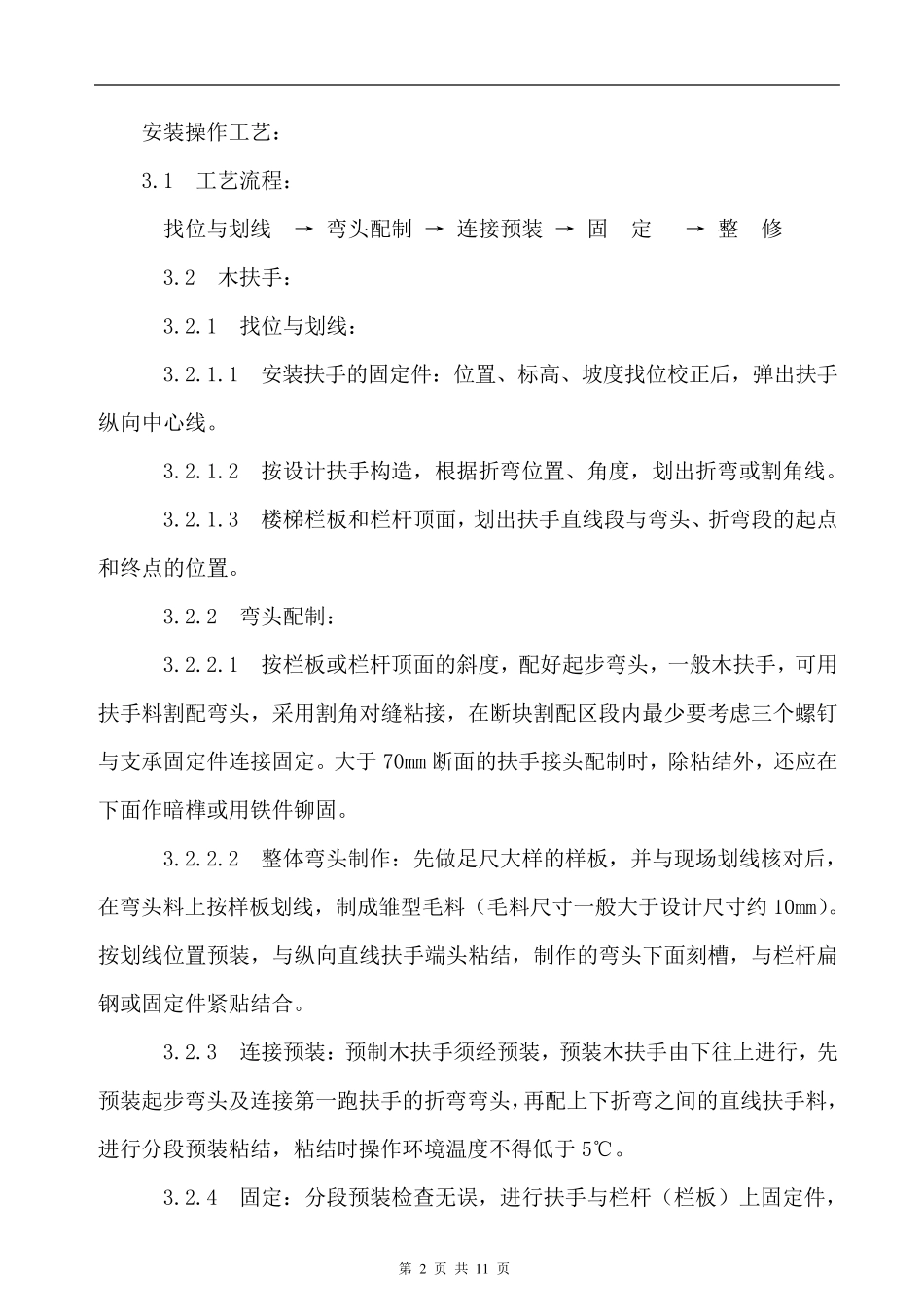

1 工 艺 流 程 : 找 位 与 划 线 → 弯 头 配 制 → 连 接 预 装 → 固 定 →
