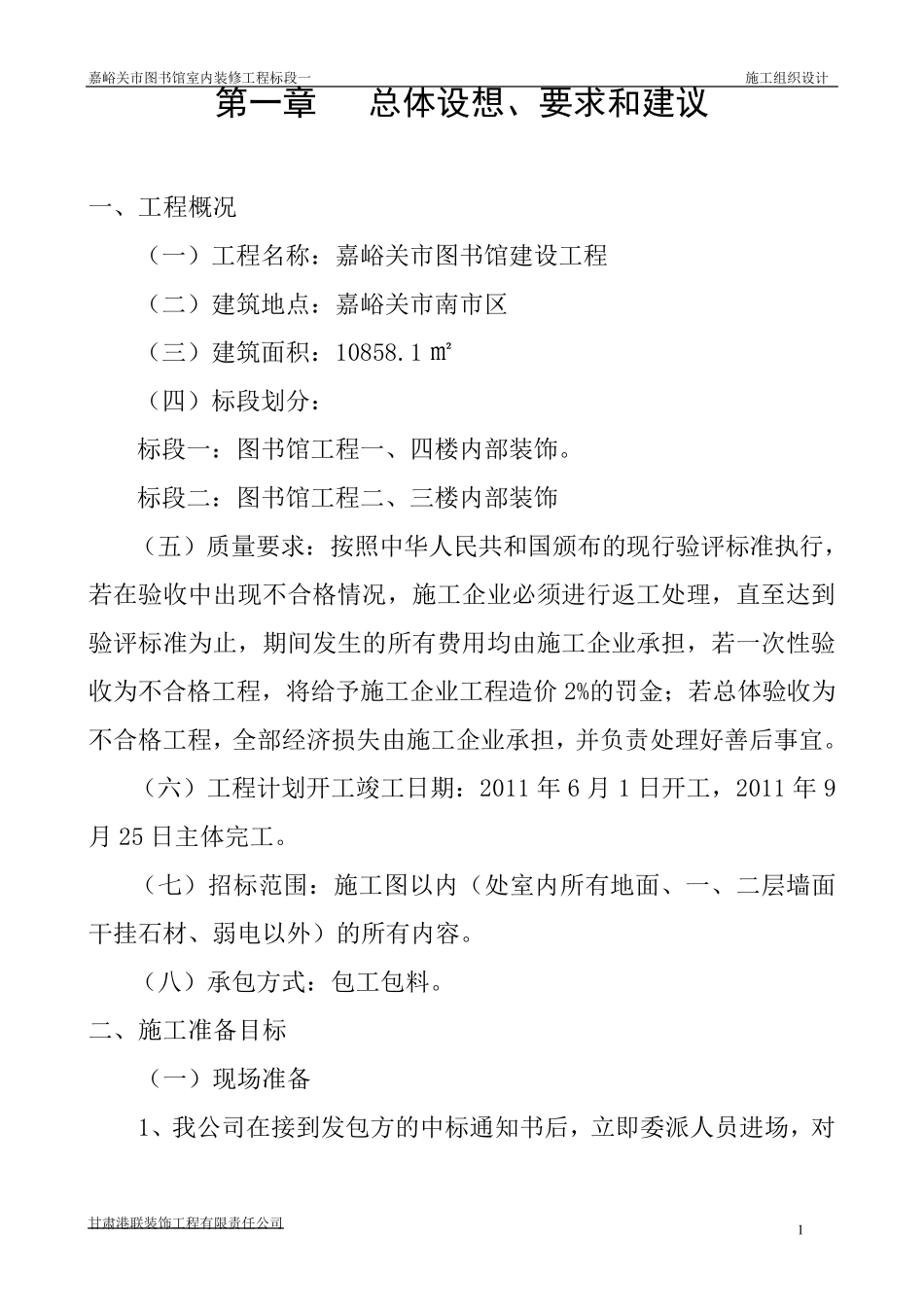

嘉峪关市图书馆室内装修工程标段一 施工组织设计 甘肃港联装饰工程有限责任公司 1 第一章 总体设想、要求和建议 一、工程概况 (一)工程名称:嘉峪关市图书馆建设工程 (二)建筑地点:嘉峪关市南市区 (三)建筑面积:10858
1 ㎡ (四)标段划分: 标段一:图书馆工程一、四楼内部装饰
标段二:图书馆工程二、三楼内部装饰 (五)质量要求:按照中华人民共和国颁布的现行验评标准执行,若在验收中出现不合格情况,施工企业必须进行返工处理,直至达到验评标准为止,期间发生的所有费用均由施工企业承担,若一次性验收为不合格工程,将给予施工企业工程造价 2%的罚金;若总体验收为不合格工程,全部经济损失由施工企业承担,并负责处理好善后事宜
(六)工程计划开工竣工日期:2011 年6 月1 日开工,2011 年9月25 日主体完工
(七)招标范围:施工图以内(处室内所有地面、一、二层墙面干挂石材、弱电以外)的所有内容
(八 )承包 方 式 :包 工包 料

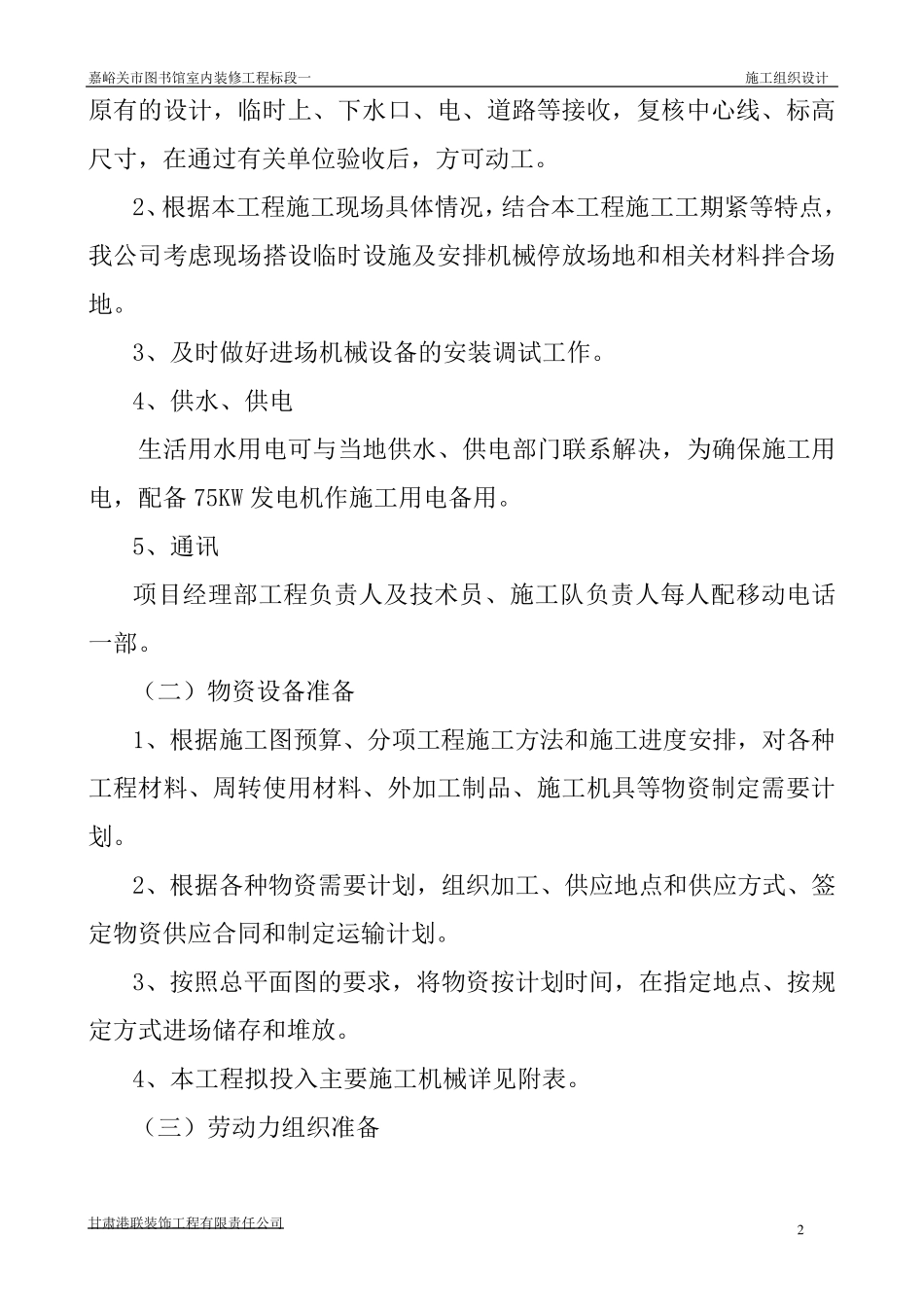

二、施工准备 目 标 (一)现场 准备 1、我 公司在接 到发包 方 的中标通 知 书后,立 即 委 派 人员 进场 ,对嘉峪关市图书馆室内装修工程标段一 施工组织设计 甘肃港联装饰工程有限责任公司 2 原有的设计,临时上、下水口、电、道路等接收,复核中心线、标高尺寸,在通过有关单位验收后,方可动工
2、根据本工程施工现场具体情况,结合本工程施工工期紧等特点,我公司考虑现场搭设临时设施及安排机械停放场地和相关材料拌合场地
3、及时做好进场机械设备的安装调试工作
4、供水、供电 生活用水用电可与当地供水、供电部门联系解决,为确保施工用电,配备 75KW 发电机作施工用电备用
5、通讯 项目经理部工程负责人及技术员、施工队负责人每人配移动电话一部

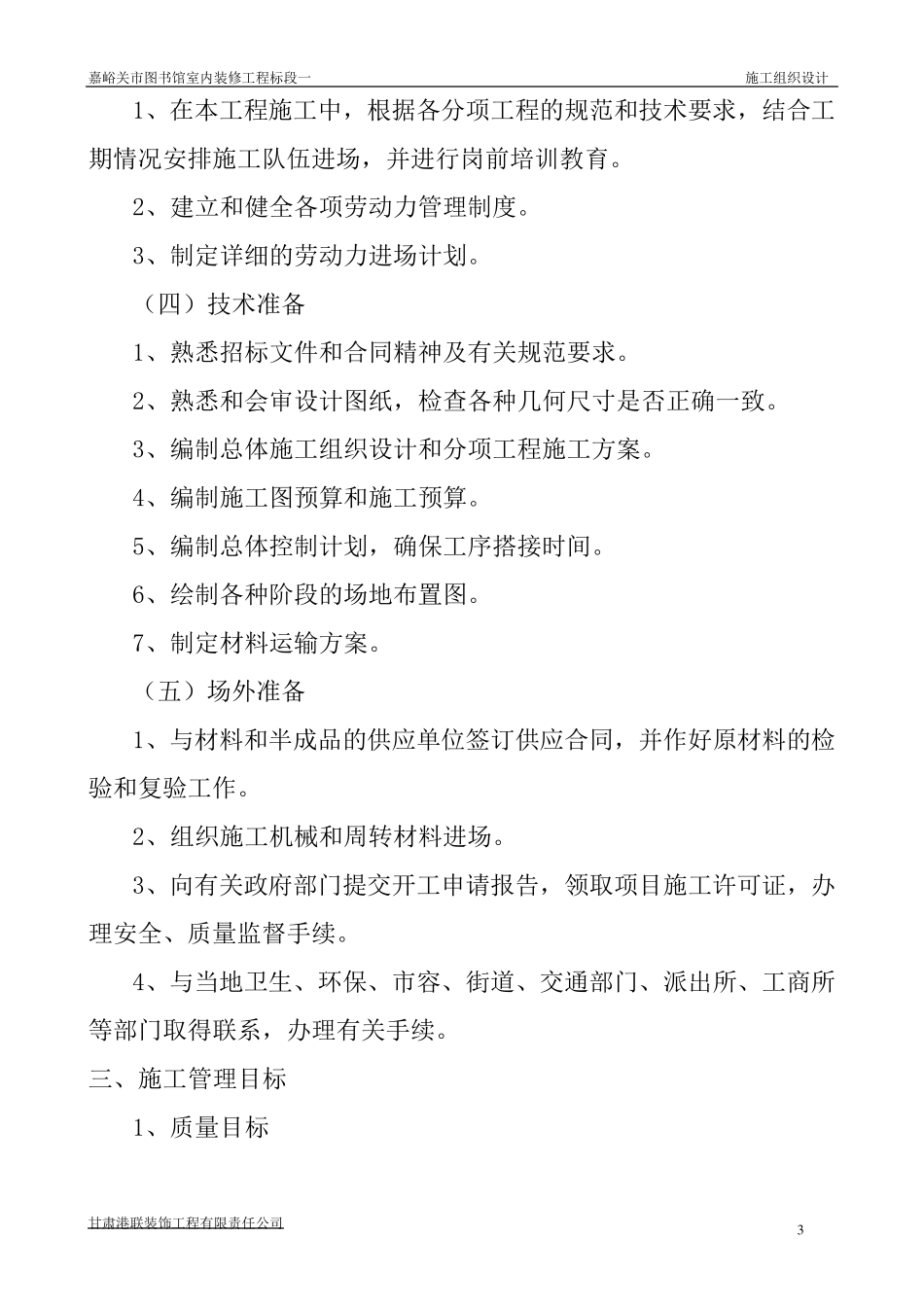

(二)物资设备准备 1、根据施工图预算、分项工程施工方法和施工进度安排,对各种
