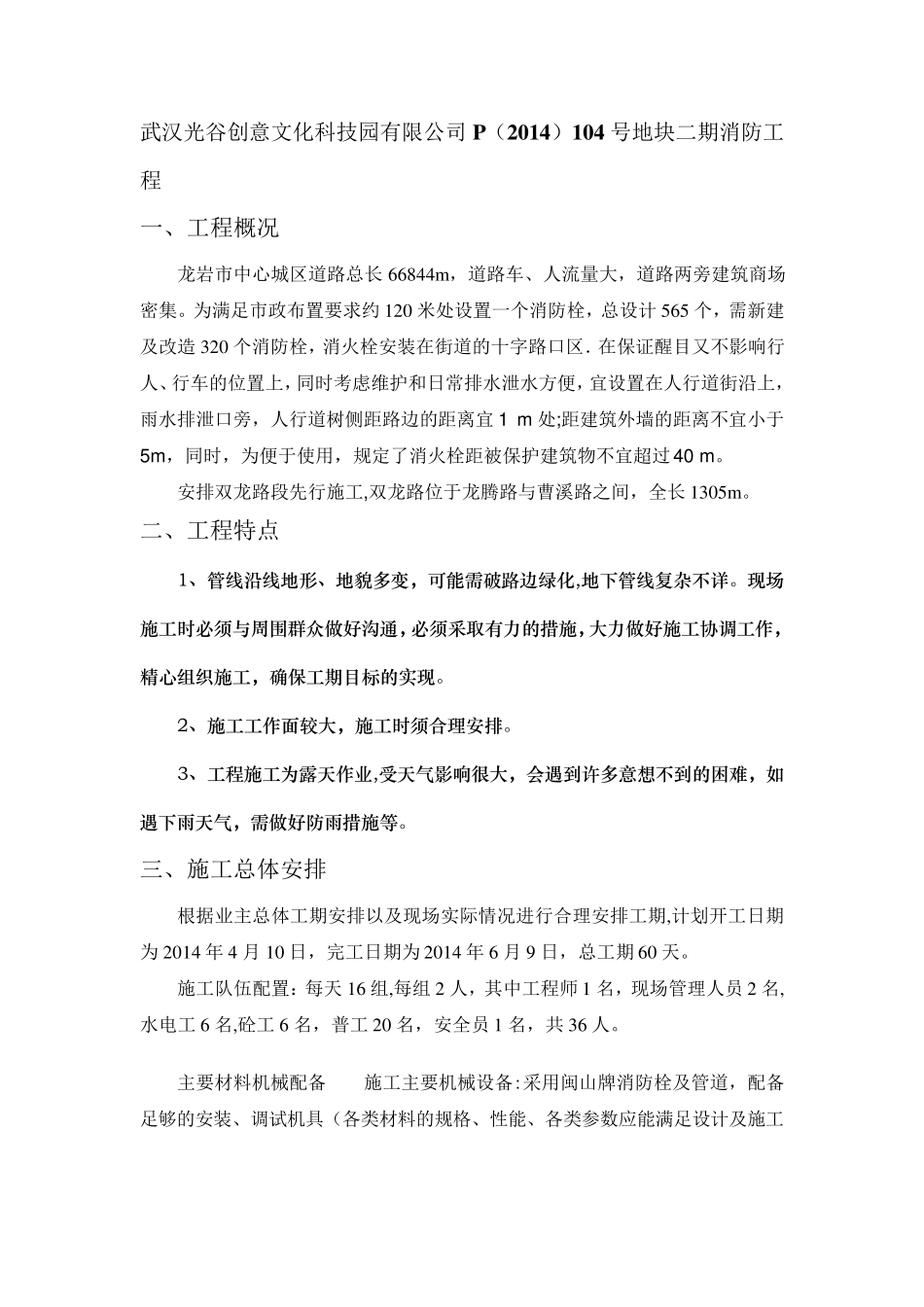

武汉光谷创意文化科技园有限公司P(2014)104 号地块二期消防工程 一、工程概况 龙岩市中心城区道路总长 66844m ,道路车、人流量大,道路两旁建筑商场密集
为满足市政布置要求约 120 米处设置一个消防栓,总设计 565 个,需新建及改造 320 个消防栓,消火栓安装在街道的十字路口区.在保证醒目又不影响行人、行车的位置上,同时考虑维护和日常排水泄水方便,宜设置在人行道街沿上,雨水排泄口旁,人行道树侧距路边的距离宜 1 m处;距建筑外墙的距离不宜小于5m ,同时,为便于使用,规定了消火栓距被保护建筑物不宜超过40 m
安排双龙路段先行施工,双龙路位于龙腾路与曹溪路之间,全长 1305m
二、工程特点 1、 管 线 沿 线 地 形 、 地 貌 多 变 , 可 能 需 破 路 边 绿 化 ,地 下 管 线 复 杂 不 详
现 场施 工 时 必 须 与 周 围 群 众 做 好 沟 通 ,必 须 采 取 有 力 的 措 施 ,大 力 做 好 施 工 协 调 工 作 ,精 心 组 织 施 工 , 确 保 工 期 目 标 的 实 现
2、 施 工 工 作 面 较 大 , 施 工 时 须 合 理 安 排
3、 工 程 施 工 为 露 天 作 业 ,受 天 气 影 响 很 大 , 会 遇 到 许 多 意 想 不 到 的 困 难 , 如遇 下 雨 天 气 , 需 做 好 防 雨 措 施 等
三、施工总体安排 根据业主总体工期安排以及现场实际情况进行合理安排工期,计划开 工日期为 2014 年 4 月 10 日,完 工日期为 2014 年 6 月 9 日,总工期60 天
施工队 伍 配 置: 每 天 16 组 ,每 组 2 人,其 中工程师 1 名 ,现场管 理人员 2 名 ,水电 工6 名 ,砼 工6 名 ,普 工20 名 ,安全员 1 名 ,共 36
