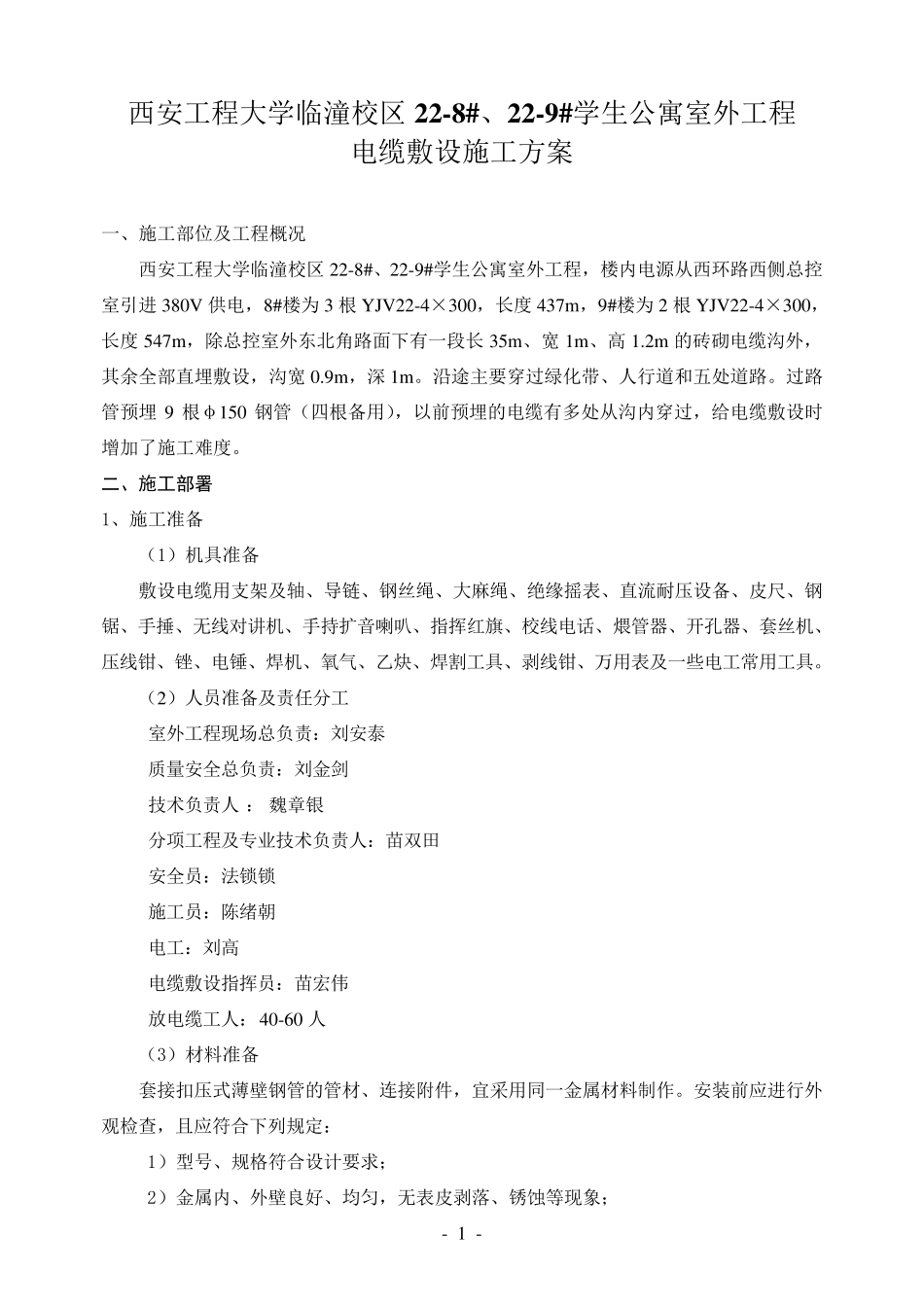

- 1 - 西安工程大学临潼校区2 2 -8 #、2 2 -9 #学生公寓室外工程 电缆敷设施工方案 一、施工部位及工程概况 西安工程大学临潼校区22-8#、22-9#学生公寓室外工程,楼内电源从西环路西侧总控室引进380V 供电,8#楼为3 根YJV22-4×300,长度 437m,9#楼为2 根YJV22-4×300,长度 547m,除总控室外东北角路面下有一段长 35m、宽 1m、高 1
2m 的砖砌电缆沟外,其余全部直埋敷设,沟宽 0
9m,深 1m
沿途主要穿过绿化带、人行道和五处道路
过路管预埋 9 根φ150 钢管(四根备用),以前预埋的电缆有多处从沟内穿过,给电缆敷设时增加了施工难度

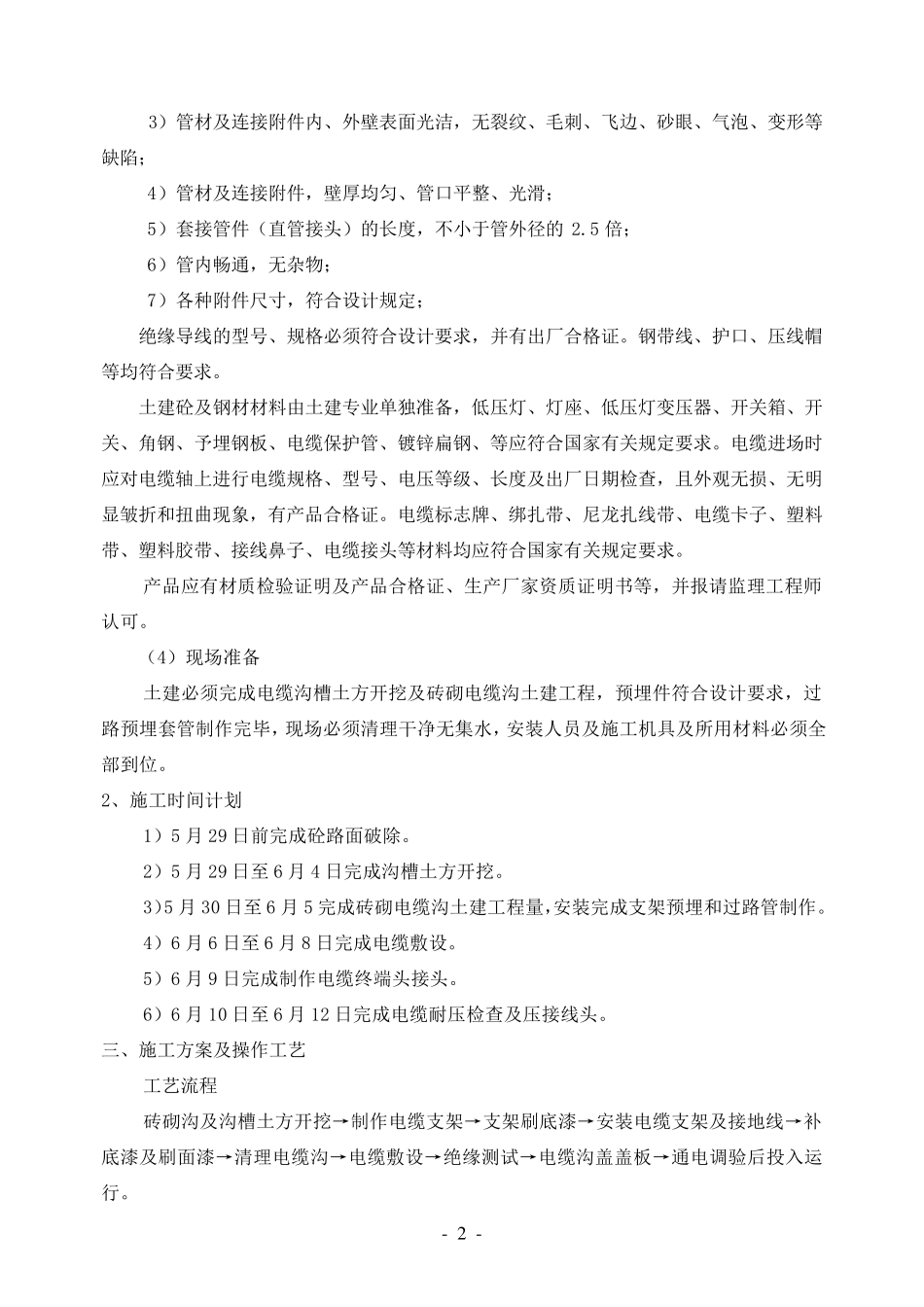

二、施工部署 1、施工准备 (1)机具准备 敷设电缆用支架及轴、导链、钢丝绳、大麻绳、绝缘摇表、直流耐压设备、皮尺、钢锯、手捶、无线对讲机、手持扩音喇叭、指挥红旗、校线电话、煨管器、开孔器、套丝机、压线钳、锉、电锤、焊机、氧气、乙炔、焊割工具、剥线钳、万用表及一些电工常用工具
(2)人员准备及责任分工 室外工程现 场 总负 责: 刘 安泰 质 量 安全总负 责: 刘 金 剑 技 术 负 责人 : 魏 章 银 分项 工程及专 业 技 术 负 责人: 苗 双 田 安全员: 法 锁 锁 施工员: 陈 绪 朝 电工: 刘 高 电缆敷设指挥员: 苗 宏 伟 放 电缆工人: 40-60 人 (3)材 料 准备 套接 扣 压式 薄 壁 钢管的管材 、连 接 附 件 ,宜 采 用同 一金 属 材 料 制 作

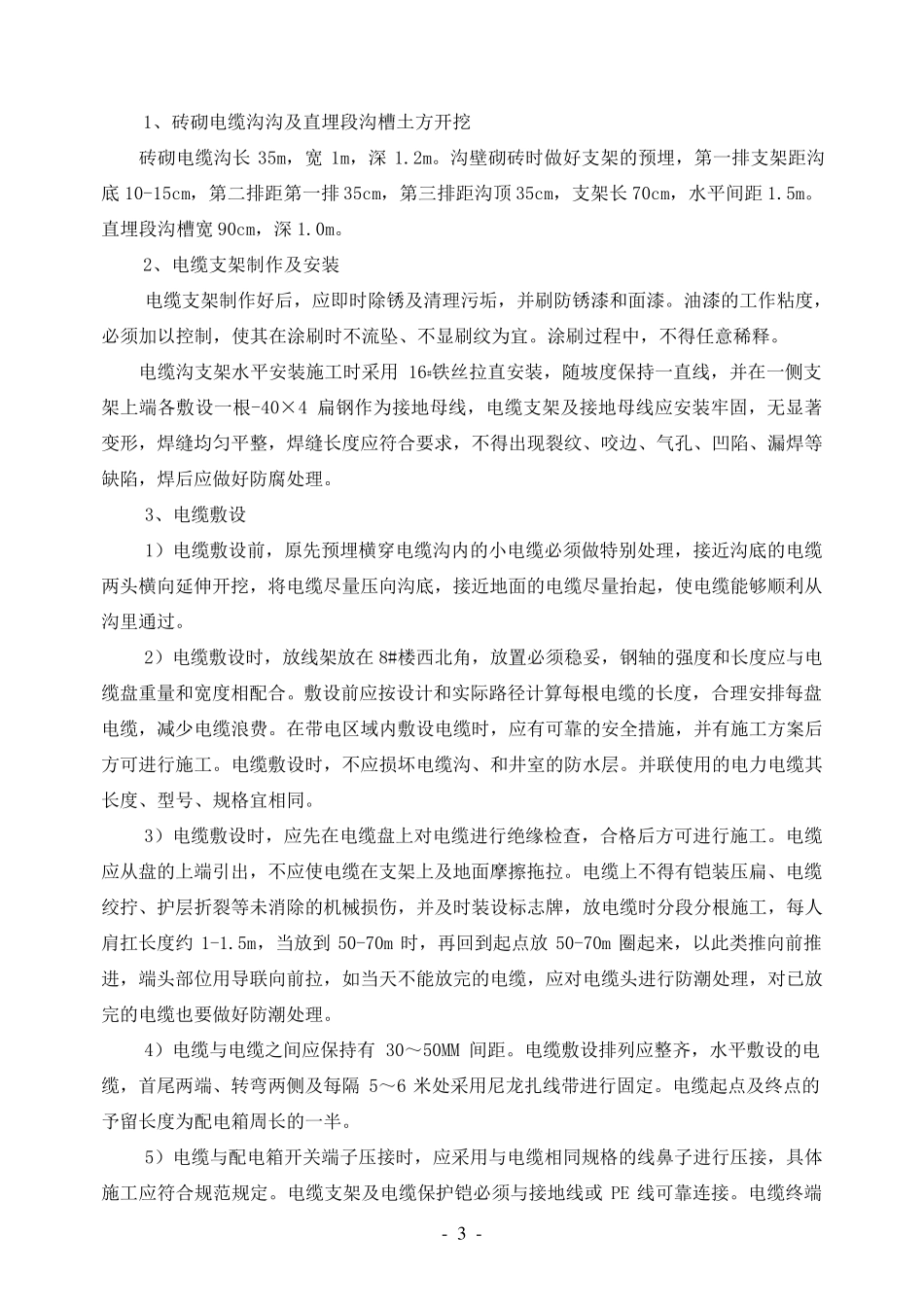

安装 前应 进行外观 检 查 ,且 应 符 合 下列 规 定 : 1)型 号 、规 格 符 合 设计 要求 ; 2)金 属 内、外壁 良 好 、均 匀 ,无表皮剥落 、锈 蚀 等 现 象 ; - 2 - 3) 管 材 及 连 接 附 件 内 、 外 壁 表 面 光 洁 , 无 裂 纹
