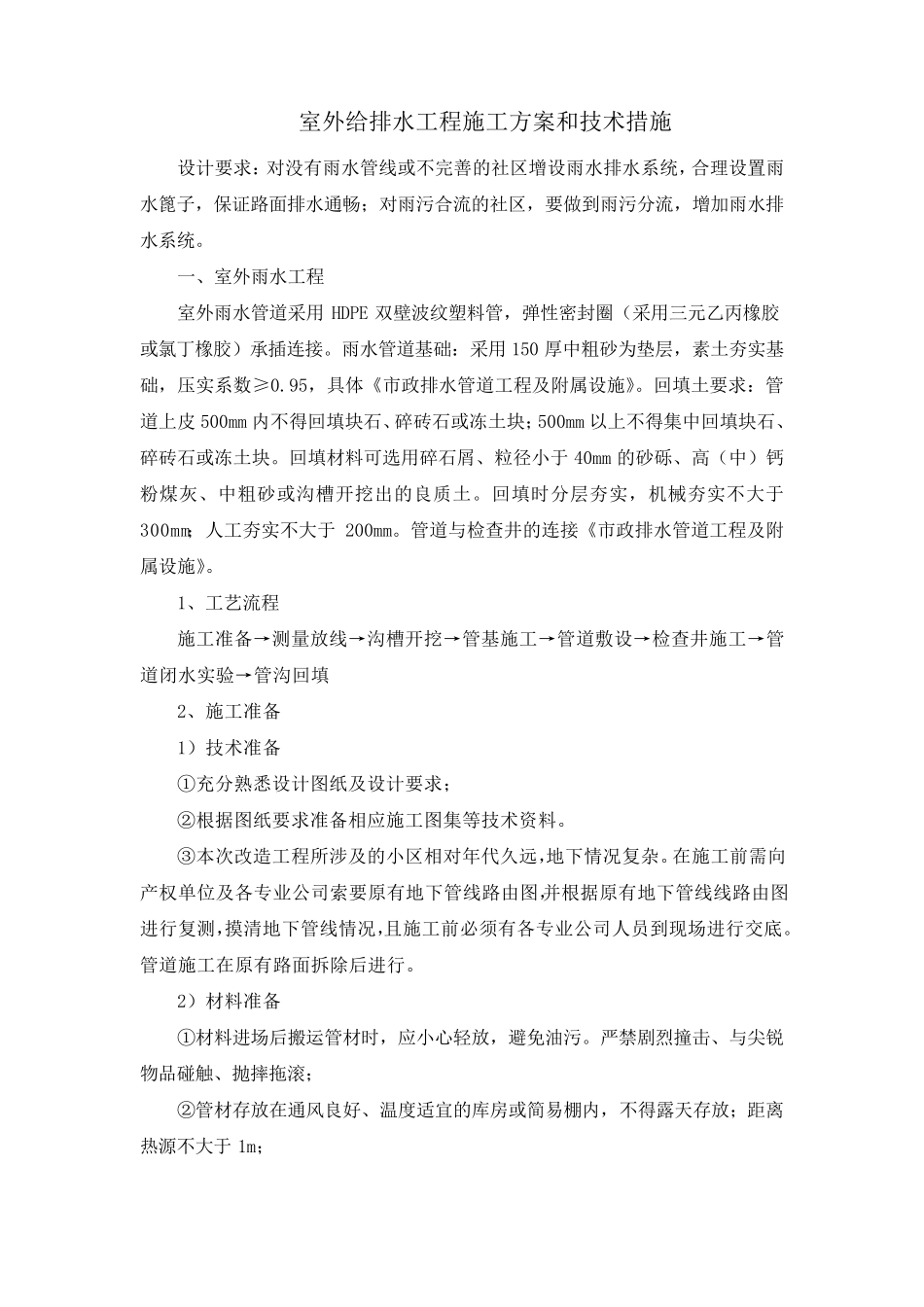

室 外 给 排 水 工 程 施 工 方 案 和 技 术 措 施 设 计 要 求 : 对 没 有 雨 水 管 线 或 不 完 善 的 社 区 增 设 雨 水 排 水 系 统 , 合 理 设 置 雨水 篦 子 , 保 证 路 面 排 水 通 畅 ; 对 雨 污 合 流 的 社 区 , 要 做 到 雨 污 分 流 , 增 加 雨 水 排水 系 统 。 一 、 室 外 雨 水 工 程 室 外 雨 水 管 道 采 用HDPE 双 壁 波 纹 塑 料 管 , 弹 性 密 封 圈 ( 采 用 三 元 乙 丙 橡 胶或 氯 丁 橡 胶 ) 承 插 连 接 。 雨 水 管 道 基 础 : 采 用 150 厚 中 粗 砂 为 垫 层 , 素 土 夯 实 基础 , 压 实 系 数 ≥ 0.95, 具 体 《 市 政 排 水 管 道 工 程 及 附 属 设 施 》。 回 填 土 要 求 : 管道 上 皮 500mm 内 不 得 回 填 块 石 、 碎 砖 石 或 冻 土 块 ; 500mm 以 上 不 得 集 中 回 填 块 石 、碎 砖 石 或 冻 土 块 。 回 填 材 料 可 选 用 碎 石 屑 、 粒 径小于40mm 的 砂 砾、 高( 中 ) 钙粉煤灰、 中 粗 砂 或 沟槽开挖出的 良质土 。 回 填 时分 层 夯 实 , 机械夯 实 不 大于300mm; 人工 夯 实 不 大于200mm。 管 道 与检查井的 连 接 《 市 政 排 水 管 道 工 程 及 附属 设 施 》。 1、 工 艺流 程 施 工 准备→测量放线 →沟槽开挖→管 基 施 工 →管 道 敷 设 →检查井施 工 →管道 闭 水 实 验 →管 沟回 填 2、 施 工 准备 1) 技 术 准备 ① 充 分 熟 悉 设 计 图 纸 及 设 计 要 求 ; ② 根 据 图 纸 要 求 准备相 应 施 工 图 集 等 技 术 资 料 。 ③ 本 次 改 造 工 程 所 涉 及 的 小区 相 对 年 代 久 远 ,地 下 情 况 复 杂 。 在 施 工 前 需 向产 权 单 位 及 各 专 业 公 司 索 要 原 有 地 下 管 线 路 由 图 ,并 根 据 原 有 地 下 管 线 线 路 由 图进 行 复 测,摸 清 地 下 管 线 情 况 ,且 施 工 前 必 须 有 各 专 业 公 司 人员 到 现 场 进 行 交 底 。管 道 施 工 在 原 ...
