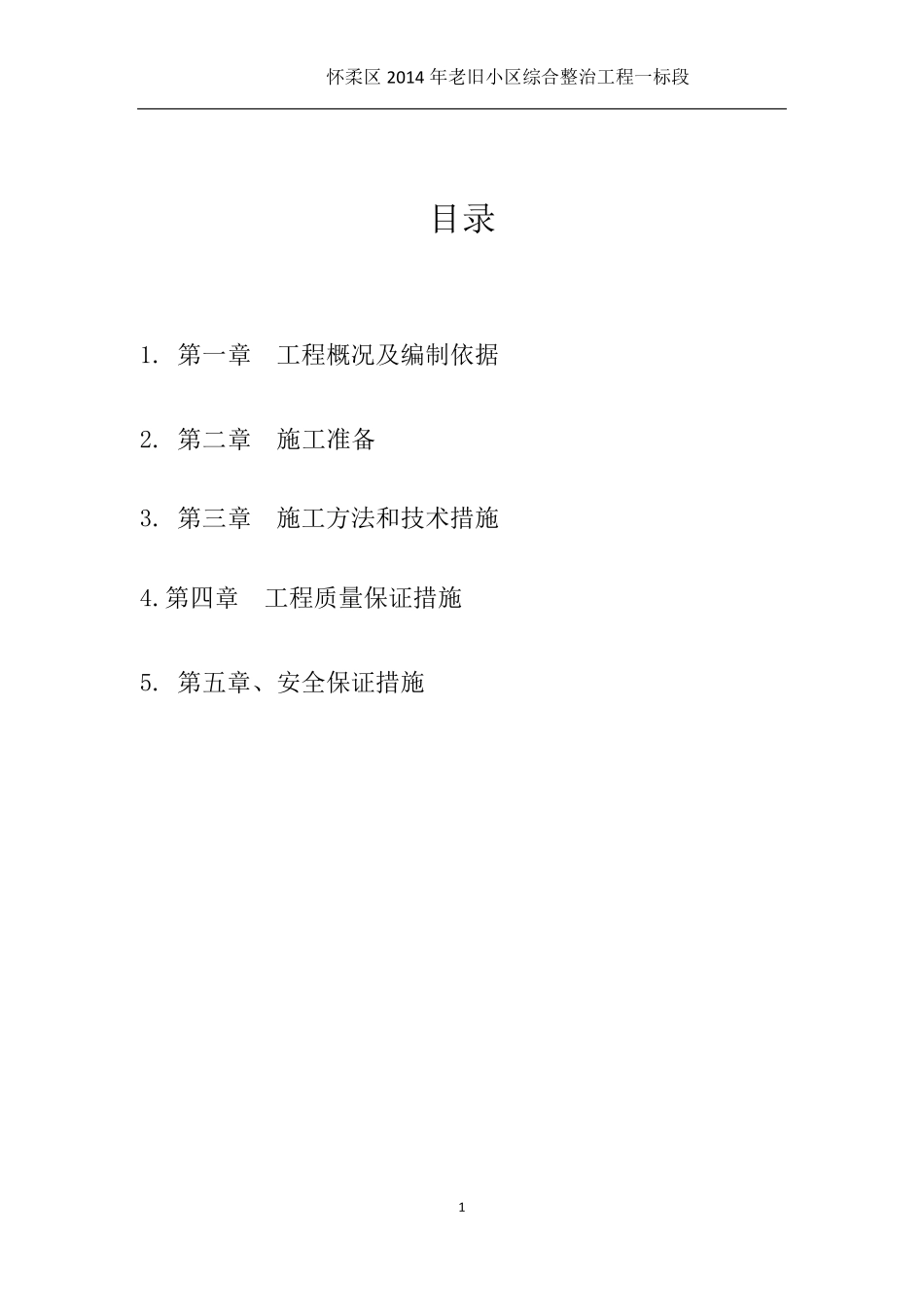

怀柔区2014 年老旧小区综合整治工程一标段 室外场地铺装工程 施 工 方 案 北 京 建 工 一建 工 程建 设有限公司 2015 年 3 月 31 日 怀柔区2014 年老旧小区综合整治工程一标段 1 目录 1. 第一章 工程概况及编制依据 2. 第二章 施工准备 3. 第三章 施工方法和技术措施 4.第四章 工程质量保证措施 5. 第五章、安全保证措施 怀柔区2014 年老旧小区综合整治工程一标段 2 第一章工程概况及编制依据 一、工程概况 (1)、工程名称:室外场地铺装部分。 (2)、工程地点:怀柔城区青春路1#院3、4、5#楼,青春苑小区1-7#楼,劳动局5#楼,青春路6#院甲1#、乙1#,西园小区10、13#楼,汤河口镇的23、25#住宅楼; (3)、小区路面透水砖:室外场地面积共约12900 平方米。 (4)、工程内容:根据招标工程量清单和施工图纸所提供的内容包括:小区路面400×200×80 透水路面砖,商业前人行道铺设 400×200×50 透水路面砖; 平道路牙铺筑 120×300×490 预制C25 混凝土,立道牙 120×300×495 预制C25混凝土。 (5)、建设单位:北京市怀柔区住房和城乡建设委员会工程建设管理。 (6)、设计单位: 中国建筑设计研究院 (7)、总工期:60 日历天。 (8)、工程质量要求:按国家验收规范一次性验收合格。 二、编制依据(技术规范) (一)室外场地铺装部分施工图 (二)参照的技术规范 1、《工程测量规范和条文》(GB50026-93) 2、《建设工程施工现场供电安全规范》(GB50194-93) 3、连锁型路面砖路施工和验收规程 (CJJ79-98) 4、《建设工程工程量清单计价规范》(GB50500-2003) 怀柔区2014 年老旧小区综合整治工程一标段 3 5、《建筑机械使用安全技术规范》(JGJ33-2001) 第二章 施工准备 一、施工准备工作的重要性 施工准备及临时设施工程是工程施工的第一步,也是安全、高效、经济地实施工程项目的重要工作。施工准备工作也是施工企业搞好目标管理、推行技术经济承包的重要依据,施工准备工作还是绿化种植顺利进行的根本保证。因此认真地做好施工准备工作,对于发挥企业优势、合理供应、加快施工速度、提高工程质量、降低工程成本、增加企业经济效益、赢得企业社会信誉、实现企业管理现代化等具有重要意义。 开工前施工准备:它是在工程正式开工之前所进行的一切施工准备工作。其目的是为整个工程正式开工创造必要的施工条件。 施工的准备工作 1、材料准备 (1)水泥强度等级...
