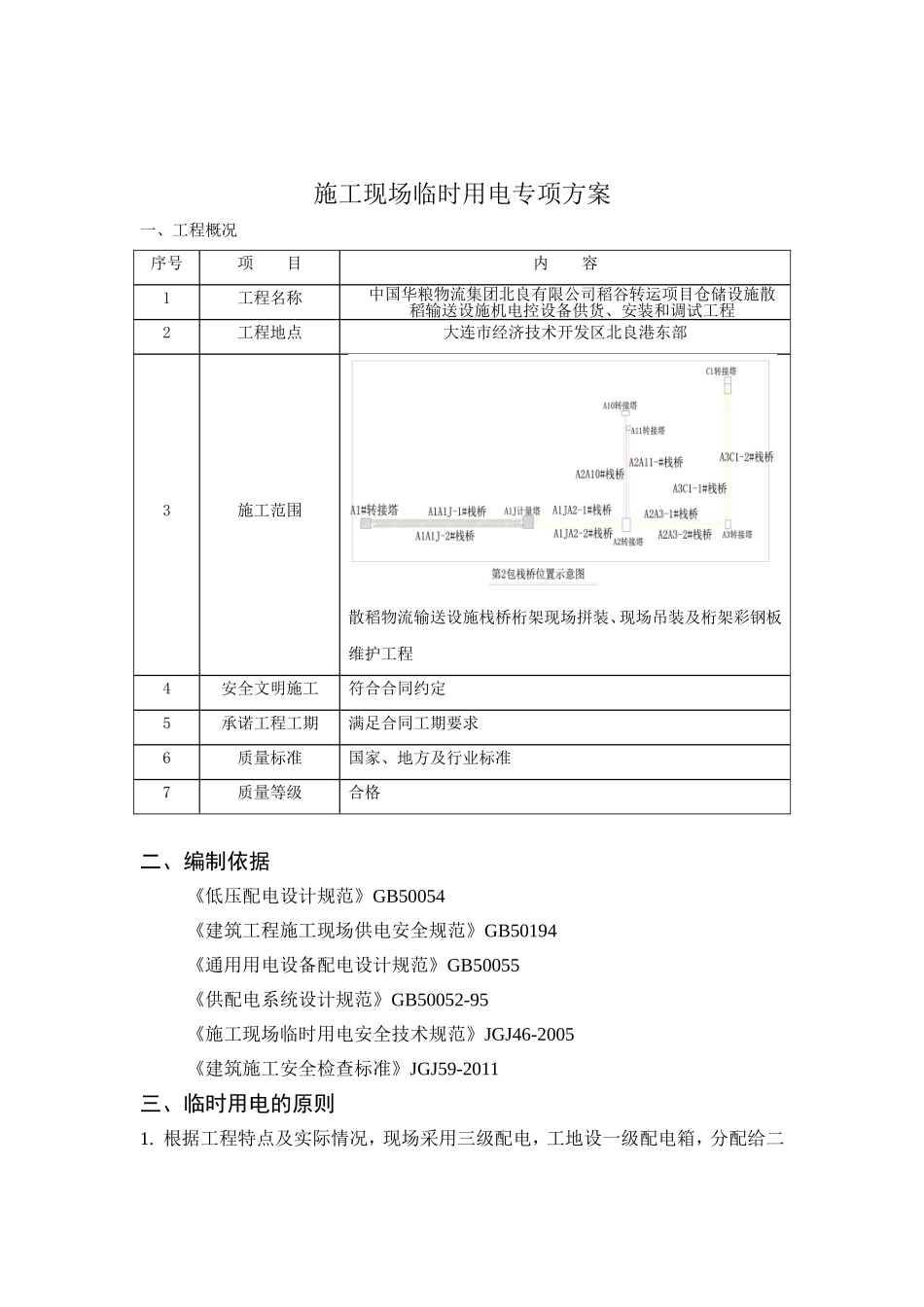

施工现场临时用电专项方案一、工程概况序号项目内容1工程名称中国华粮物流集团北良有限公司稻谷转运项目仓储设施散稻输送设施机电控设备供货、安装和调试工程2工程地点大连市经济技术开发区北良港东部3施工范围散稻物流输送设施栈桥桁架现场拼装、现场吊装及桁架彩钢板维护工程4安全文明施工符合合同约定5承诺工程工期满足合同工期要求6质量标准国家、地方及行业标准7质量等级合格二、编制依据《低压配电设计规范》GB50054《建筑工程施工现场供电安全规范》GB50194《通用用电设备配电设计规范》GB50055《供配电系统设计规范》GB50052-95《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查标准》JGJ59-2011三、临时用电的原则1

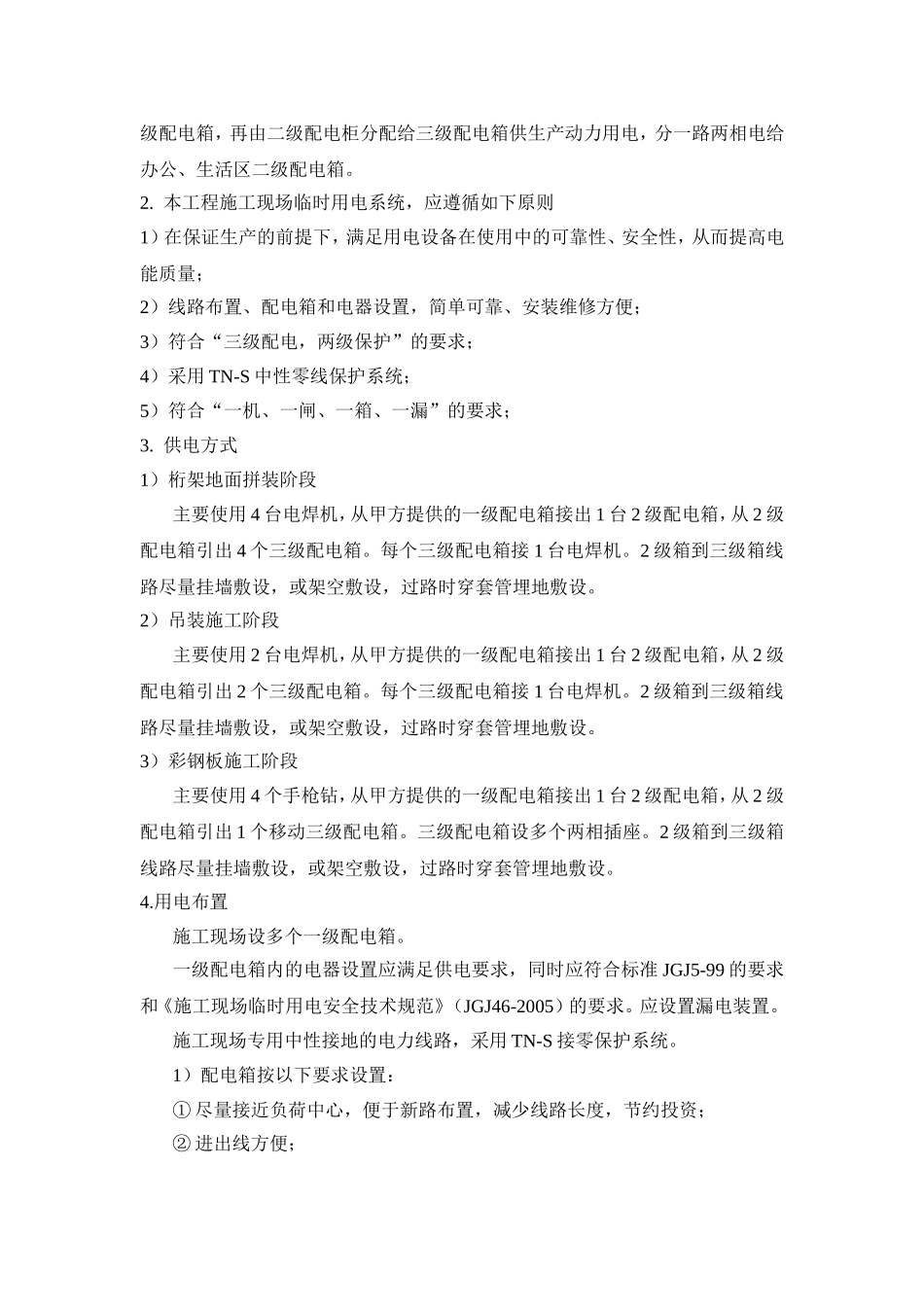

根据工程特点及实际情况,现场采用三级配电,工地设一级配电箱,分配给二级配电箱,再由二级配电柜分配给三级配电箱供生产动力用电,分一路两相电给办公、生活区二级配电箱
本工程施工现场临时用电系统,应遵循如下原则1)在保证生产的前提下,满足用电设备在使用中的可靠性、安全性,从而提高电能质量;2)线路布置、配电箱和电器设置,简单可靠、安装维修方便;3)符合“三级配电,两级保护”的要求;4)采用TN-S中性零线保护系统;5)符合“一机、一闸、一箱、一漏”的要求;3
供电方式1)桁架地面拼装阶段主要使用4台电焊机,从甲方提供的一级配电箱接出1台2级配电箱,从2级配电箱引出4个三级配电箱
每个三级配电箱接1台电焊机
2级箱到三级箱线路尽量挂墙敷设,或架空敷设,过路时穿套管埋地敷设
2)吊装施工阶段主要使用2台电焊机,从甲方提供的一级配电箱接出1台2级配电箱,从2级配电箱引出2个三级配电箱
每个三级配电箱接1台电焊机
2级箱到三级箱线路尽量挂墙敷设,或架空敷设,过路时穿套管埋地敷设

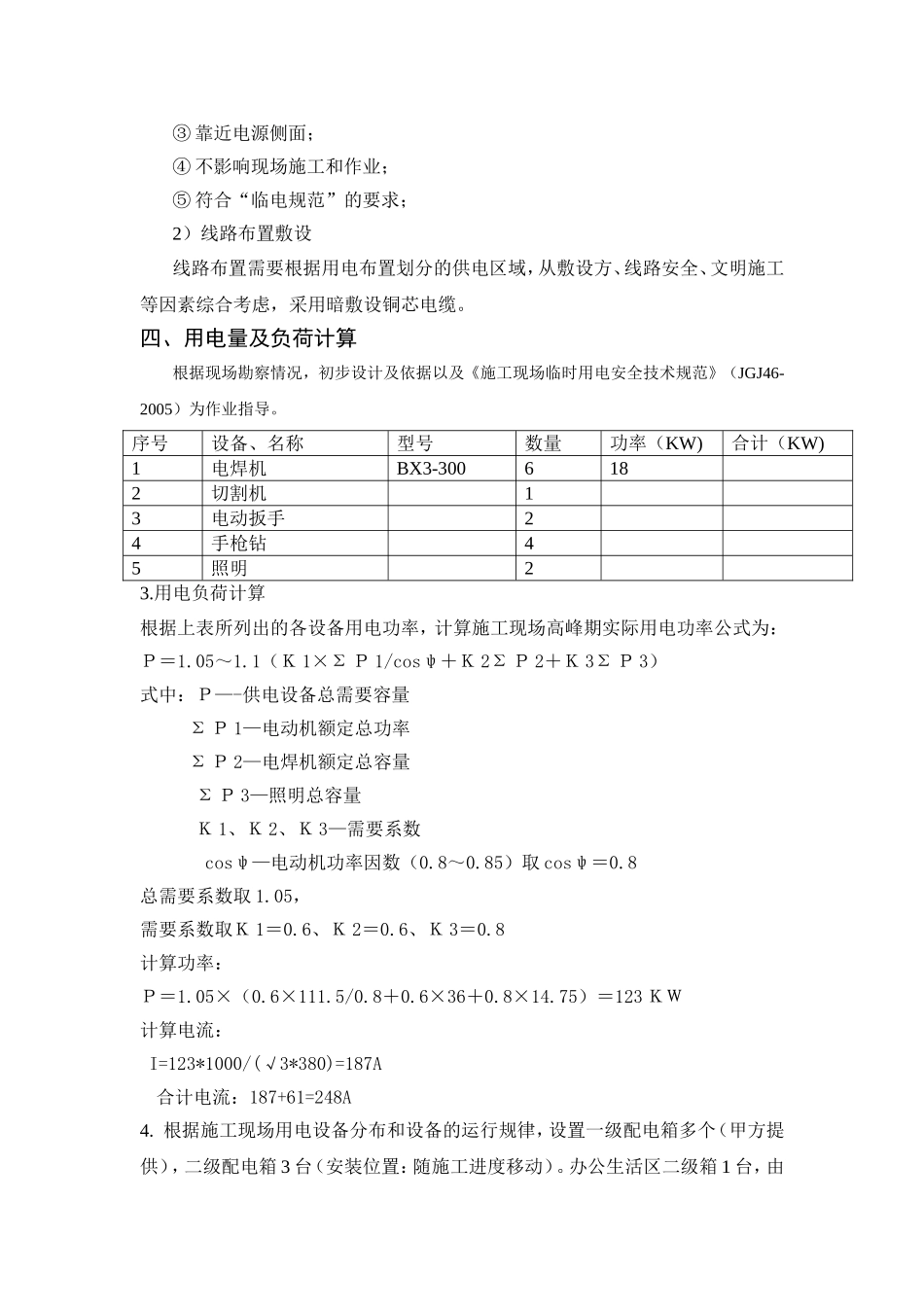

3)彩钢板施工阶段主要使用4个手枪钻,从甲方提供的一级配电箱接出
