第 1 页 共 15 页 施工规范和工艺标准 A、 进场及工地形象部分 1、领好公司资料到管理处办理进场手续,须办理施工许可证,以及工人出入证
2、进场开工,如业主要看日子时间开工的,一定要按照业主要求的日期、时间进场,并在施工现场张贴红纸以示吉利
3、检查原有建筑的设施,如水电、门、窗、防水等,如有问题应及时通知业主和管理处,以便妥善解决
4、进场后,工地必须做好公司标志牌悬挂,工人着装统一等工作
5、工地现场施工用电必须先经过临时漏电开关才能接通施工工具
6、施工现场必须要求配备灭火器
B、拆墙部分 按照施工图纸计划拆墙,首先用粉笔在原有建筑上画出需拆除部分墙体,并咨询管理处,须拆除部分有无承重墙或是简力墙,并做好地漏保护和切断电源等工作
在施工过程中,严禁野蛮施工,严禁拆除简力墙、承重墙以及承重梁柱等
垃圾在拆墙完工后,应及时装袋清运
所拆垃圾严禁在工地过夜,包括以后水电改造垃圾亦要清理
拆墙还要了解是否有预埋的水电管线,如有,须在拆除时注意保护,严禁破坏原有的水电管线,以及其他原建筑的设施

C、电路部分 一、材料提示 1、电线为衡阳金杯线
2、PVC 线管、底盒及配件宝狮牌
3、所用电线的型号、线径、照明及普通插座用 2
5#,厨房插座用 4#,电线连接紧固,不受拉力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破等缺陷,电线的相结零线及地线颜色要分清
二、施工工艺 1、墙身、地面开线槽横平竖直,不允许弯弯曲曲,特殊情况须经监理同意另外对墙身所有电线(含电话线、音响线、电视线)都必须可以抽动和更换,强、弱电须张管敷设,电视信号线、电话线、网络线、音响线等要分开敷设
2、线管管面与墙面应留 10mm 以上的批灰层,防止墙面开裂,吊顶管线应用管码固定,距离顶棚面间距须大于 50mm

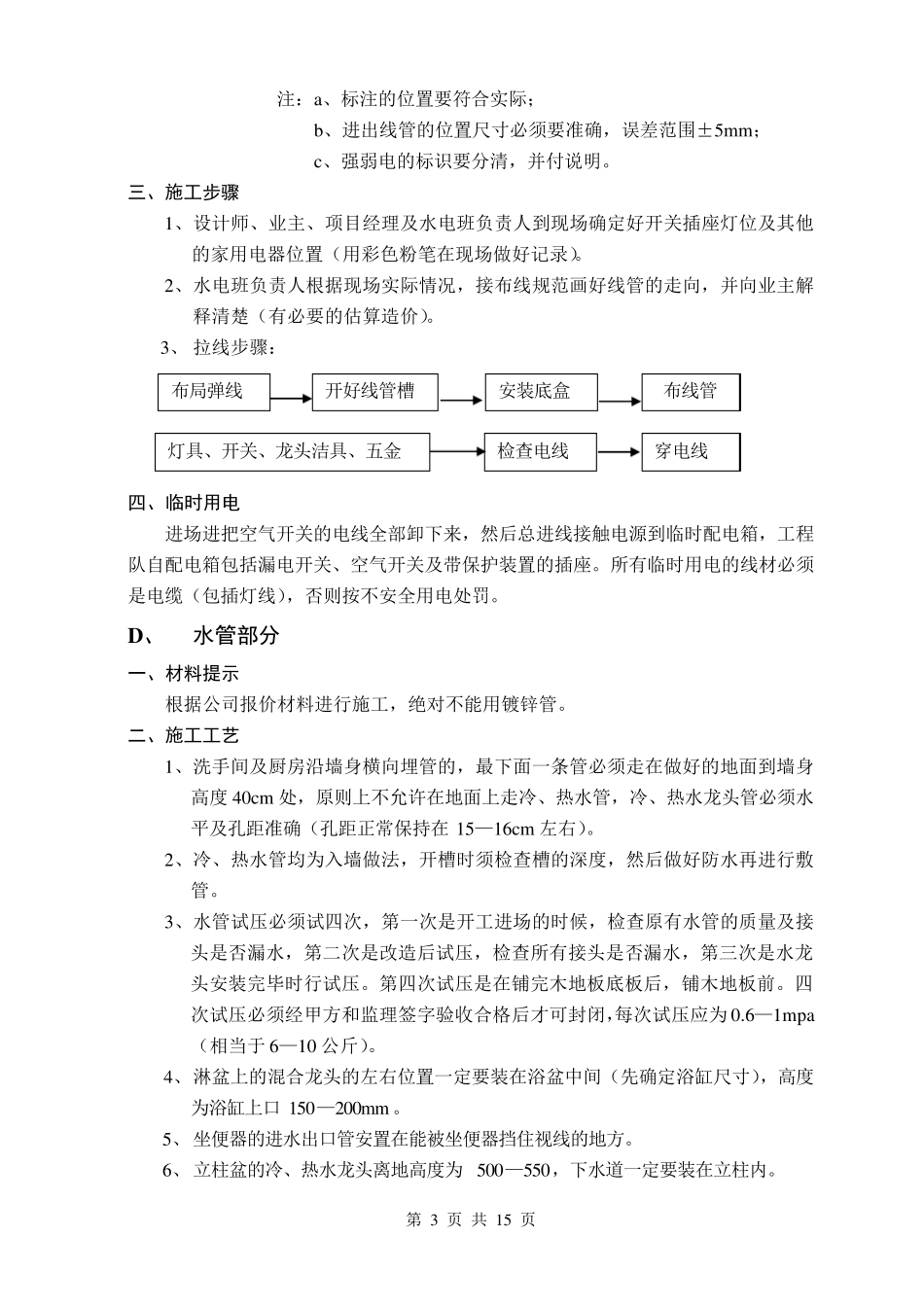

第 2 页 共 15 页 3、敷设暗管线路,电线在管内不应有接头,不
