污水处理池专项施工方案一、编制依据1、工程的施工合同及设计文件2、《建筑工程施工质量验收统一标准》GB50300-20133、《给水排水构筑物工程施工及验收规范》GB50141-20084、《混凝土结构工程施工质量验收标准》GB50204-20155、《砌体结构施工质量验收标准》GB50203-20116、《给水排水管道工程施工及验收规范》GB50268-20087、其他相关法律、法规及相关规范二、工程概况本工程为潘桥街道岷岗片截污纳管工程(Ⅱ标),污水处理池位于新岗桥东侧的环岛上,分为1#处理池、2#处理池、3#处理池、4#处理池,污水处理采用MBR工艺
污水池池体为钢筋混凝土结构,除1#处理池埋深4
5m处,其余埋深均为3
5m,设计废水处理量为500m3/d,污水经过处理后达标排放,就近排入潘桥河
该工程污水处理系统采用厌氧—好氧—生物处理技术,能在8个小时内,将每天排放的500吨污水中的有害物质全部净化完毕,整个处理过程利用传感自动控制系统及污水的自然流动来控制,有污水时候自动开机,无污水时候自动停机,不需专人管理
污水处理站为钢筋混凝土结构全地埋式型式,检查井和地平相平,风机房电控部分为地上式,设置在2#处理池上方
三、工程特点污水处理池采用大开挖施工,因位于河边,地下水较丰富,给工程建设带来一定影响,施工过程中基坑及时排水防止水池上浮以及临边支护至关重要
污水处理池对抗渗水要求高,必须按要求做好渗水试验

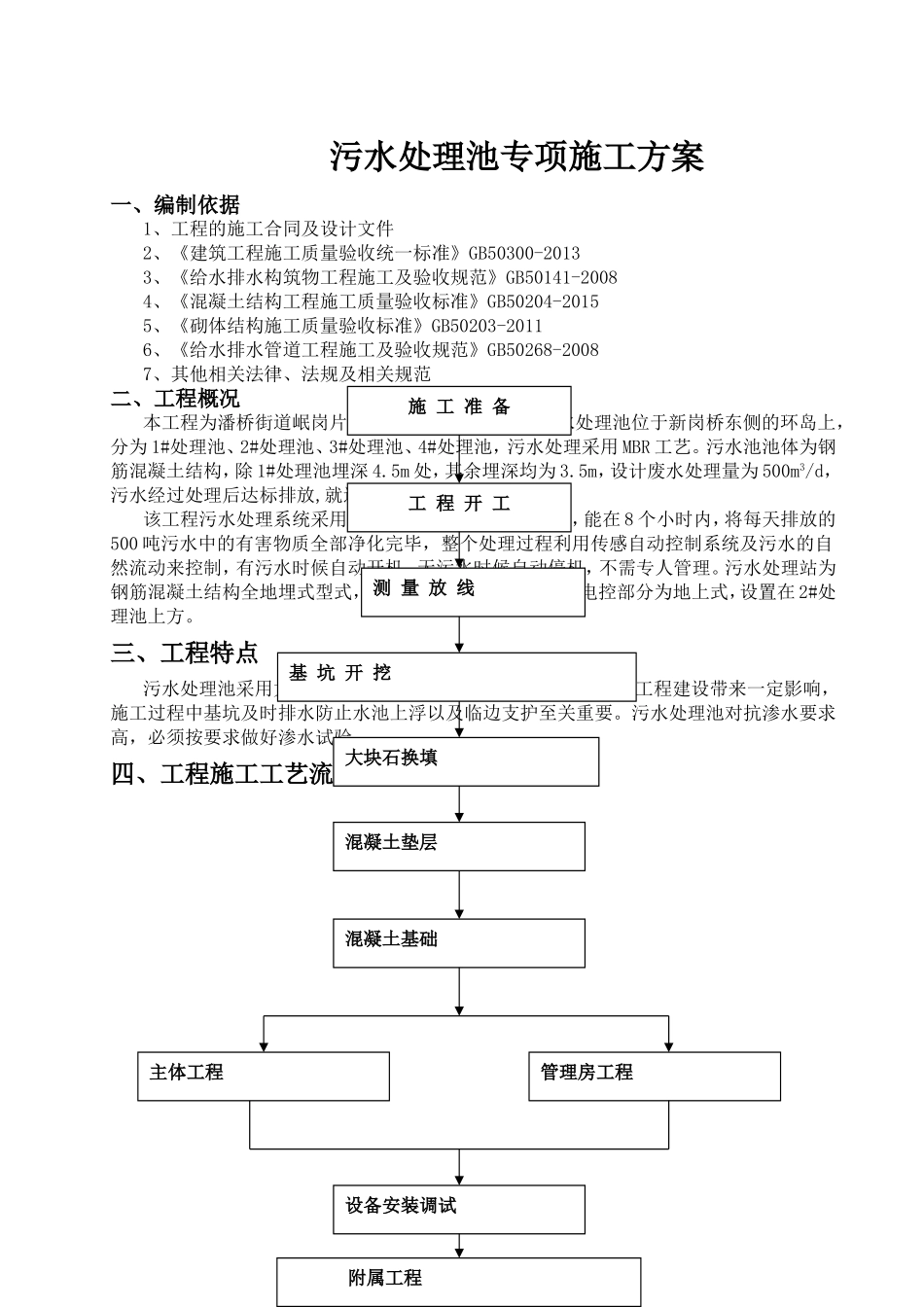

四、工程施工工艺流程附属工程设备安装调试管理房工程主体工程混凝土基础混凝土垫层大块石换填基坑开挖施工准备工程开工测量放线污水处理池施工工艺流程图五、前期施工准备1、劳动力配备根据工期要求配备足够的施工力量,合理分工,科学管理,配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工

2、主体工程施工队:钢筋绑扎、模板安装、浇筑混凝土等
