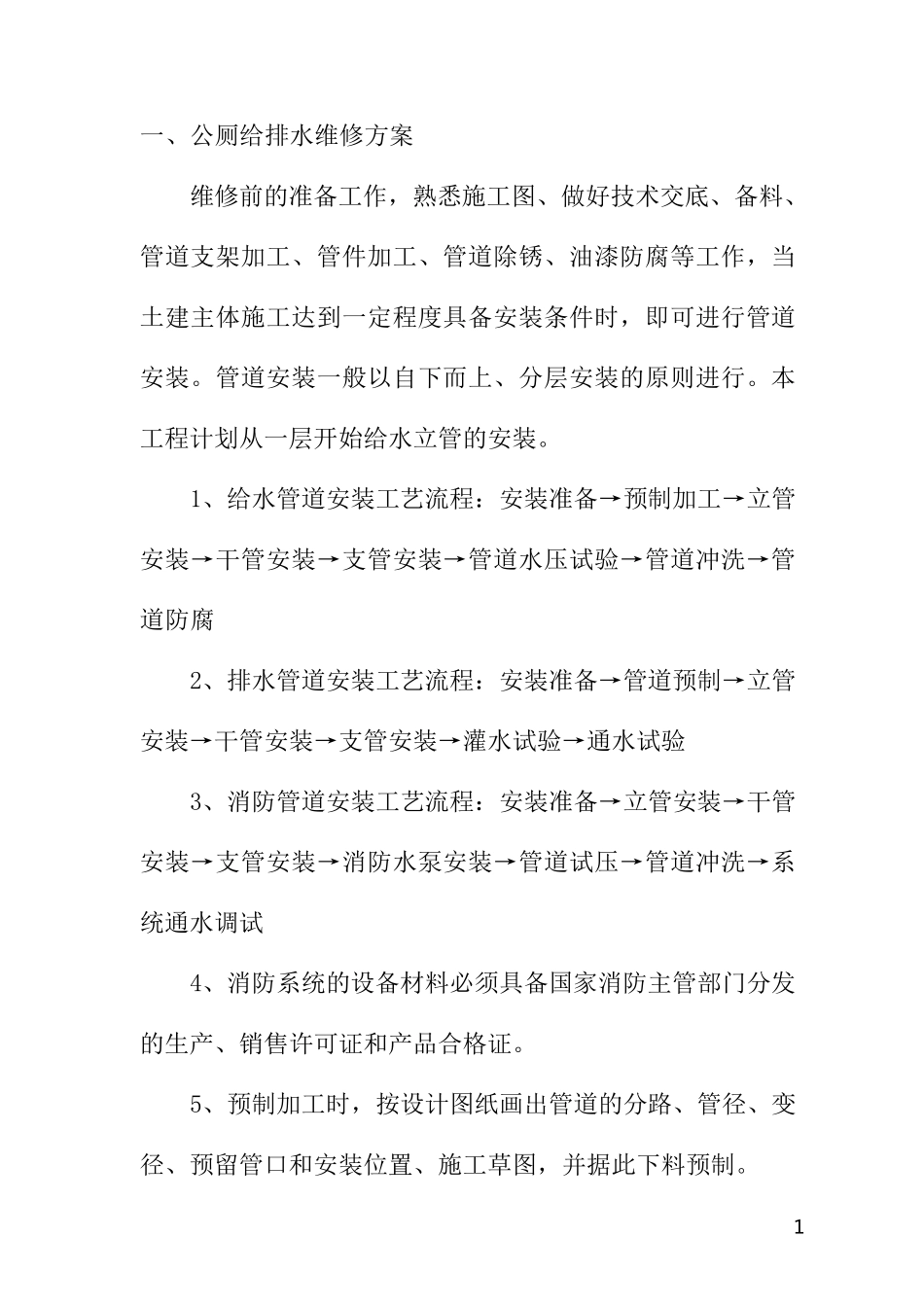

1 一、公厕给排水维修方案 维修前的准备工作,熟悉施工图、做好技术交底、备料、管道支架加工、管件加工、管道除锈、油漆防腐等工作,当土建主体施工达到一定程度具备安装条件时,即可进行管道安装。管道安装一般以自下而上、分层安装的原则进行。本工程计划从一层开始给水立管的安装。 1、给水管道安装工艺流程:安装准备→预制加工→立管安装→干管安装→支管安装→管道水压试验→管道冲洗→管道防腐 2、排水管道安装工艺流程:安装准备→管道预制→立管安装→干管安装→支管安装→灌水试验→通水试验 3、消防管道安装工艺流程:安装准备→立管安装→干管安装→支管安装→消防水泵安装→管道试压→管道冲洗→系统通水调试 4、消防系统的设备材料必须具备国家消防主管部门分发的生产、销售许可证和产品合格证。 5、预制加工时,按设计图纸画出管道的分路、管径、变径、预留管口和安装位置、施工草图,并据此下料预制。 2 6、立管安装时,先从上至下统一吊线,均匀固定好管卡,再将预制好的立管分层排列,按序安装,外露丝扣要清理、焊缝和镀锌层破损处要刷好防锈漆;干、支管甩口要加上临时丝堵。立管阀门安装朝向要正确,便于操作和维修。 7、干管安装时,一般从总进水口开始操作。总进水口端头需加装好临时堵板以备试压用。对大口径管道,则用法兰连接。管道安装前要进行内部清扫和外表除锈。安装时要找直找平,要复核甩口的位置、方向和变径是否正确。对于暂留的管口要加装临时丝堵。 8、支管安装时,将预制好的支管从支管甩口处依次逐段进行安装。在有阀口处需加装活接头,以便日后维修。要核定不同卫生洁具的给水预留口高度和位置,找平找正后埋好支管管卡,安装好支管,并上好临时堵头。 9、给水管道预制时,须根据设计图要求结合现场情况,测量好管道尺寸。塑料排水管施工时,管道断口毛刺 要用刮刀 清楚 平滑 ,承 插 口和插 管连接部位要进行清洁,插 入 粘 接时需将插 口稍 作转 动 ,以利 粘 接剂 分布 均匀。约 30 秒 至一分钟 粘 牢 后应 及 时将溢 出 的粘 接剂 清除干净 。多 口粘 连接应 注 3 意预留口方向。 10、管道未安装前应对内部杂物清理干净。再进行组装,阀门在未安装前,必须按规定作强度和气密性试验合格,不合格不准使用。 11、管道穿墙楼板应设置比管道大二号的套管,穿越有抗渗要求的水池要设置防水套管。 12、管道焊接:对于管壁厚<4mm 能保证焊接透的情况下...
