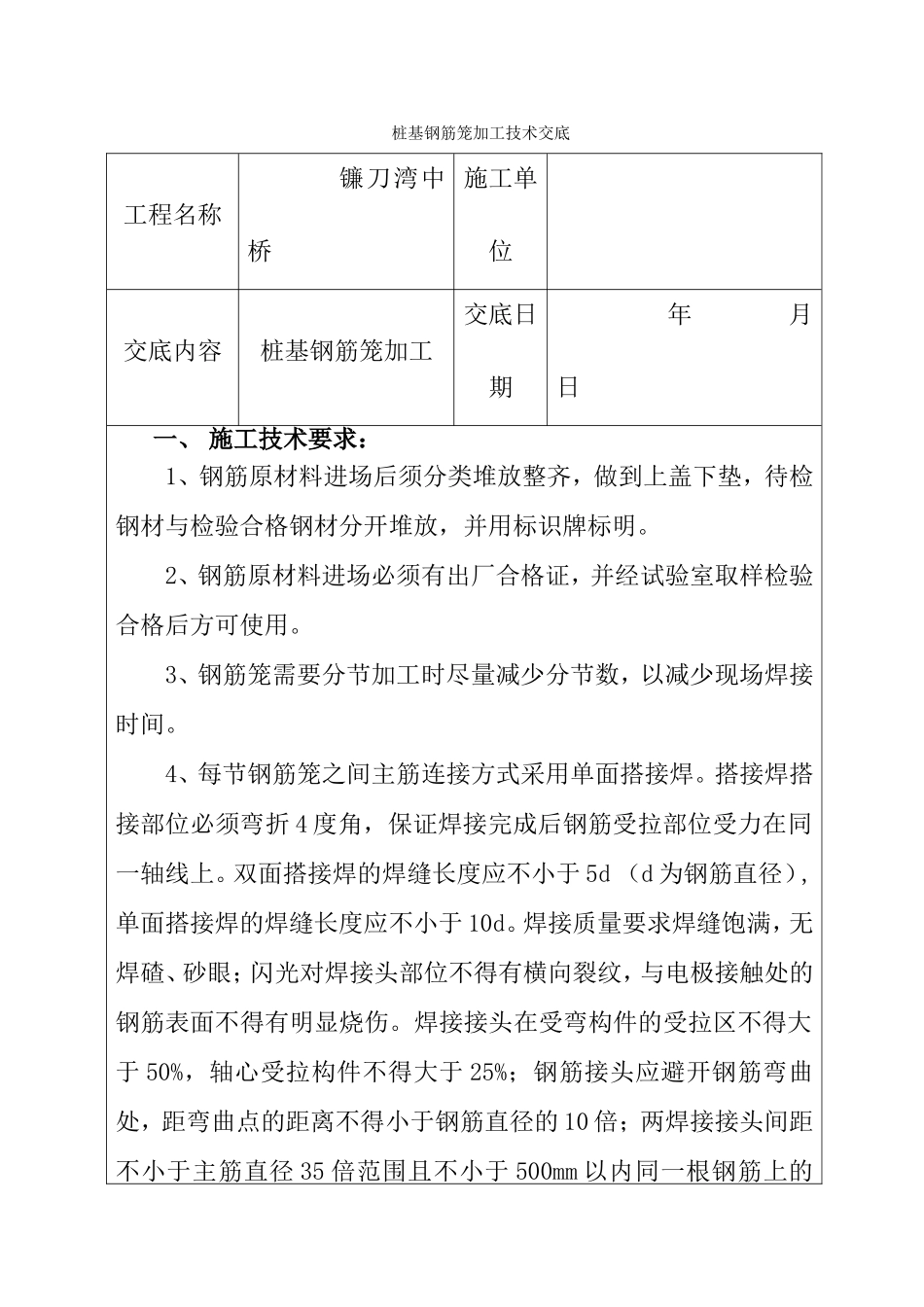

桩基钢筋笼加工技术交底工程名称镰刀湾中桥施工单位交底内容桩基钢筋笼加工交底日期年月日一、施工技术要求:1、钢筋原材料进场后须分类堆放整齐,做到上盖下垫,待检钢材与检验合格钢材分开堆放,并用标识牌标明
2、钢筋原材料进场必须有出厂合格证,并经试验室取样检验合格后方可使用
3、钢筋笼需要分节加工时尽量减少分节数,以减少现场焊接时间
4、每节钢筋笼之间主筋连接方式采用单面搭接焊
搭接焊搭接部位必须弯折4度角,保证焊接完成后钢筋受拉部位受力在同一轴线上
双面搭接焊的焊缝长度应不小于5d(d为钢筋直径),单面搭接焊的焊缝长度应不小于10d
焊接质量要求焊缝饱满,无焊碴、砂眼;闪光对焊接头部位不得有横向裂纹,与电极接触处的钢筋表面不得有明显烧伤
焊接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%;钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的10倍;两焊接接头间距不小于主筋直径35倍范围且不小于500mm以内同一根钢筋上的接头不得超过一个

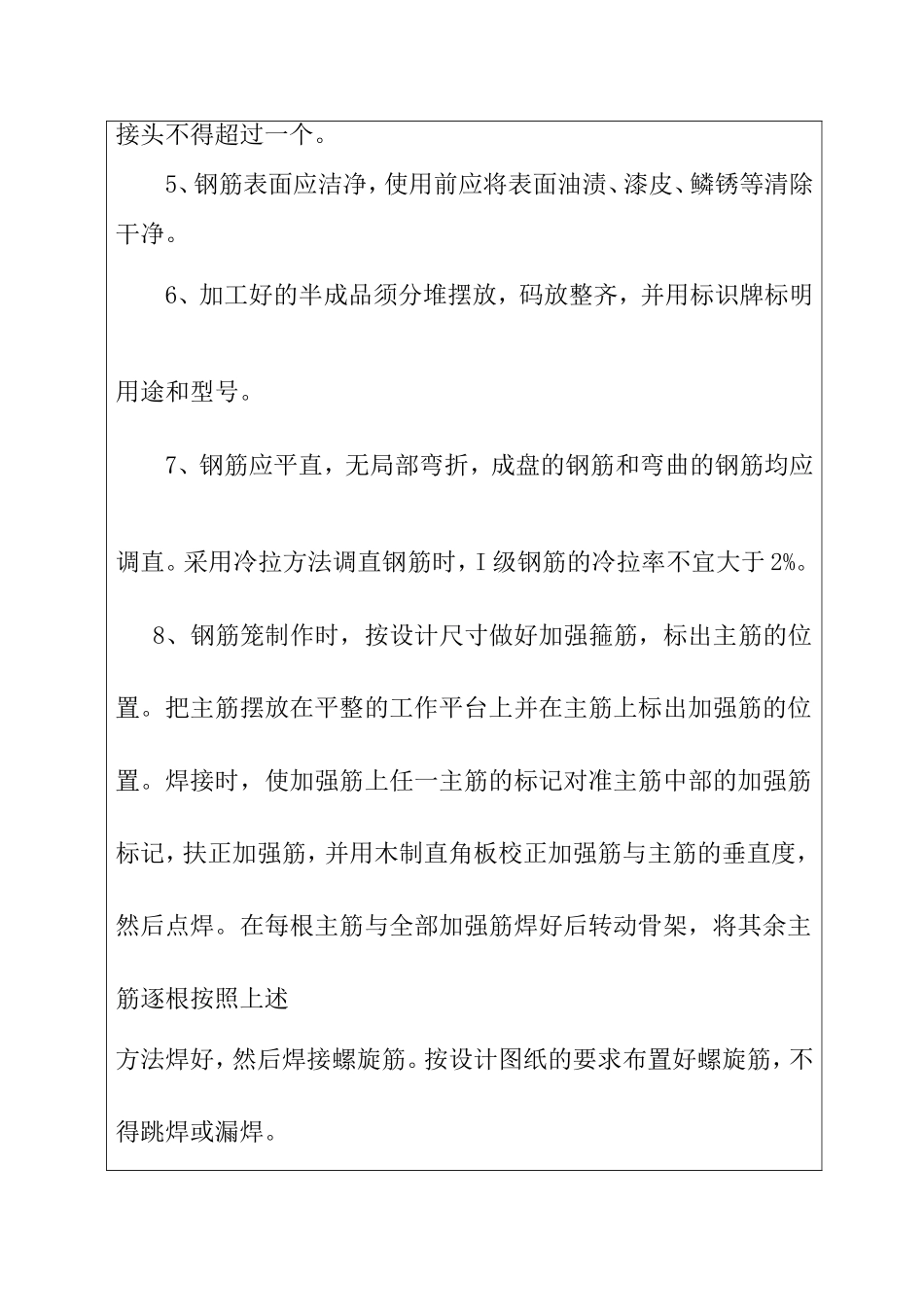

5、钢筋表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净
6、加工好的半成品须分堆摆放,码放整齐,并用标识牌标明用途和型号
7、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直
采用冷拉方法调直钢筋时,I级钢筋的冷拉率不宜大于2%
8、钢筋笼制作时,按设计尺寸做好加强箍筋,标出主筋的位置
把主筋摆放在平整的工作平台上并在主筋上标出加强筋的位置
焊接时,使加强筋上任一主筋的标记对准主筋中部的加强筋标记,扶正加强筋,并用木制直角板校正加强筋与主筋的垂直度,然后点焊
在每根主筋与全部加强筋焊好后转动骨架,将其余主筋逐根按照上述方法焊好,然后焊接螺旋筋
按设计图纸的要求布置好螺旋筋,不得跳焊或漏焊

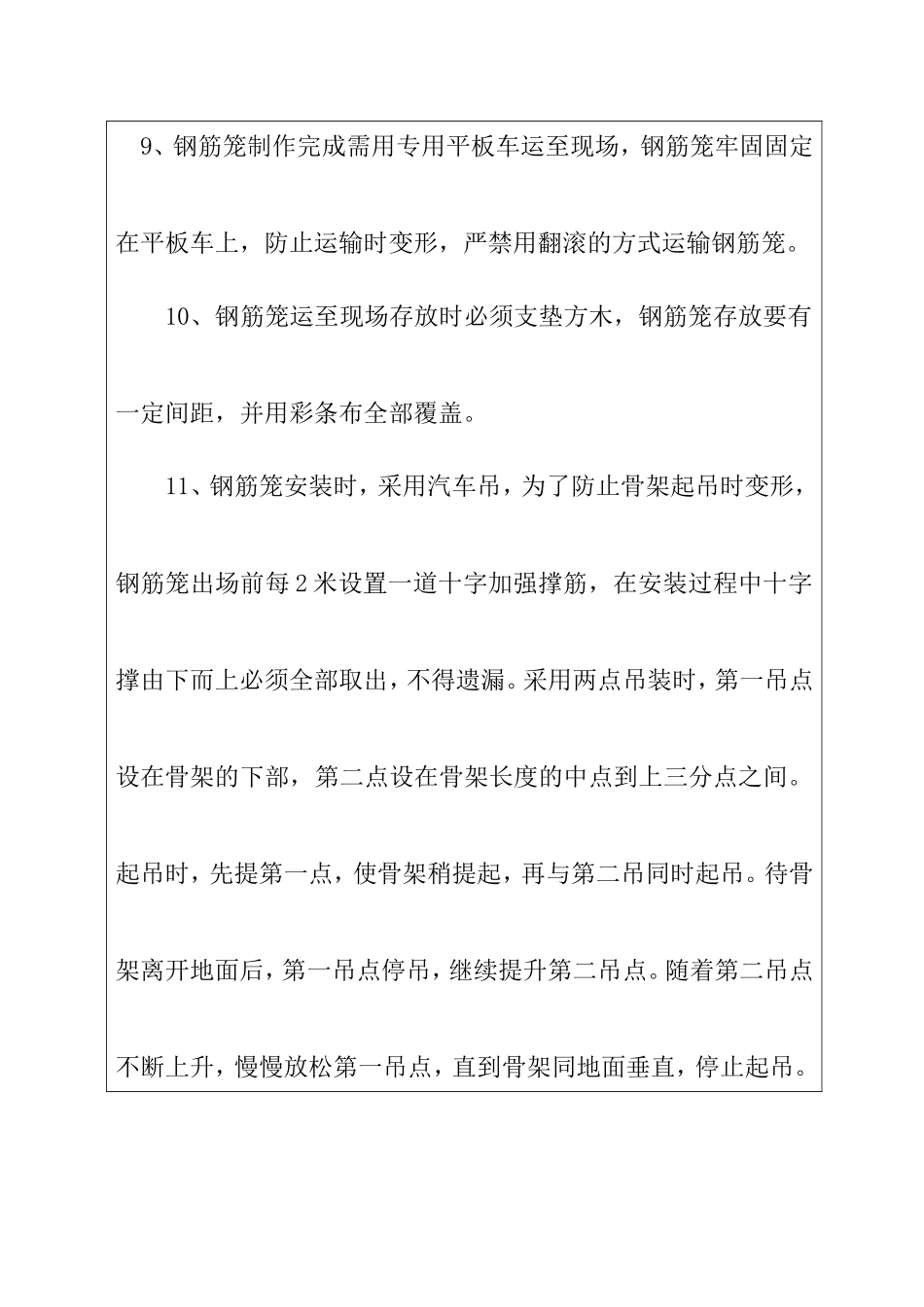

9、钢筋笼制作完成需用专用平板车运至现场,钢筋笼牢固固定在平板车上,防止运输时变形,严禁用翻滚的方式运输钢筋笼
