内装彩钢板(部分)安装工程 施 工 技 术 要 求 2011年05月05日 1

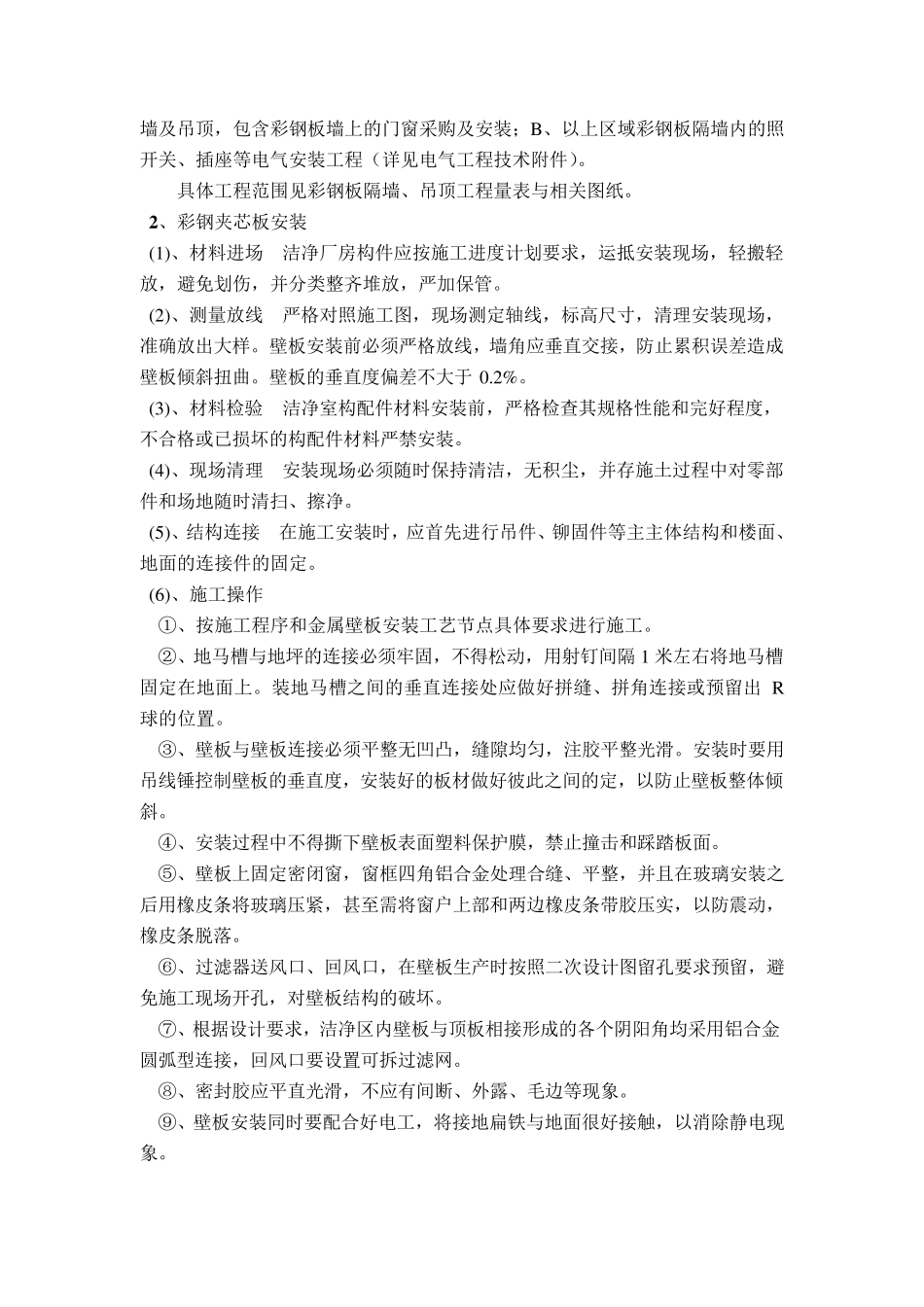

工程内容: 本次内装工程包含:A 、2#切片厂房、4#动力站、5#多晶厂房内的彩钢板隔墙及吊顶,包含彩钢板墙上的门窗采购及安装;B 、以上区域彩钢板隔墙内的照开关、插座等电气安装工程(详见电气工程技术附件)
具体工程范围见彩钢板隔墙、吊顶工程量表与相关图纸

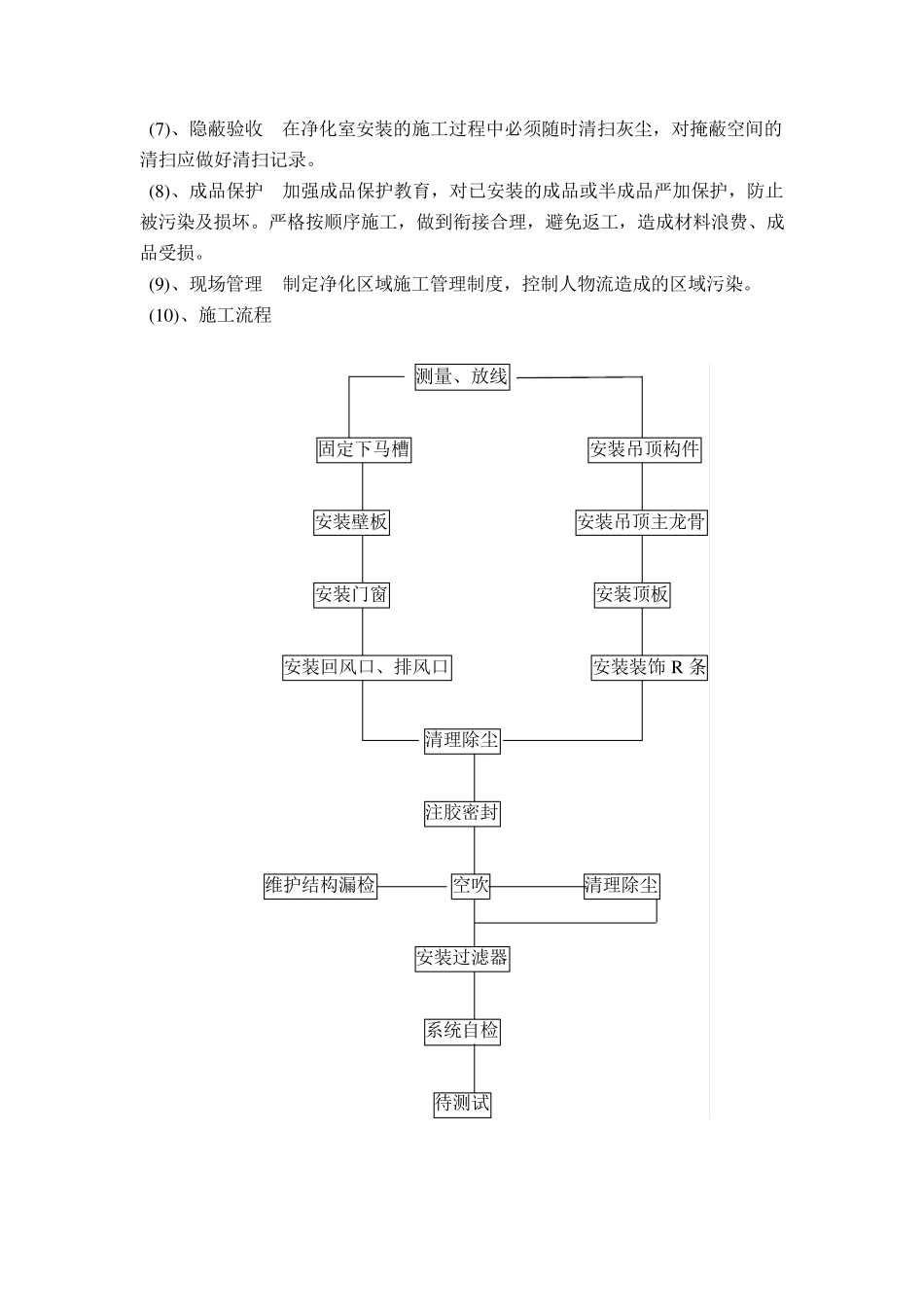

2 、彩钢夹芯板安装 (1)、材料进场 洁净厂房构件应按施工进度计划要求,运抵安装现场,轻搬轻放,避免划伤,并分类整齐堆放,严加保管
(2)、测量放线 严格对照施工图,现场测定轴线,标高尺寸,清理安装现场,准确放出大样
壁板安装前必须严格放线,墙角应垂直交接,防止累积误差造成壁板倾斜扭曲
壁板的垂直度偏差不大于0
(3)、材料检验 洁净室构配件材料安装前,严格检查其规格性能和完好程度,不合格或已损坏的构配件材料严禁安装
(4)、现场清理 安装现场必须随时保持清洁,无积尘,并存施土过程中对零部件和场地随时清扫、擦净
(5)、结构连接 在施工安装时,应首先进行吊件、铆固件等主主体结构和楼面、地面的连接件的固定
(6)、施工操作 ①、按施工程序和金属壁板安装工艺节点具体要求进行施工
②、地马槽与地坪的连接必须牢固,不得松动,用射钉间隔 1 米左右将地马槽固定在地面上
装地马槽之间的垂直连接处应做好拼缝、拼角连接或预留出 R球的位置
③、壁板与壁板连接必须平整无凹凸,缝隙均匀,注胶平整光滑
安装时要用吊线锤控制壁板的垂直度,安装好的板材做好彼此之间的定,以防止壁板整体倾斜
④、安装过程中不得撕下壁板表面塑料保护膜,禁止撞击和踩踏板面
⑤、壁板上固定密闭窗,窗框四角铝合金处理合缝、平整,并且在玻璃安装之后用橡皮条将玻璃压紧,甚至需将窗户上部和两边橡皮条带胶压实,以防震动,橡皮条脱落
⑥、过滤器送风口、回风口,在壁板生产时
