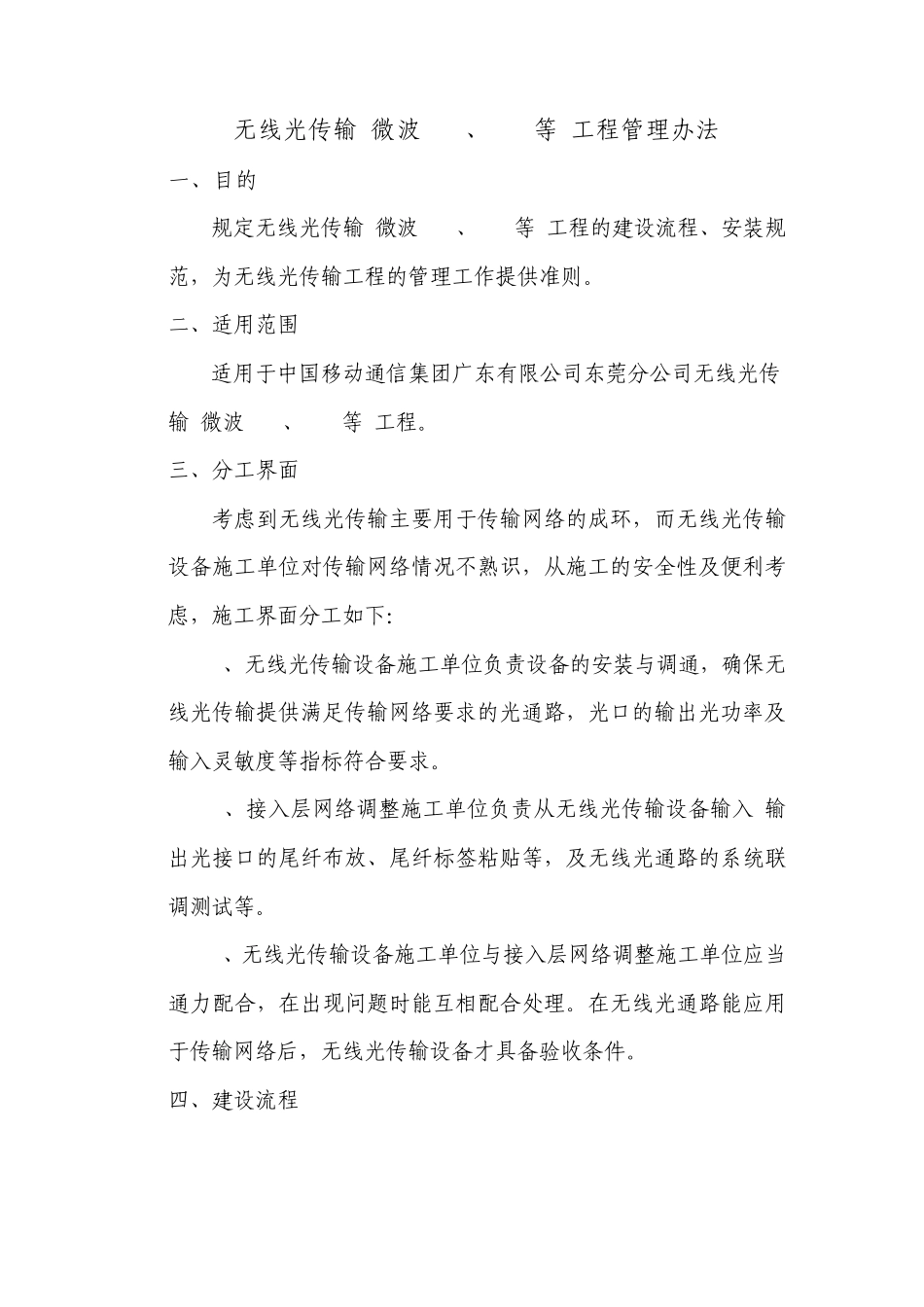

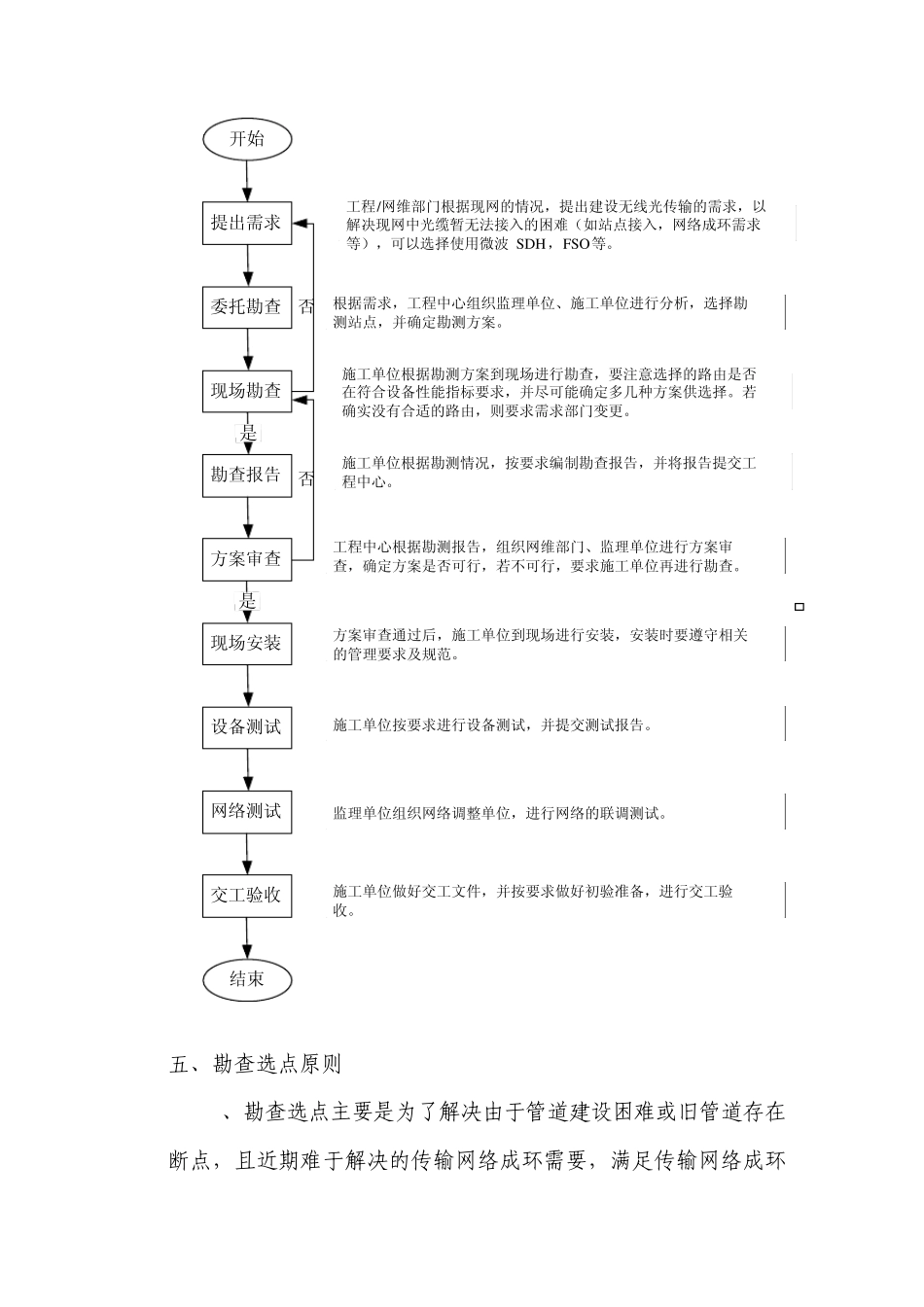

无线光传输(微波SDH、FSO等)工程管理办法 一、目的 规定无线光传输(微波SDH、FSO等)工程的建设流程、安装规范,为无线光传输工程的管理工作提供准则。 二、适用范围 适用于中国移动通信集团广东有限公司东莞分公司无线光传输(微波SDH、FSO等)工程。 三、分工界面 考虑到无线光传输主要用于传输网络的成环,而无线光传输设备施工单位对传输网络情况不熟识,从施工的安全性及便利考虑,施工界面分工如下: 1、无线光传输设备施工单位负责设备的安装与调通,确保无线光传输提供满足传输网络要求的光通路,光口的输出光功率及输入灵敏度等指标符合要求。 2、接入层网络调整施工单位负责从无线光传输设备输入/输出光接口的尾纤布放、尾纤标签粘贴等,及无线光通路的系统联调测试等。 3、无线光传输设备施工单位与接入层网络调整施工单位应当通力配合,在出现问题时能互相配合处理。在无线光通路能应用于传输网络后,无线光传输设备才具备验收条件。 四、建设流程 开始提出需求委托勘查现场勘查勘查报告方案审查现场安装设备测试网络测试交工验收结束是是否否工程/网维部门根据现网的情况,提出建设无线光传输的需求,以解决现网中光缆暂无法接入的困难(如站点接入,网络成环需求等),可以选择使用微波SDH,FSO等。根据需求,工程中心组织监理单位、施工单位进行分析,选择勘测站点,并确定勘测方案。施工单位根据勘测方案到现场进行勘查,要注意选择的路由是否在符合设备性能指标要求,并尽可能确定多几种方案供选择。若确实没有合适的路由,则要求需求部门变更。施工单位根据勘测情况,按要求编制勘查报告,并将报告提交工程中心。工程中心根据勘测报告,组织网维部门、监理单位进行方案审查,确定方案是否可行,若不可行,要求施工单位再进行勘查。方案审查通过后,施工单位到现场进行安装,安装时要遵守相关的管理要求及规范。施工单位按要求进行设备测试,并提交测试报告。监理单位组织网络调整单位,进行网络的联调测试。施工单位做好交工文件,并按要求做好初验准备,进行交工验收。 五、勘查选点原则 1、勘查选点主要是为了解决由于管道建设困难或旧管道存在断点,且近期难于解决的传输网络成环需要,满足传输网络成环需4要或传输接入需要。 2、勘查选点应选择业主和村民不反对的站点,避免室外施工引起投诉,采用美化天线的站点大都是敏感站点且难于安装室外设备,一般不选择此类站点。 3、勘查的路由应选择周围环境较为稳定的...
