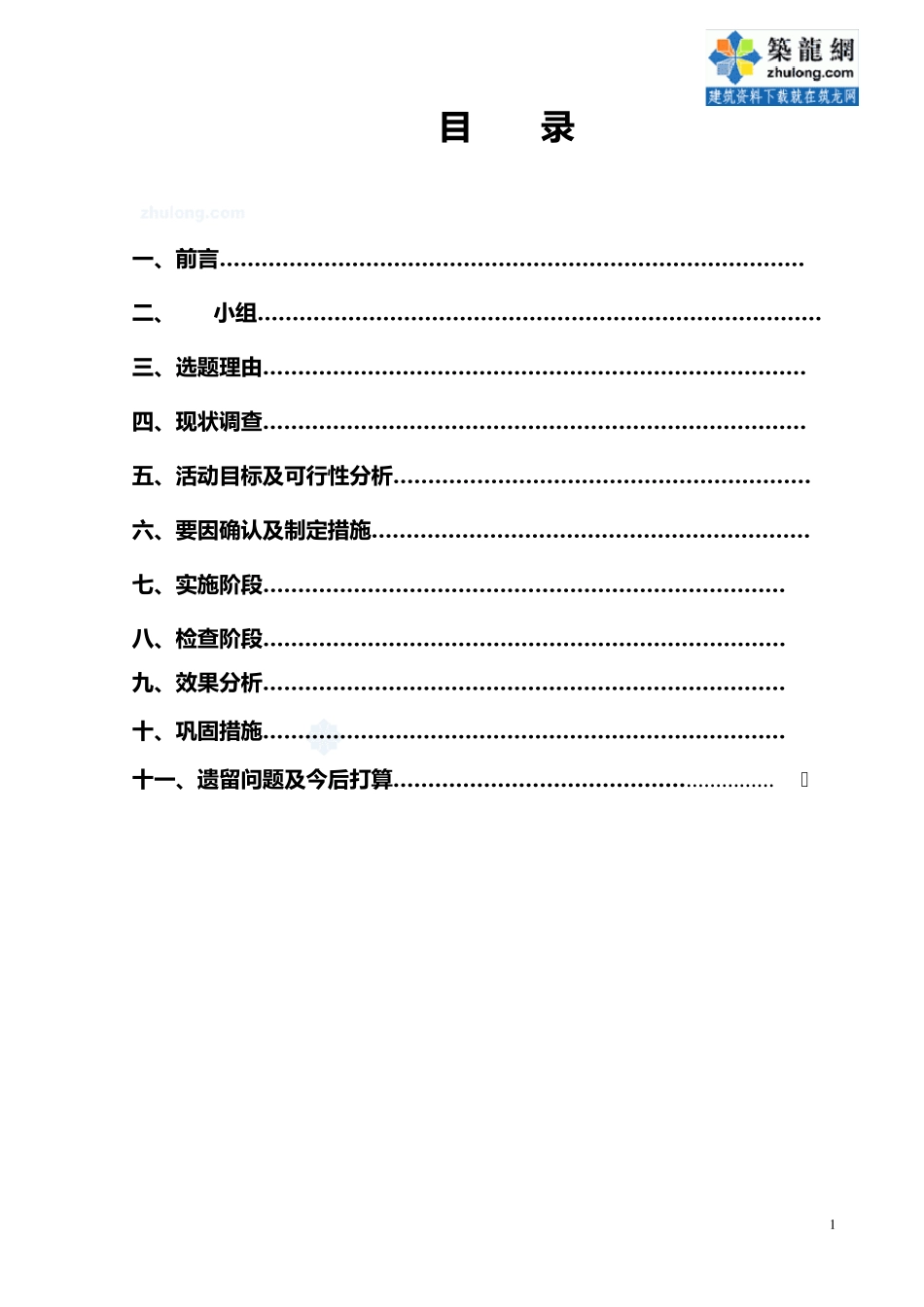

怎样有效控制隧道超欠挖 小组名称: 隧道开挖QC 小组 发 表 人: 拟 稿 人: 时间地点: xx xx项目经理部 1 目 录 一 、前 言 …………………………………………………………………………1 二、QC小组………………………………………………………………………3 三、选题理由……………………………………………………………………4 四、现状调查……………………………………………………………………4 五、活动目 标及可行性分析……………………………………………………7 六、要因确认及制定措施………………………………………………………7 七、实施阶段…………………………………………………………………10 八、检查阶段…………………………………………………………………12 九、效果分析…………………………………………………………………15 十、巩固措施…………………………………………………………………16 十一 、遗留问题及今后打算…………………………………………………17 2 怎样有效控制隧道超欠挖 新 建 铁 路xx至xx线 位 于 陇 海 铁 路 以 北 , 宝 中 、 包 兰 铁 路 以 东 , xx铁 路 以 南 , 同 蒲 铁 路 以 西 , 东 起xx省xx, 西 至xx自 治 区 的xx和xx市 ,途 径 xx省 中 西 部 、xx省 北 部 和 xx自 治 区 的 东 部 ,正 线 全 长 748.181 Km . 本 项 目 部 管 段 为 站 前 工 程ZQ-Ⅱ标, 工 程 全 长18.99Km, 起 讫桩号为DK099+860~DK118+850, 位 于 山西 省 吕梁地区 汾阳市 境内, 属山区 地形, 多为 新 黄土及老黄土。 本 段 工 程 有路 基工 程 7.72Km, 隧道 7座总长5015m, 其中 1000m以 上隧道 2座, 共长 3000m, 1000m以 下隧道 5座, 共长 2015米,桥梁 21座,共计 6077m, 其中 特大桥 1座, 长860.88m, 大中 桥 20座, 约 5100m, 车站 1个, 涵洞 21个。 该工 程 由于 原三公局质量管 理机构不健全 、 责任制未落实、 现场人员玩忽职守、 质量管 理失控、 导致承建 的 工 程 在施工 中 弄虚作假、 偷工 减料、 存在严重的 安全 和 质量隐患. 这起 事件的 性质非常恶劣,后果非常严重.对中 交股份的 市 场形象和 良好信誉造成相当大的 负面影响.中 交股份为 了稳步进军铁 路 市 ...
