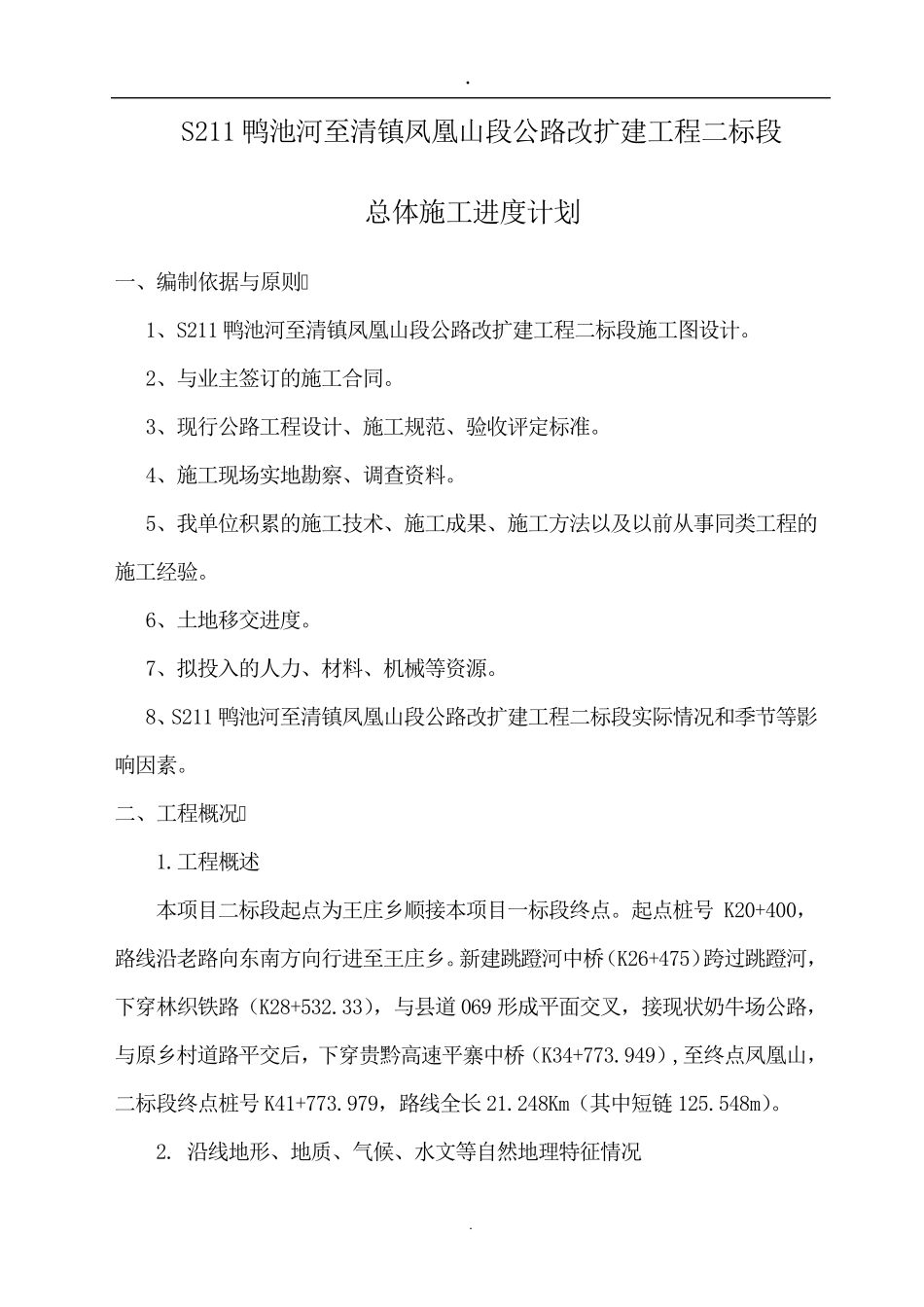

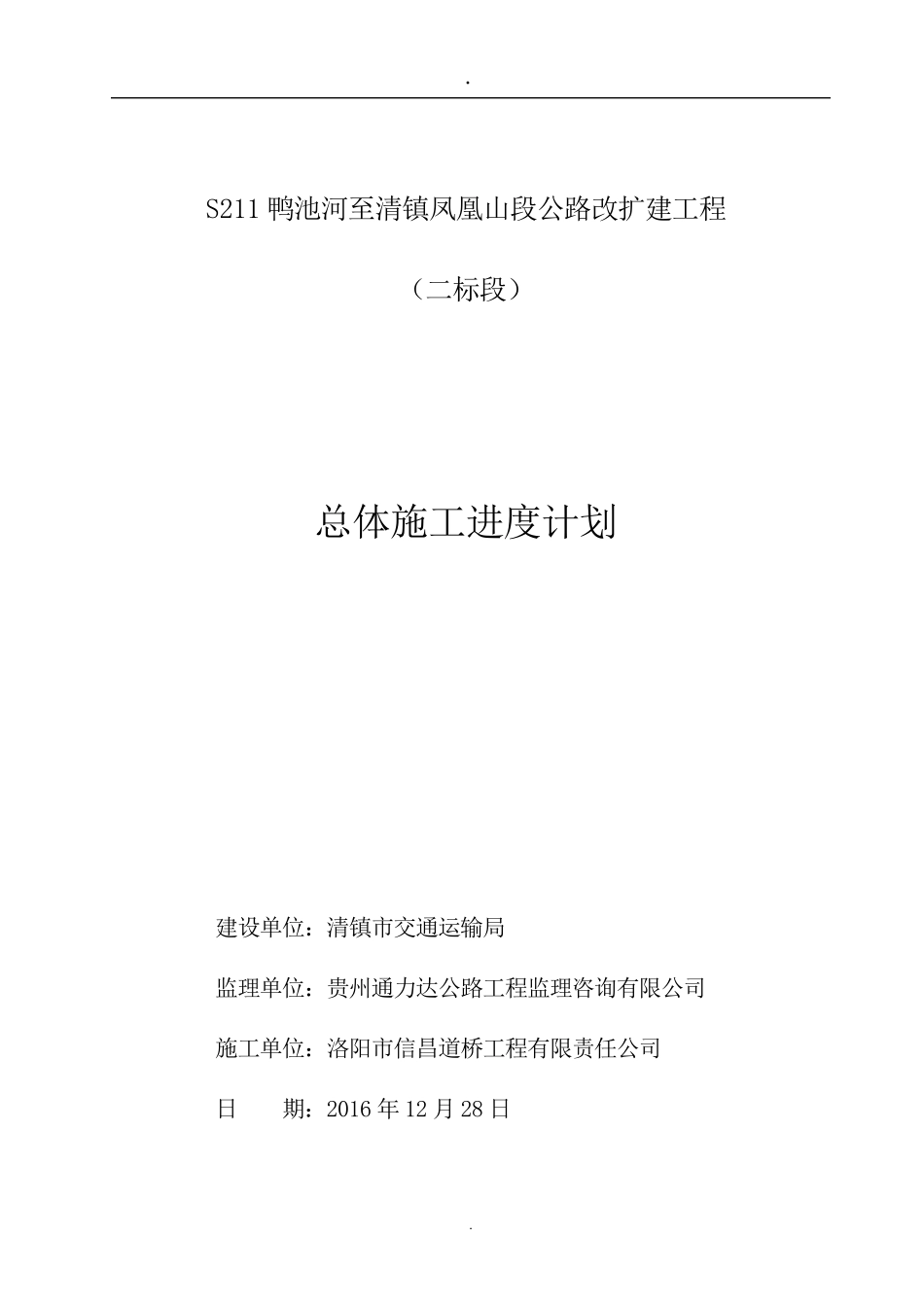

S211 鸭池河至清镇凤凰山段公路改扩建工程 (二标段) 总体施工进度计划 建设单位:清镇市交通运输局 监理单位:贵州通力达公路工程监理咨询有限公司 施工单位:洛阳市信昌道桥工程有限责任公司 日 期:2016 年 12 月 28 日

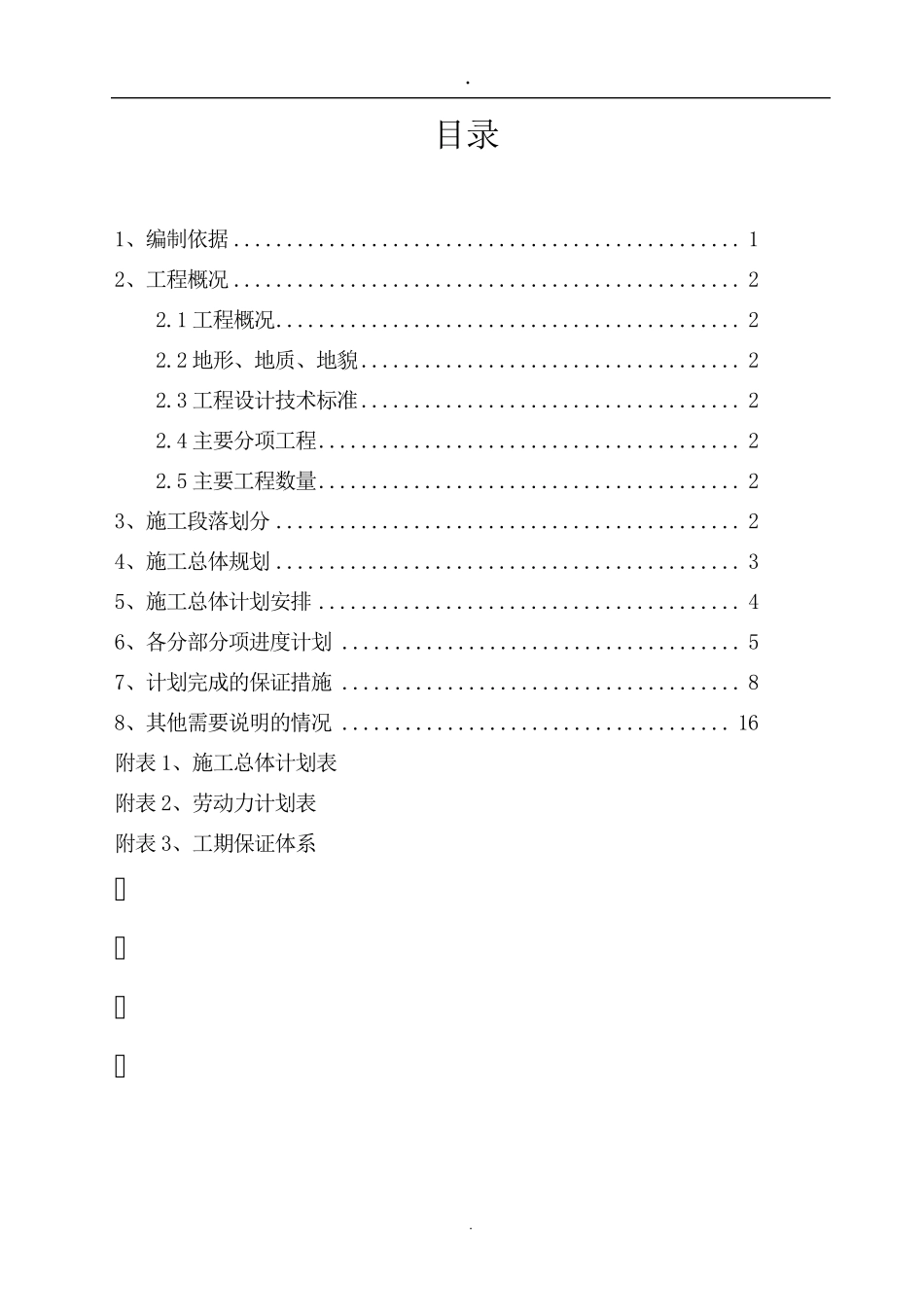

目录 1、编制依据
1 2、工程概况
1 工程概况
2 地形、地质、地貌
3 工程设计技术标准
4 主要分项工程
5 主要工程数量
2 3、施工段落划分
2 4、施工总体规划
3 5、施工总体计划安排
4 6、各分部分项进度计划
5 7、计划完成的保证措施
8 8、其他需要说明的情况
