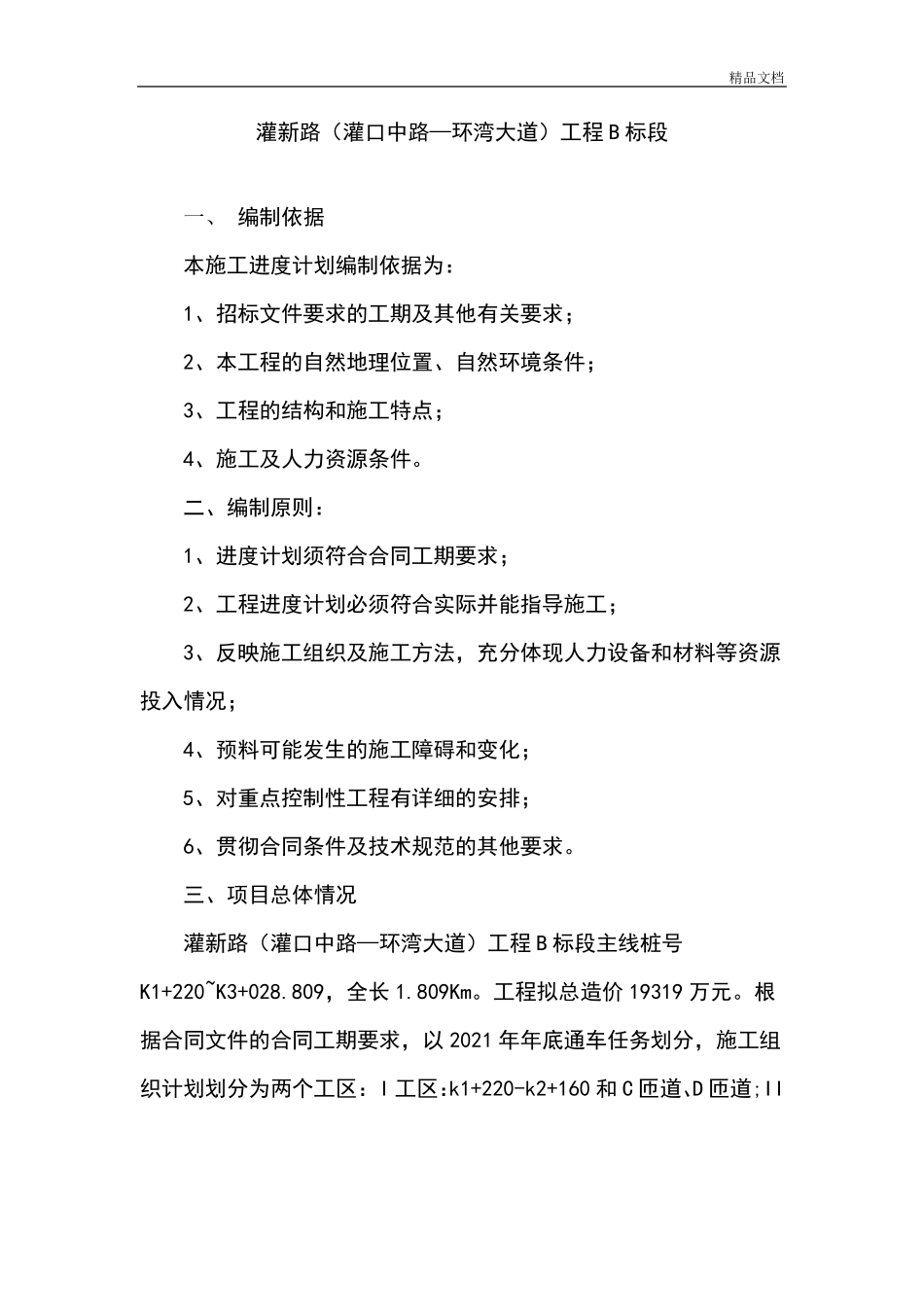

精品文档 灌新路(灌口中路—环湾大道)工程 B 标段 一、 编制依据 本施工进度计划编制依据为: 1、招标文件要求的工期及其他有关要求; 2、本工程的自然地理位置、自然环境条件; 3、工程的结构和施工特点; 4、施工及人力资源条件
二、编制原则: 1、进度计划须符合合同工期要求; 2、工程进度计划必须符合实际并能指导施工; 3、反映施工组织及施工方法,充分体现人力设备和材料等资源投入情况; 4、预料可能发生的施工障碍和变化; 5、对重点控制性工程有详细的安排; 6、贯彻合同条件及技术规范的其他要求
三、项目总体情况 灌新路(灌口中路—环湾大道)工程 B 标段主线桩号K1+220~K3+028
809,全长 1
工程拟总造价 19319 万元
根据合同文件的合同工期要求,以 2021 年年底通车任务划分,施工组织计划划分为两个工区: I 工区:k1+220-k2+160 和 C 匝道、D 匝道;II 精品文档 工区k2+160-k3+028
809 和E 匝道、G 匝道
II 工区2021 年 12 月20 日建成通车,I 工区2021 年 11 月 20 日建成通车
工程施工项目包括路基工程、路面工程、桥梁工程、U 型槽、人行地道及涵洞、雨污水工程、照明及电气工程、绿化工程等,全部为新建工程
所以,本工程拟投入足够的施工设备和人员,采用平行作业施工法进行施工
但各分项工程基于不同的季节和时间,侧重点有所不同,本工程大致分三个阶段进行: 第一阶段为施工前期阶段
主要是进行施工预备工作,进行人员、机械组织、进场、施工驻地建设、施工道路的修建或改造,开挖临时排水等临时工程等,计划实施时间为 15 天,即 2016 年 06 月 1 日至2016 年 06 月 15 日
第二阶段路基、路面、桥梁、U 型槽、人行地道及涵洞、雨污水、照明及电气、绿化等工程的实质性施
