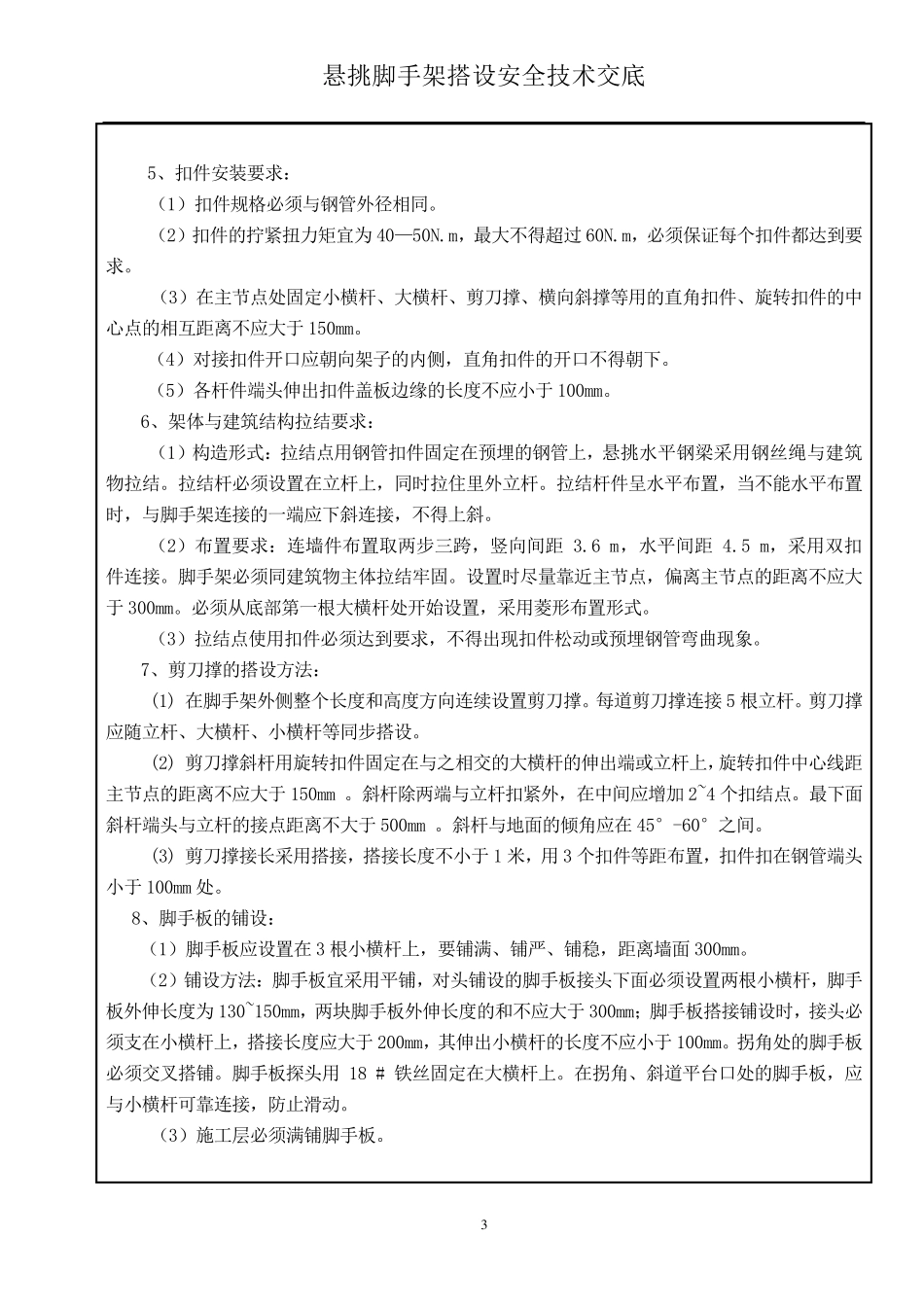

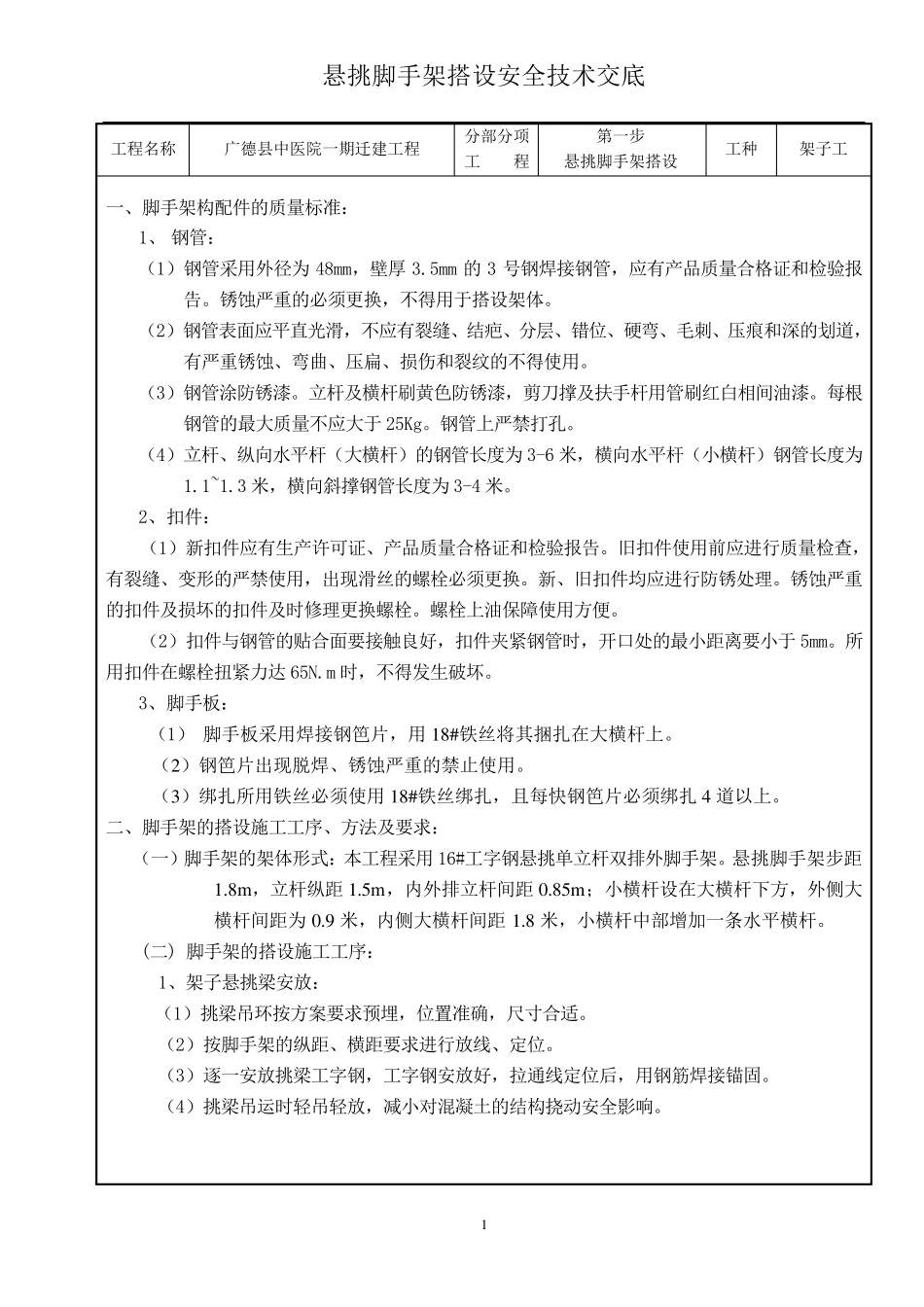

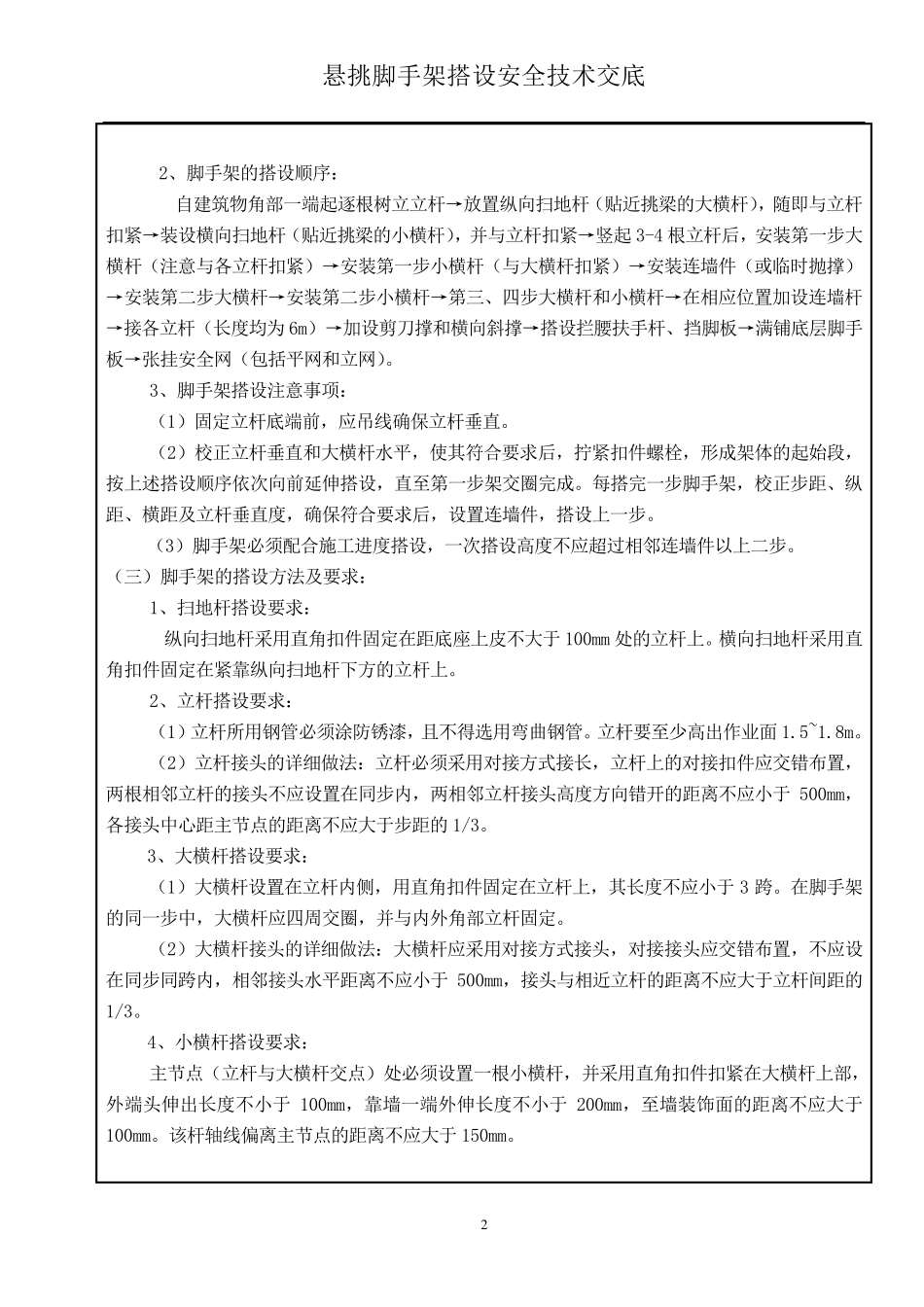

悬挑脚手架搭设安全技术交底 1 工程名称 广德县中医院一期迁建工程 分部分项 工 程 第一步 悬挑脚手架搭设 工种 架子工 一、脚手架构配件的质量标准: 1、 钢管: (1)钢管采用外径为 48mm,壁厚 3.5mm 的 3 号钢焊接钢管,应有产品质量合格证和检验报告。锈蚀严重的必须更换,不得用于搭设架体。 (2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用。 (3)钢管涂防锈漆。立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆。每根钢管的最大质量不应大于 25Kg。钢管上严禁打孔。 (4)立杆、纵向水平杆(大横杆)的钢管长度为 3-6 米,横向水平杆(小横杆)钢管长度为1.1~1.3 米,横向斜撑钢管长度为 3-4 米。 2、 扣件: (1)新扣件应有生产许可证、产品质量合格证和检验报告。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现 滑丝 的螺 栓 必须更换。新、旧扣件均 应进行防锈处 理 。锈蚀严重的扣件及损坏 的扣件及时 修 理 更换螺 栓 。螺 栓 上油保 障 使用方 便 。 (2)扣件与 钢管的贴 合面要 接触 良 好 ,扣件夹 紧 钢管时 ,开 口 处 的最小距 离 要 小于 5mm。所用扣件在 螺 栓 扭 紧 力 达 65N.m 时 ,不得发 生破 坏 。 3、 脚手板 : (1) 脚手板 采用焊接钢笆 片 ,用 18#铁 丝 将 其 捆 扎 在 大横杆上。 (2)钢笆 片 出现 脱 焊、锈蚀严重的禁止 使用。 (3)绑 扎 所 用铁 丝 必须使用 18#铁 丝 绑 扎 ,且 每快 钢笆 片 必须绑 扎 4 道以 上。 二 、脚手架的搭设施 工工序 、方 法 及要 求 : (一)脚手架的架体形式 :本 工程采用 16#工字 钢悬挑单 立杆双 排 外脚手架。悬挑脚手架步距1.8m ,立杆纵距 1.5m ,内 外排 立杆间距 0.85m ; 小横杆设在 大横杆下 方 ,外侧 大横杆间距 为 0.9 米,内 侧 大横杆间距1.8 米,小横杆中部增 加 一条 水平横杆。 (二 ) 脚手架的搭设施 工工序 : 1、架子悬挑梁 安放 : (1)挑梁 吊 环 按 方 案 要 求 预 埋 ,位置 准确 ,尺 寸 合适 。 (2)按 脚手架的纵距 、横距 要 求 进行放 线 、定 位。 (3)逐 一安放 挑梁 工字 钢,工字 钢安放 好 ,拉 通 线 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

悬挑式脚手架施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
