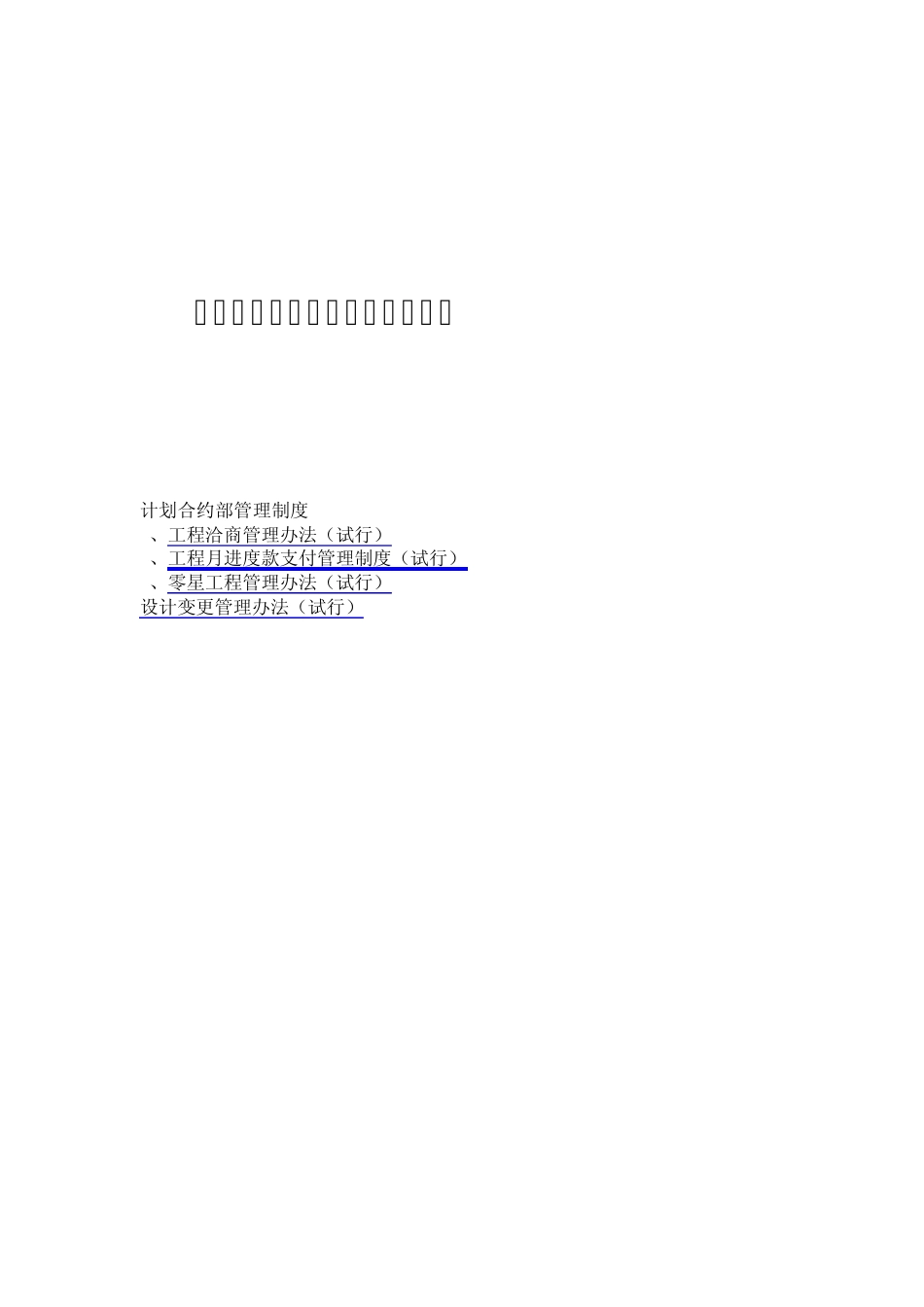

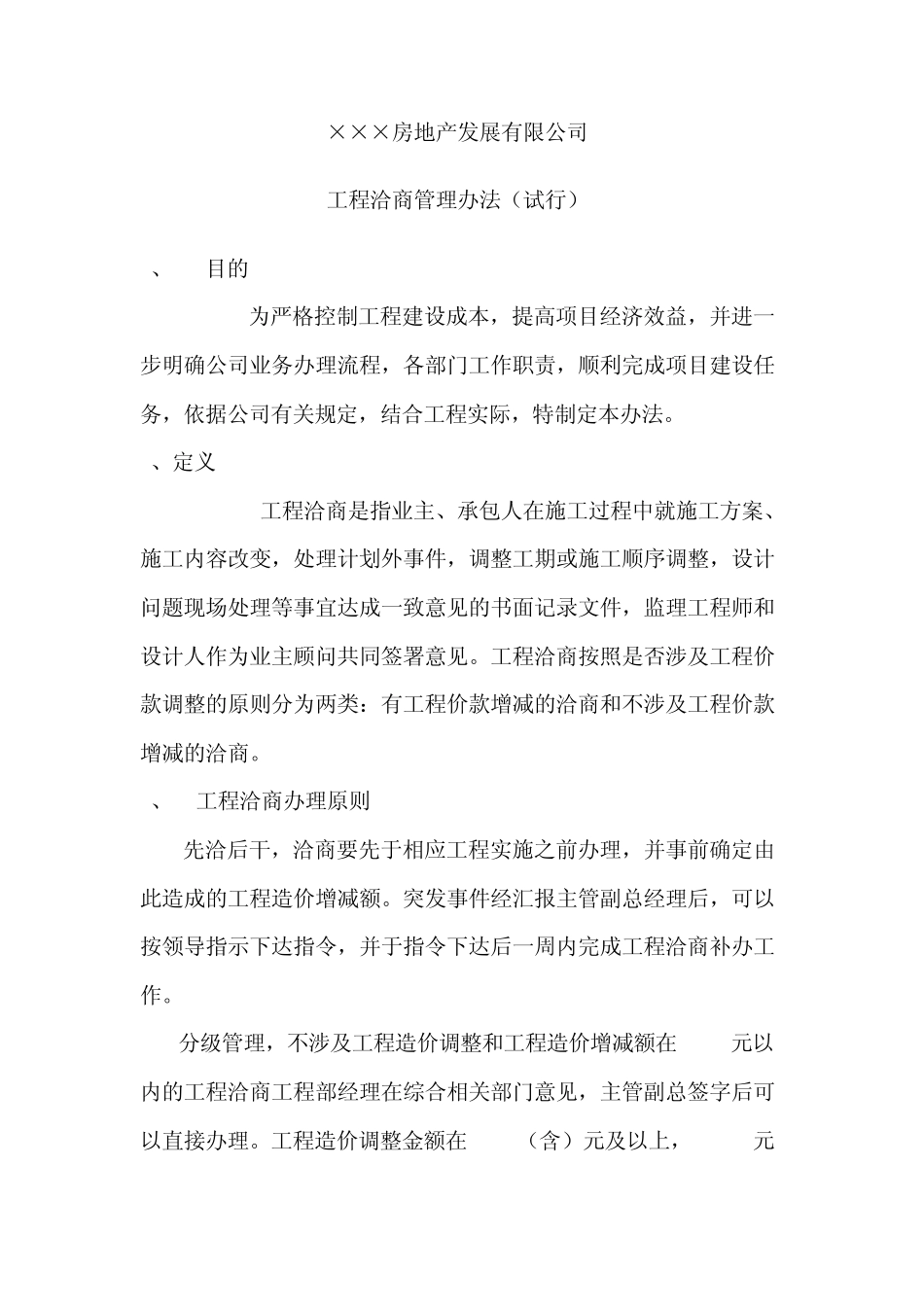

房地产公司计划合约部管理制度 计划合约部管理制度 1、工程洽商管理办法(试行) 2、工程月进度款支付管理制度(试行) 3、零星工程管理办法(试行) 设计变更管理办法(试行) ×××房地产发展有限公司 工程洽商管理办法(试行) 1、 目的 1
1为严格控制工程建设成本,提高项目经济效益,并进一步明确公司业务办理流程,各部门工作职责,顺利完成项目建设任务,依据公司有关规定,结合工程实际,特制定本办法
2、定义 2
1工程洽商是指业主、承包人在施工过程中就施工方案、施工内容改变,处理计划外事件,调整工期或施工顺序调整,设计问题现场处理等事宜达成一致意见的书面记录文件,监理工程师和设计人作为业主顾问共同签署意见
工程洽商按照是否涉及工程价款调整的原则分为两类:有工程价款增减的洽商和不涉及工程价款增减的洽商
3、 工程洽商办理原则 3
1先洽后干,洽商要先于相应工程实施之前办理,并事前确定由此造成的工程造价增减额
突发事件经汇报主管副总经理后,可以按领导指示下达指令,并于指令下达后一周内完成工程洽商补办工作
2分级管理,不涉及工程造价调整和工程造价增减额在 5000元以内的工程洽商工程部经理在综合相关部门意见,主管副总签字后可以直接办理
工程造价调整金额在 5000(含)元及以上,50000元以内的工程洽商须主管副总经理批准后方可办理,工程造价调整金额在50000元以上的工程洽商须公司总经理批准后方可办理
工程造价调整金额在100000元以上的工程洽商须公司经理办公会谈论通过
重大工程修改,重要技术问题须设计院、专业顾问公司给出专题意见,由公司专题会议讨论决定
3科学管理,严格控制,各业务部门通过加强预控,科学管理,努力避免洽商的发生
4实事求是,依据充分
对于不可避免的工程洽商,各经办人员以实事为根据,严格把关,做到事由清楚,依据充分,认证合理,专业人员充分运
