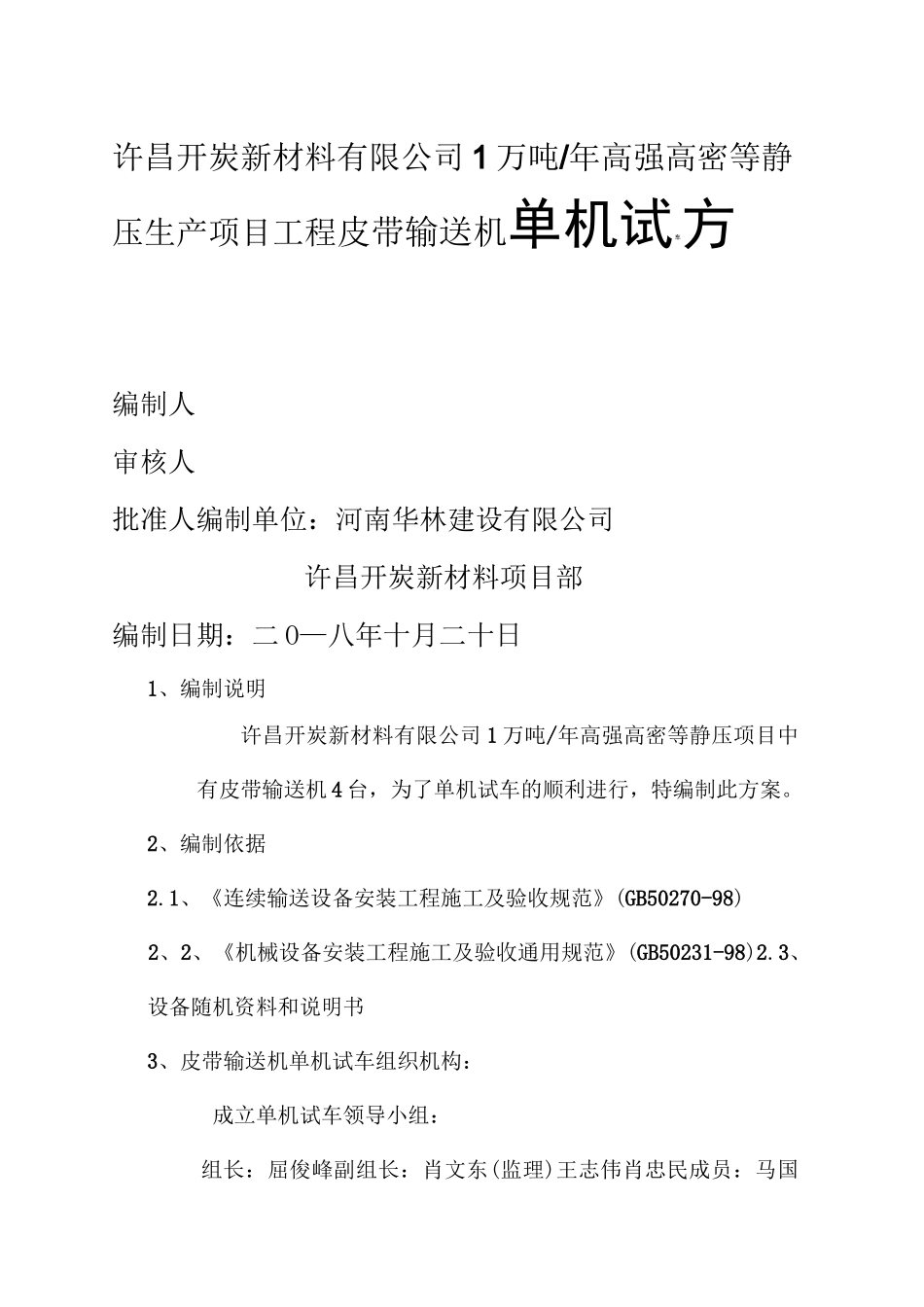

许昌开炭新材料有限公司 1 万吨/年高强高密等静压生产项目工程皮带输送机单机试车方编制人审核人批准人编制单位:河南华林建设有限公司许昌开炭新材料项目部编制日期:二 O—八年十月二十日1、编制说明许昌开炭新材料有限公司 1 万吨/年高强高密等静压项目中有皮带输送机 4 台,为了单机试车的顺利进行,特编制此方案
2、编制依据2
1、《连续输送设备安装工程施工及验收规范》(GB50270-98)2、2、《机械设备安装工程施工及验收通用规范》(GB50231-98)2

3、设备随机资料和说明书3、皮带输送机单机试车组织机构:成立单机试车领导小组:组长:屈俊峰副组长:肖文东(监理)王志伟肖忠民成员:马国伟、李朋、罗明章、贾过汝4、主要实物量如下:设备名称位号技术指标单位数量备注倾角皮带输送机K4图纸要求带宽B=650mm,裙边H=160mm,水平距离滚中心长度 L=5
倾斜角度 a=1Oo
,提升咼度滚中心咼度H=3
2 米,输送量Q=50M3带速 V=1
0m台2倾角皮带输送机K39图 纸 要 求 带 宽B=800mm,裙边H=160mm,水平距离滚中心长度 L=4
倾斜角度 a=150
,提升高度 滚 中 心 高 度 H=6
2米,输送量 Q=50M3/h带速 V=1
0m/s台1平皮带输送机K15图 纸 要 求 带 宽B=650mm, 滚 中 心 长度L=6m
输 送 量Q=50M3/h 带速V=1
0m/s台15、皮带输送机试运转(1)试车前先清扫设备并将垃圾清除试车场地之外,然后加(2)在正式投入使用前,应进行 2 小时空载和 8 小时负荷试运转,试运转前除一般检查输送机的安装是否符合安装技术要求外,尚需检查:A、电动滚筒内按规定加润滑油B、电滚筒组、改向滚组等安装情况C、电气信号及控制装置的布置及接线正确性:(3)点动传动滚筒,观察滚筒转动方向是否正确6、试
