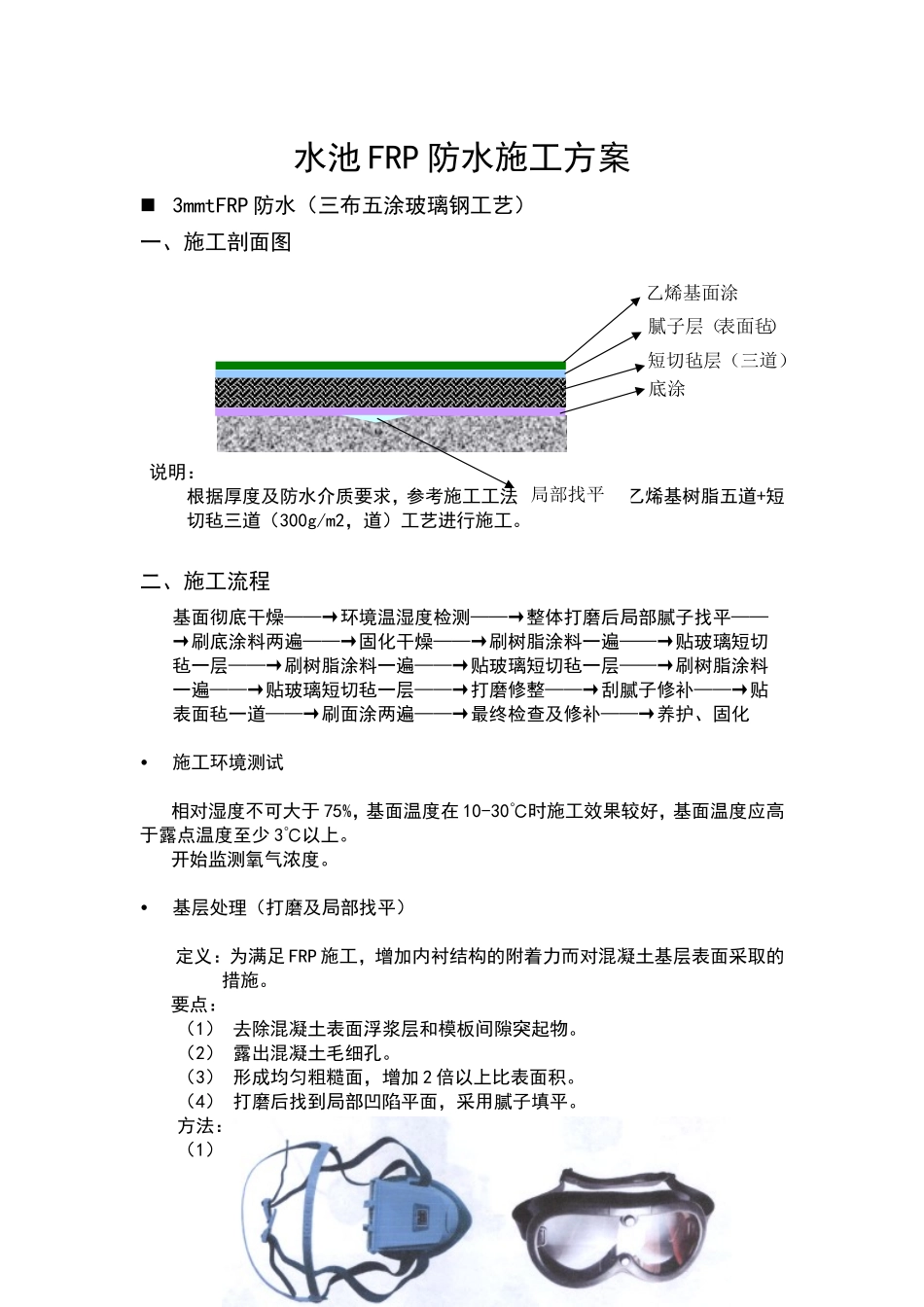

昆山三星电机水池昆山三星电机水池FRPFRP防水工程防水工程施施工工方方案案及及报报价价苏州宝莱建材有限公司2014年1月水池FRP防水施工方案3mmtFRP防水(三布五涂玻璃钢工艺)一、施工剖面图说明:根据厚度及防水介质要求,参考施工工法,此工艺采用乙烯基树脂五道+短切毡三道(300g/m2,道)工艺进行施工
二、施工流程基面彻底干燥——→环境温湿度检测——→整体打磨后局部腻子找平——→刷底涂料两遍——→固化干燥——→刷树脂涂料一遍——→贴玻璃短切毡一层——→刷树脂涂料一遍——→贴玻璃短切毡一层——→刷树脂涂料一遍——→贴玻璃短切毡一层——→打磨修整——→刮腻子修补——→贴表面毡一道——→刷面涂两遍——→最终检查及修补——→养护、固化•施工环境测试相对湿度不可大于75%,基面温度在10-30℃时施工效果较好,基面温度应高于露点温度至少3℃以上
开始监测氧气浓度
•基层处理(打磨及局部找平)定义:为满足FRP施工,增加内衬结构的附着力而对混凝土基层表面采取的措施
要点:(1)去除混凝土表面浮浆层和模板间隙突起物
(2)露出混凝土毛细孔
(3)形成均匀粗糙面,增加2倍以上比表面积
(4)打磨后找到局部凹陷平面,采用腻子填平
方法:(1)佩戴防尘系列
底涂短切毡层(三道)腻子层(表面毡)乙烯基面涂局部找平(2)测定混凝土含水率,做记录
(3)重点打磨
使用无尘打磨机去除混凝土地面坚硬的浮浆层和模板间隙突起物,采用角磨机对墙面和顶面局部凸起或有浮浆处进行打磨处理(4)全面打磨
将整体表面打磨形成一定的粗糙面
(5)清扫吸尘
(6)监测找出表面局部的凹陷处,使用调配好的乙烯基腻子对其进行批补待完全干燥后进行磨平处理
•底漆定义:混凝土基层与防腐层(短切毡层)之间的结合层

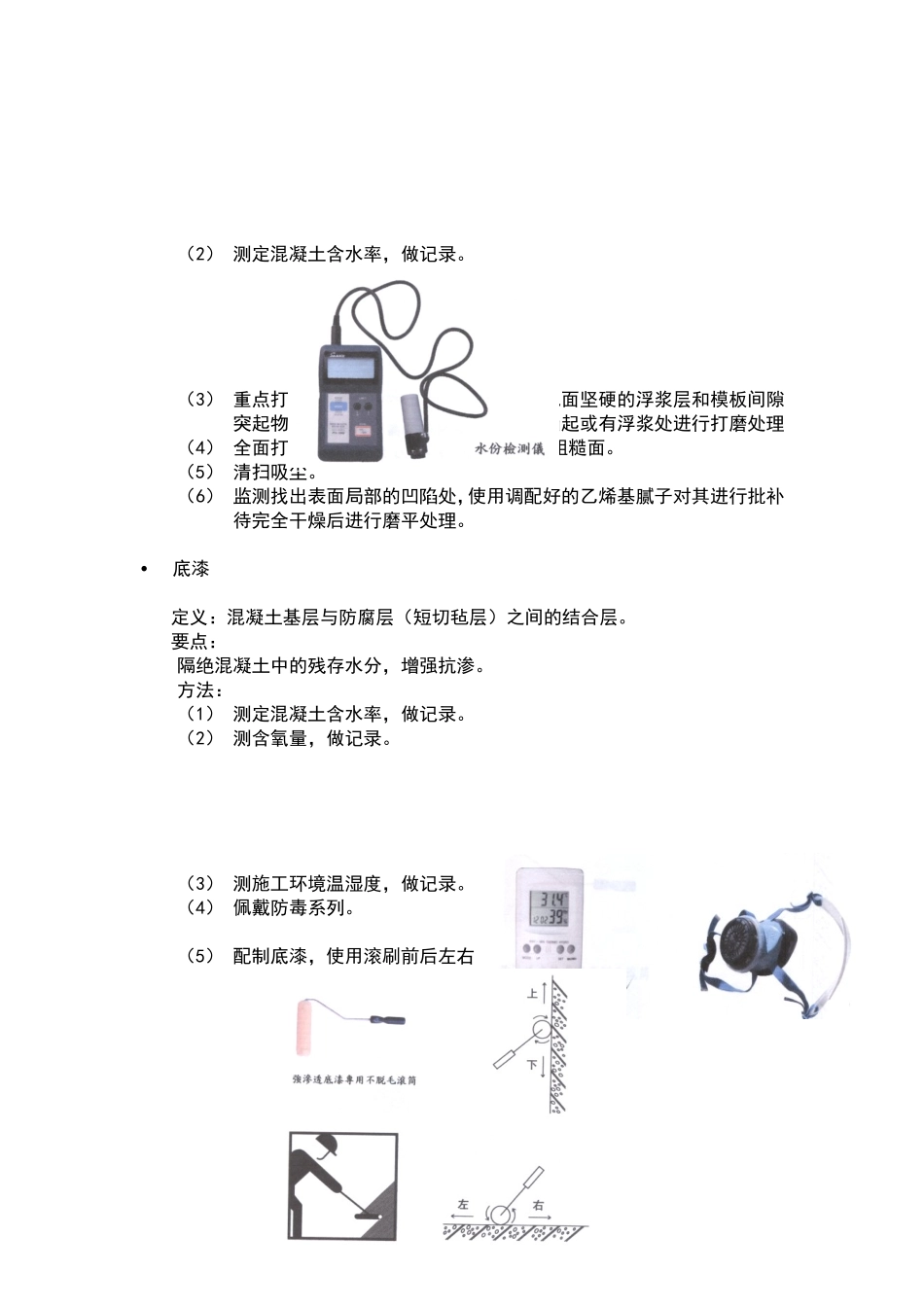

要点:隔绝混凝土中的残存水分,增强抗渗
方法:(1)测定混凝土含水率,做记录
(2)测含氧量,做记录
