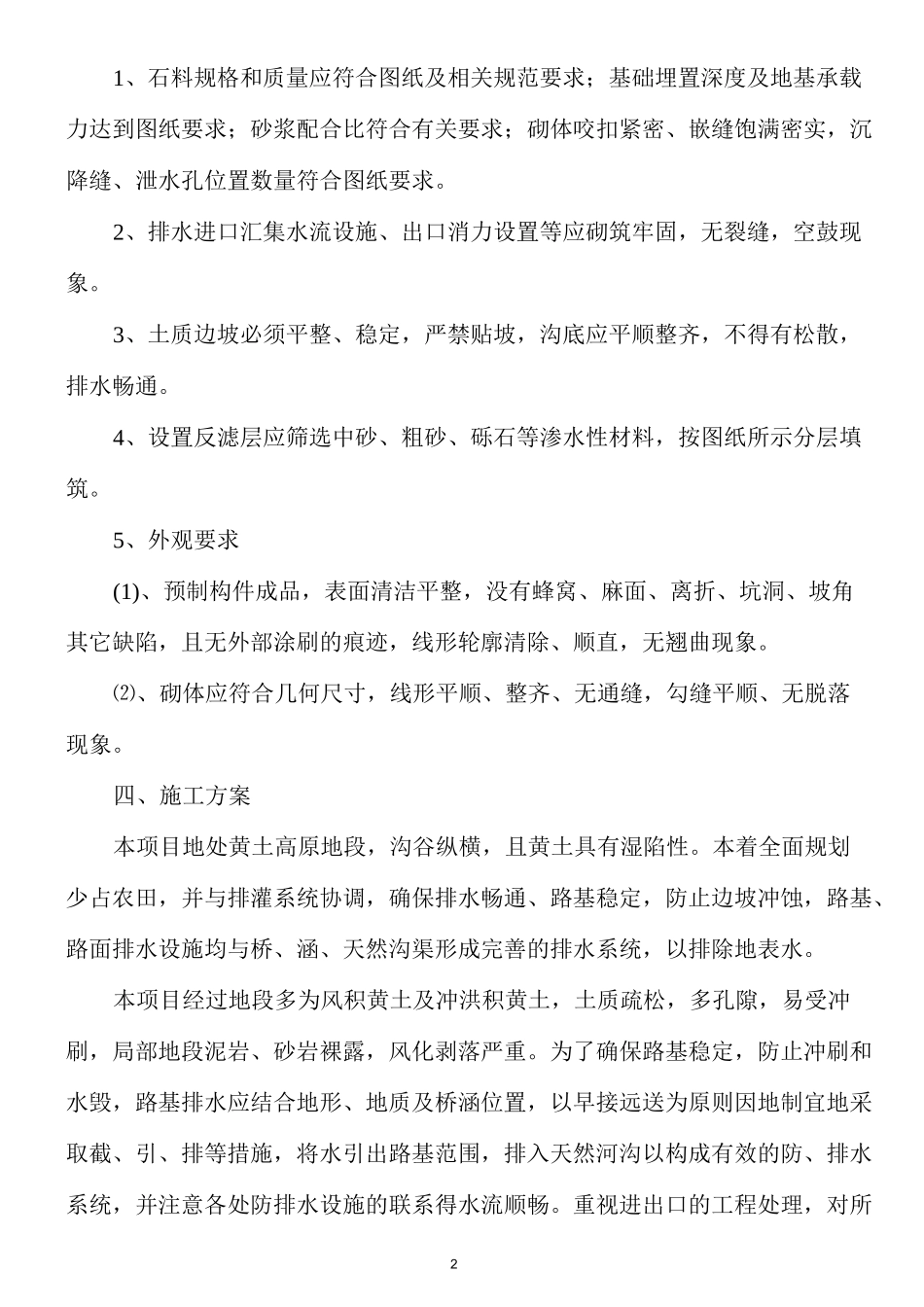

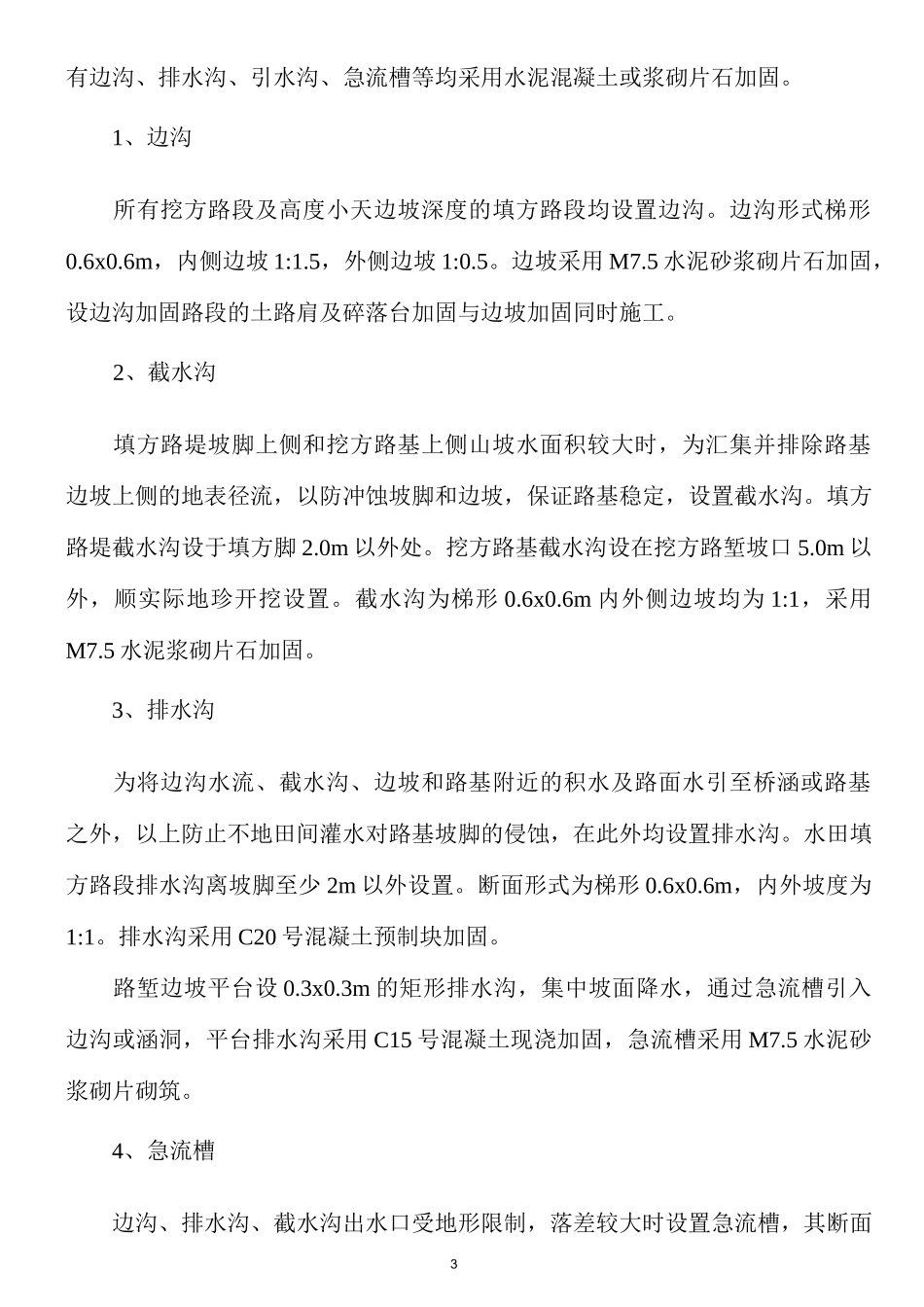

1刘白高速公路排水工程施工方案一、工程概况本段沿线呈黄土梁峁、河谷地地形。降雨集中,多为短时间暴雨,为了防止雨水对路基的破坏,沿线设计防护及排水工程量很大。我部通过熟读设计及招标文件,结合实地考察得知,防护及排水施工对进度及工期影响较大。本段排水工程数量详见分部工程量审批表。本段排水工程由专业队伍配合路基同步进行施工,计划于 2014 年 5 月1 日进行排水工程的施工,2014 年 8 月 31 日完工。总工期 123 天。二、施工准备1、待施工人员进入场地后,测量组统一恢复中、边线及坡脚放线,经现场技术人员复核后,报经现场监理工程师审批开工。2、熟读图纸,明确计划意图,复核沿线防护及排水地质,地形及工程量,不符之处及时行文上报驻地监理工程师确定复核。3、在路基工程清理施工现场时,将所有非填筑性材料均清理至施工用地范围之外,并及时将护坡及排水工程范围的特殊路基处理完毕以备开工。4、对自采石材及砂石、水泥及时取样送交业主指定的实验机构检测化验,出具准确详实的试验报告,确定混凝土及砂浆设计配合比及施工配合比,以指导施工。5、在所有防护及排水工程开工前做好防排水措施。6、在具备开工条件时,拟定施工人员名单,选择施工方案,施工计划、保证措施等,向业主及监理机构递交分项开工报告,经同意批准后,方可进行开工。三、基本要求21、石料规格和质量应符合图纸及相关规范要求;基础埋置深度及地基承载力达到图纸要求;砂浆配合比符合有关要求;砌体咬扣紧密、嵌缝饱满密实,沉降缝、泄水孔位置数量符合图纸要求。2、排水进口汇集水流设施、出口消力设置等应砌筑牢固,无裂缝,空鼓现象。3、土质边坡必须平整、稳定,严禁贴坡,沟底应平顺整齐,不得有松散,排水畅通。4、设置反滤层应筛选中砂、粗砂、砾石等渗水性材料,按图纸所示分层填筑。5、外观要求(1)、预制构件成品,表面清洁平整,没有蜂窝、麻面、离折、坑洞、坡角其它缺陷,且无外部涂刷的痕迹,线形轮廓清除、顺直,无翘曲现象。⑵、砌体应符合几何尺寸,线形平顺、整齐、无通缝,勾缝平顺、无脱落现象。四、施工方案本项目地处黄土高原地段,沟谷纵横,且黄土具有湿陷性。本着全面规划少占农田,并与排灌系统协调,确保排水畅通、路基稳定,防止边坡冲蚀,路基、路面排水设施均与桥、涵、天然沟渠形成完善的排水系统,以排除地表水。本项目经过地段多为风积黄土及冲洪积黄土,土质疏松,多孔隙,易受冲刷,局部地段泥岩、砂岩...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高速公路排水工程施工方案(刘白高速公路土建工程)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
