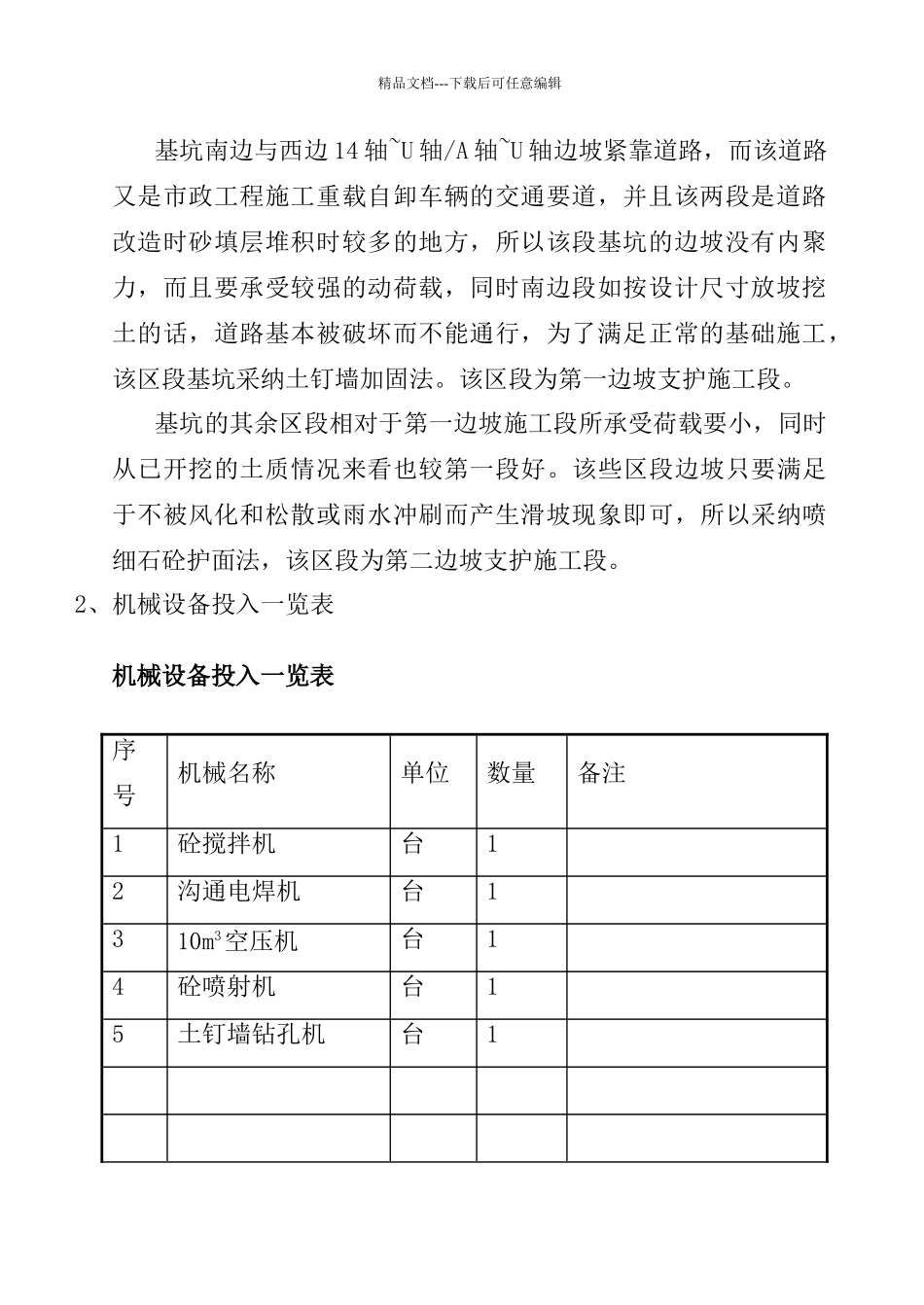

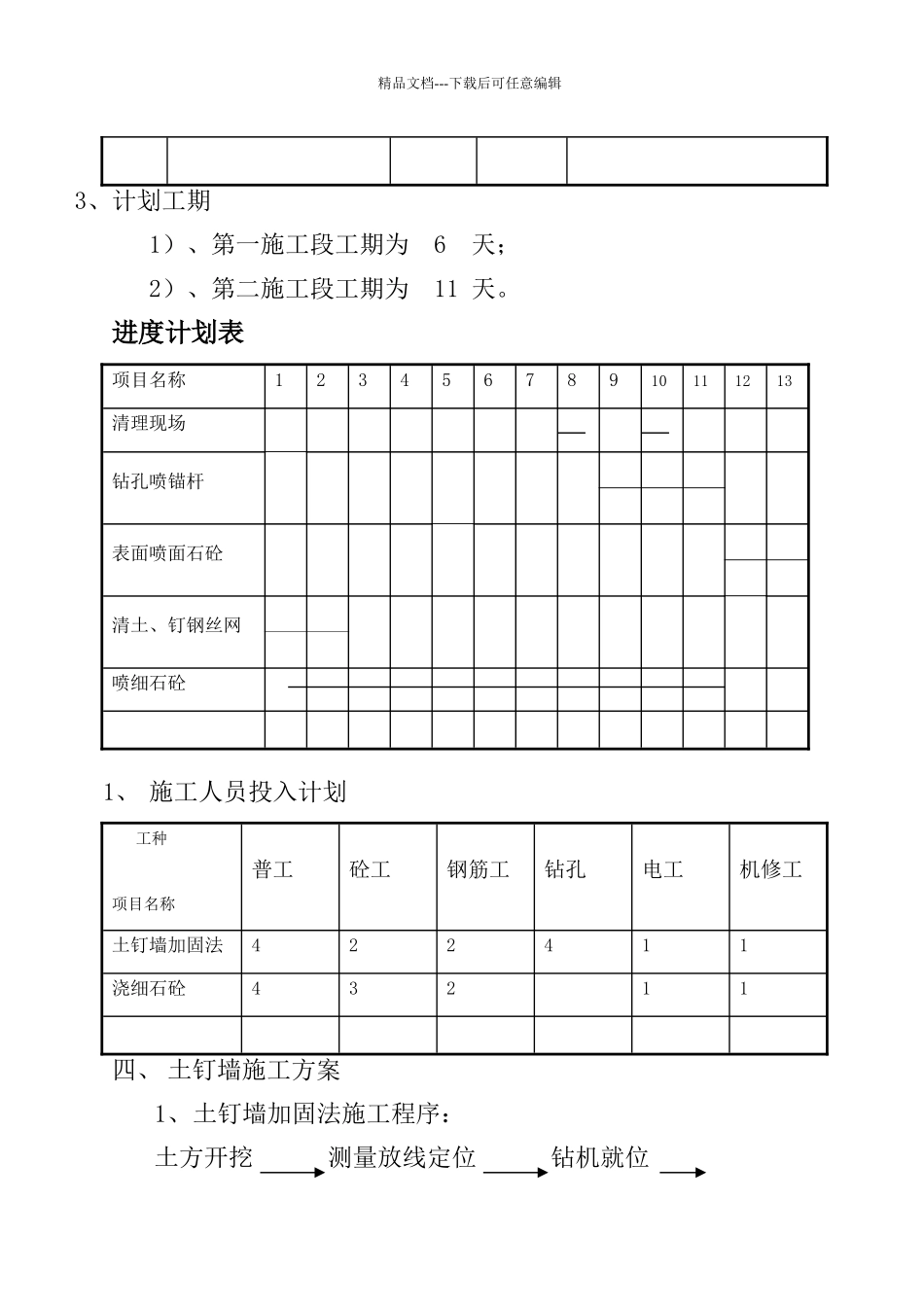

精品文档---下载后可任意编辑一、工程概况 ××家园工程基坑土方开挖深度约为 4m 左右,开挖边坡的放坡系数为 1:,局部为 1:左右,基坑面积为,整个边坡基坑底长度为。二、地层情况根据××家园岩土工程勘察报告显示,基础边坡土质主要处于地质第一层即人工素填土层,第二层即淤泥层和第三层即粉质粘土层,而粉质粘土层基本在基脚部位。 场地地质特征为:第一层易掉块、坍塌,地质第二层易变形。场地水文地质为拟建区北,东有城南河经过,常年有流水,南侧有绣湖,是场区地下水的主要补给源,水位埋深为~之间。三、基坑边坡支护施工部署根据地层地质情况,土方开挖边坡放坡系数应在1:至 1:范围,但现在基坑的放坡系数由于场地外围的影响(道路交通等方面),只有 1:左右,显然不能满足边坡的稳定性。同时该边坡暴露时间较长,在土质较差的情况下,易于风化或坍塌。为了防止基坑边坡因气温变化或失水过多而风化和松散,或防止坡面受雨水冲刷而产生滑坡现象,有必要对该基坑边坡做防护措施,以保护基坑边坡的稳定,同时影响基础工程的施工。1、施工段划分:根据基坑边坡的地质情况及外围环境情况,支护采纳二种方法:第一种为钢板围护;第二种为喷细石砼护面法。精品文档---下载后可任意编辑基坑南边与西边 14 轴~U 轴/A 轴~U 轴边坡紧靠道路,而该道路又是市政工程施工重载自卸车辆的交通要道,并且该两段是道路改造时砂填层堆积时较多的地方,所以该段基坑的边坡没有内聚力,而且要承受较强的动荷载,同时南边段如按设计尺寸放坡挖土的话,道路基本被破坏而不能通行,为了满足正常的基础施工,该区段基坑采纳土钉墙加固法。该区段为第一边坡支护施工段。基坑的其余区段相对于第一边坡施工段所承受荷载要小,同时从已开挖的土质情况来看也较第一段好。该些区段边坡只要满足于不被风化和松散或雨水冲刷而产生滑坡现象即可,所以采纳喷细石砼护面法,该区段为第二边坡支护施工段。2、机械设备投入一览表机械设备投入一览表序号机械名称单位数量备注1砼搅拌机台12沟通电焊机台1310m3空压机台14砼喷射机台15土钉墙钻孔机台1精品文档---下载后可任意编辑3、计划工期 1)、第一施工段工期为 6 天; 2)、第二施工段工期为 11 天。进度计划表项目名称12345678910111213清理现场钻孔喷锚杆表面喷面石砼清土、钉钢丝网喷细石砼1、 施工人员投入计划 工种项目名称普工砼工钢筋工钻孔电工机修工土钉墙加固法422411浇细石砼43211四、 土...
