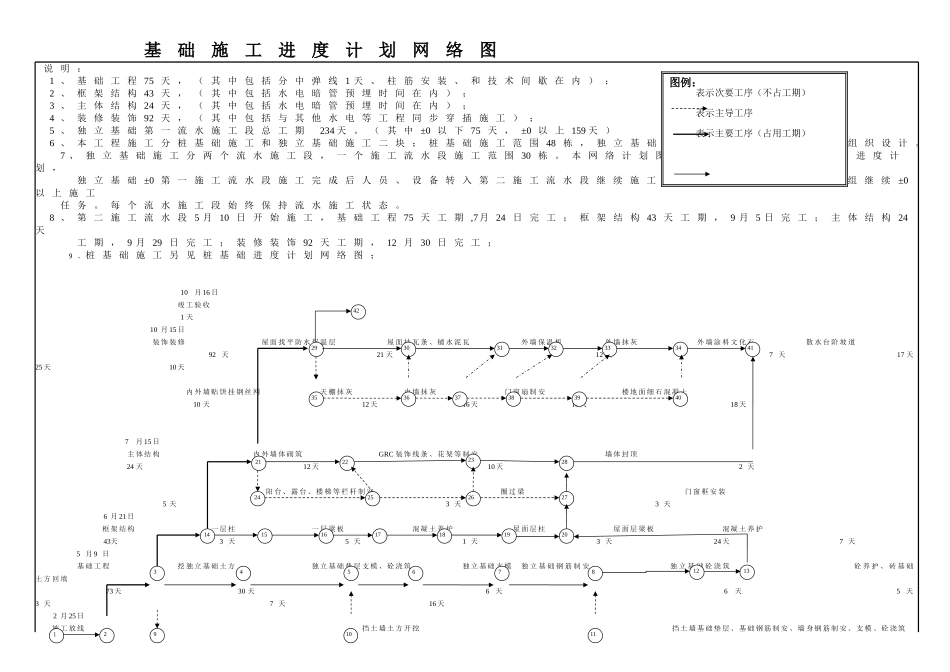

基础施工进度计划网络图说明:1、基础工程75天,(其中包括分中弹线1天、柱筋安装、和技术间歇在内);2、框架结构43天,(其中包括水电暗管预埋时间在内);3、主体结构24天,(其中包括水电暗管预埋时间在内);4、装修装饰92天,(其中包括与其他水电等工程同步穿插施工);5、独立基础第一流水施工段总工期234天
(其中±0以下75天,±0以上159天)6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工范围48栋,独立基础施工范围59栋,详见施工组织设计
7、独立基础施工分两个流水施工段,一个施工流水段施工范围30栋
本网络计划图为第一施工流水段的施工进度计划,独立基础±0第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±0以上施工任务
每个流水施工段始终保持流水施工状态
8、第二施工流水段5月10日开始施工,基础工程75天工期,7月24日完工;框架结构43天工期,9月5日完工;主体结构24天工期,9月29日完工;装修装饰92天工期,12月30日完工;9、桩基础施工另见桩基础进度计划网络图;10月16日竣工验收1天10月15日装饰装修屋面找平防水保温层屋面挂瓦条、铺水泥瓦外墙保温板外墙抹灰外墙涂料文化石散水台阶坡道92天21天12天7天17天25天10天内外墙贴饼挂钢丝网天棚抹灰内墙抹灰门窗扇制安楼地面细石混凝土10天12天16天10天18天7月15日主体结构内外墙体砌筑GRC装饰线条、花架等制安墙体封顶24天12天10天2天阳台、露台、楼梯等栏杆制安圈过梁门窗框安装5天3天3天6月21日框架结构一层柱一层梁板混凝土养护屋面层柱屋面层梁板混凝土养护43天3天5天1天3天24天7天5月9日基础工程挖独立基础土方独立基础垫层支模、砼浇筑独立基础支模独立基础钢筋制安独立基础砼浇筑砼养护、砖基础土方回填73天30天6天6天5天3天7天16天
