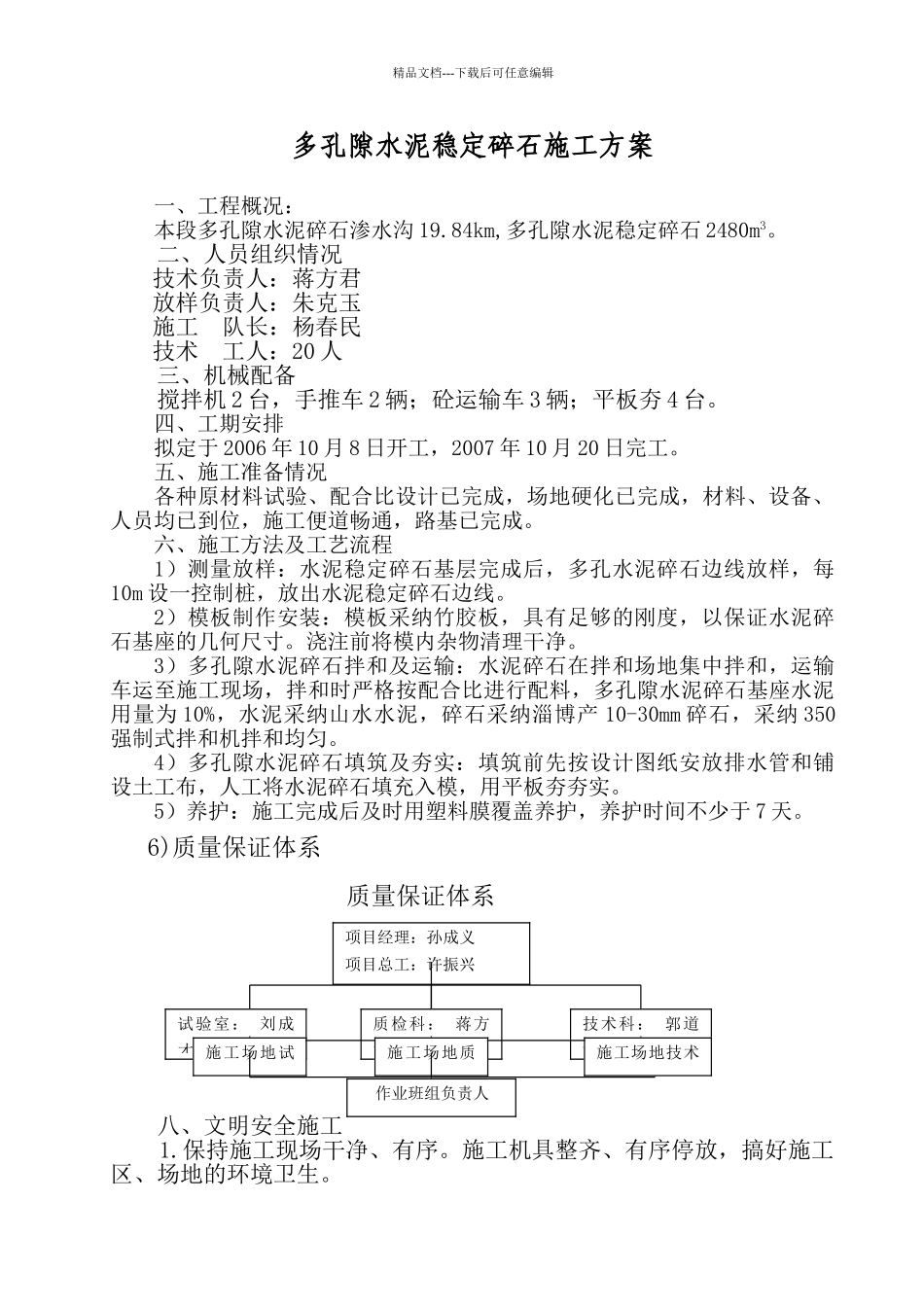

精品文档---下载后可任意编辑多孔隙水泥稳定碎石施工方案一、工程概况:本段多孔隙水泥碎石渗水沟 19
84km,多孔隙水泥稳定碎石 2480m3
二、人员组织情况技术负责人:蒋方君放样负责人:朱克玉施工 队长:杨春民 技术 工人:20 人三、机械配备搅拌机 2 台,手推车 2 辆;砼运输车 3 辆;平板夯 4 台
四、工期安排拟定于 2006 年 10 月 8 日开工,2007 年 10 月 20 日完工
五、施工准备情况各种原材料试验、配合比设计已完成,场地硬化已完成,材料、设备、人员均已到位,施工便道畅通,路基已完成
六、施工方法及工艺流程1)测量放样:水泥稳定碎石基层完成后,多孔水泥碎石边线放样,每10m 设一控制桩,放出水泥稳定碎石边线
2)模板制作安装:模板采纳竹胶板,具有足够的刚度,以保证水泥碎石基座的几何尺寸
浇注前将模内杂物清理干净
3)多孔隙水泥碎石拌和及运输:水泥碎石在拌和场地集中拌和,运输车运至施工现场,拌和时严格按配合比进行配料,多孔隙水泥碎石基座水泥用量为 10%,水泥采纳山水水泥,碎石采纳淄博产 10-30mm 碎石,采纳 350强制式拌和机拌和均匀
4)多孔隙水泥碎石填筑及夯实:填筑前先按设计图纸安放排水管和铺设土工布,人工将水泥碎石填充入模,用平板夯夯实
5)养护:施工完成后及时用塑料膜覆盖养护,养护时间不少于 7 天
6)质量保证体系质量保证体系八、文明安全施工1
保持施工现场干净、有序
施工机具整齐、有序停放,搞好施工区、场地的环境卫生
项目经理:孙成义项目总工:许振兴试验室: 刘成才质检科: 蒋方君技术科: 郭道海施工场地试验员施工场地质检员施工场地技术主管作业班组负责人精品文档---下载后可任意编辑2
尊重并支持监理工程师的工作

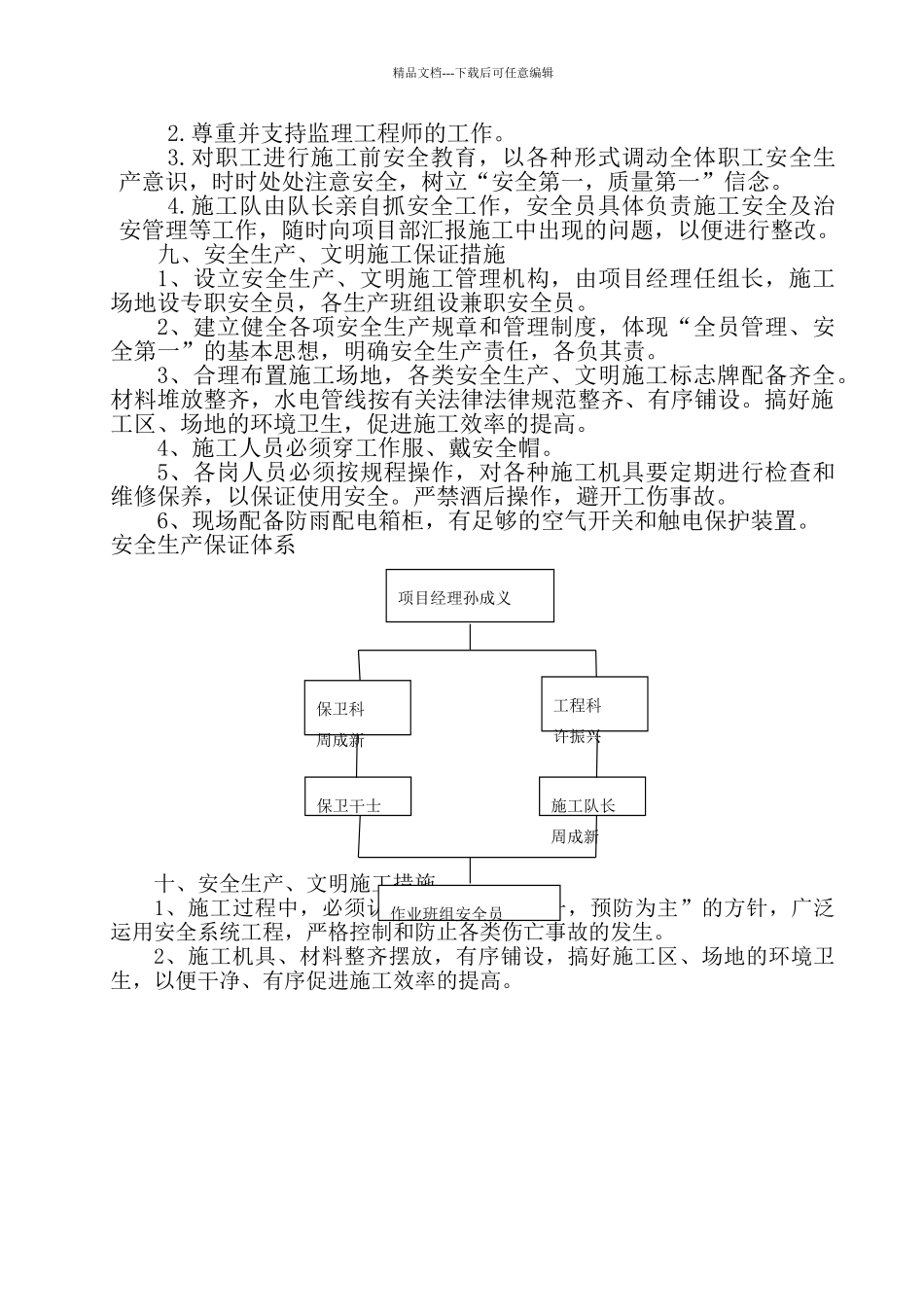

对职工进行施工前安全教育,以各种形式调动全体职工安全生产意识,时时处处注意安全,树立“安全第一,质量第
