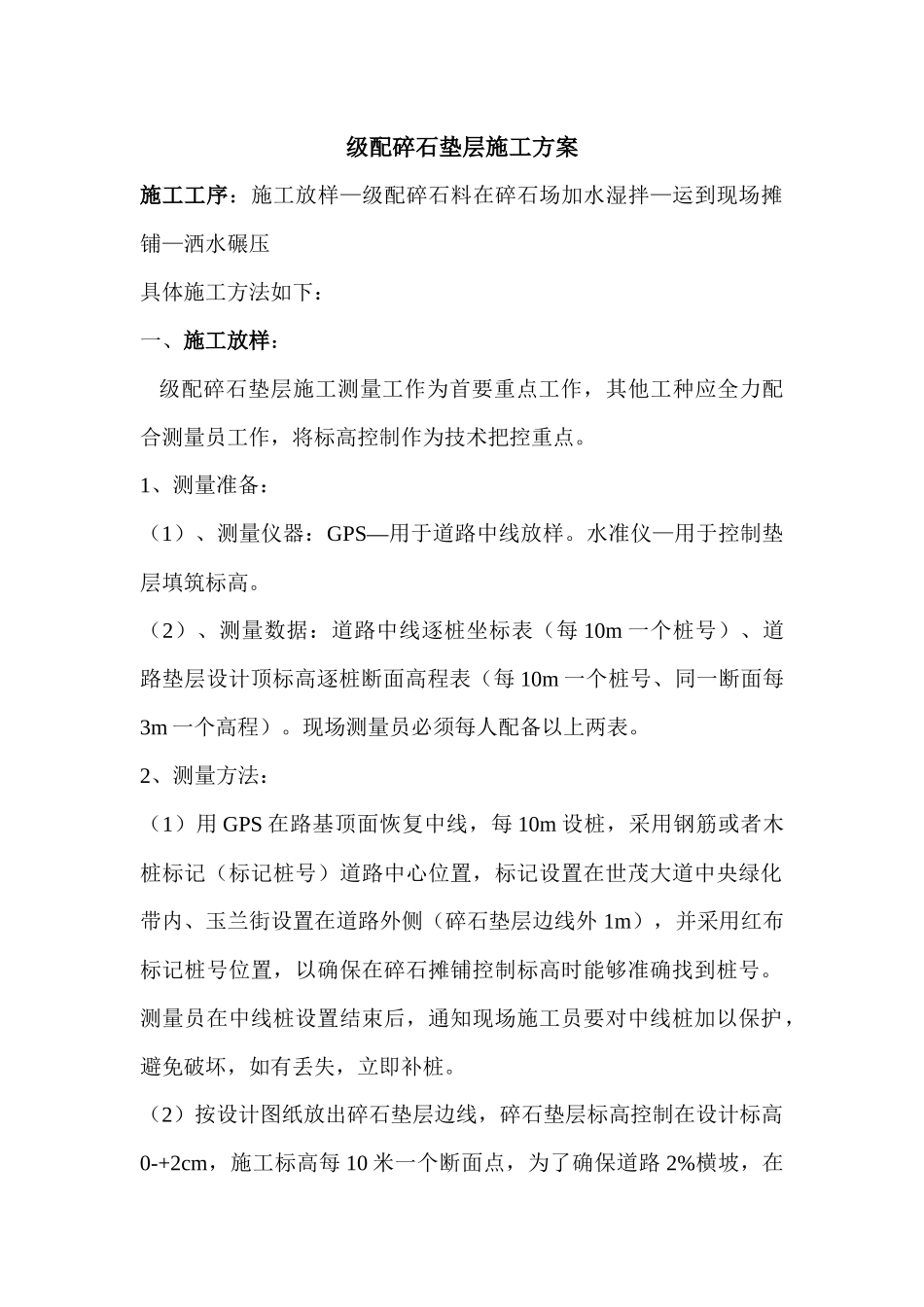

级配碎石垫层施工方案施工工序:施工放样—级配碎石料在碎石场加水湿拌—运到现场摊铺—洒水碾压具体施工方法如下:一、施工放样:级配碎石垫层施工测量工作为首要重点工作,其他工种应全力配合测量员工作,将标高控制作为技术把控重点
1、测量准备:(1)、测量仪器:GPS—用于道路中线放样
水准仪—用于控制垫层填筑标高
(2)、测量数据:道路中线逐桩坐标表(每10m一个桩号)、道路垫层设计顶标高逐桩断面高程表(每10m一个桩号、同一断面每3m一个高程)
现场测量员必须每人配备以上两表
2、测量方法:(1)用GPS在路基顶面恢复中线,每10m设桩,采用钢筋或者木桩标记(标记桩号)道路中心位置,标记设置在世茂大道中央绿化带内、玉兰街设置在道路外侧(碎石垫层边线外1m),并采用红布标记桩号位置,以确保在碎石摊铺控制标高时能够准确找到桩号
测量员在中线桩设置结束后,通知现场施工员要对中线桩加以保护,避免破坏,如有丢失,立即补桩
(2)按设计图纸放出碎石垫层边线,碎石垫层标高控制在设计标高0-+2cm,施工标高每10米一个断面点,为了确保道路2%横坡,在同一断面上每3m设置一个混凝土墩(顶面用白灰标记),如此便可在垫层初平更好的控制平地机铲刀两侧标高

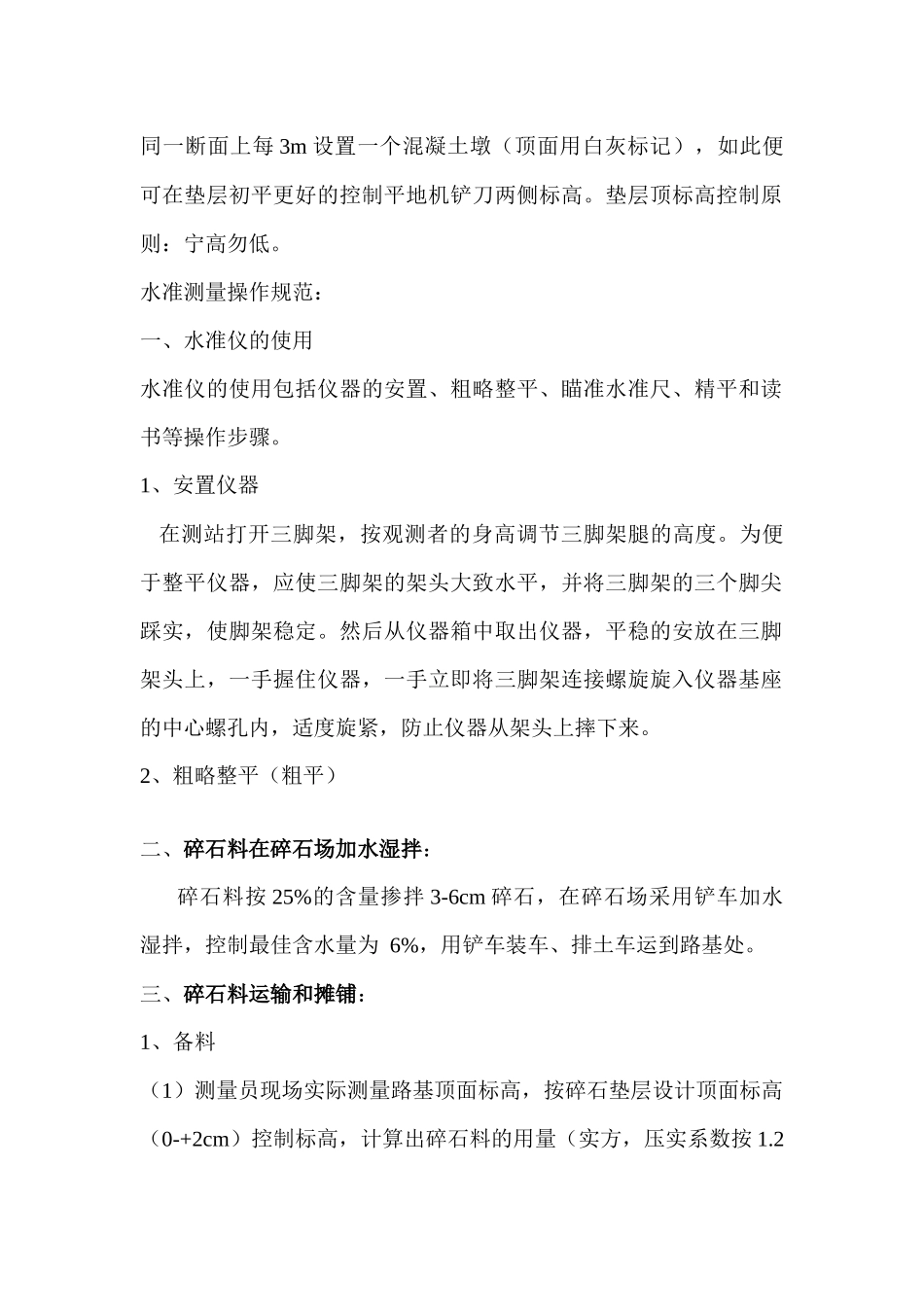

垫层顶标高控制原则:宁高勿低
水准测量操作规范:一、水准仪的使用水准仪的使用包括仪器的安置、粗略整平、瞄准水准尺、精平和读书等操作步骤
1、安置仪器在测站打开三脚架,按观测者的身高调节三脚架腿的高度
为便于整平仪器,应使三脚架的架头大致水平,并将三脚架的三个脚尖踩实,使脚架稳定
然后从仪器箱中取出仪器,平稳的安放在三脚架头上,一手握住仪器,一手立即将三脚架连接螺旋旋入仪器基座的中心螺孔内,适度旋紧,防止仪器从架头上摔下来

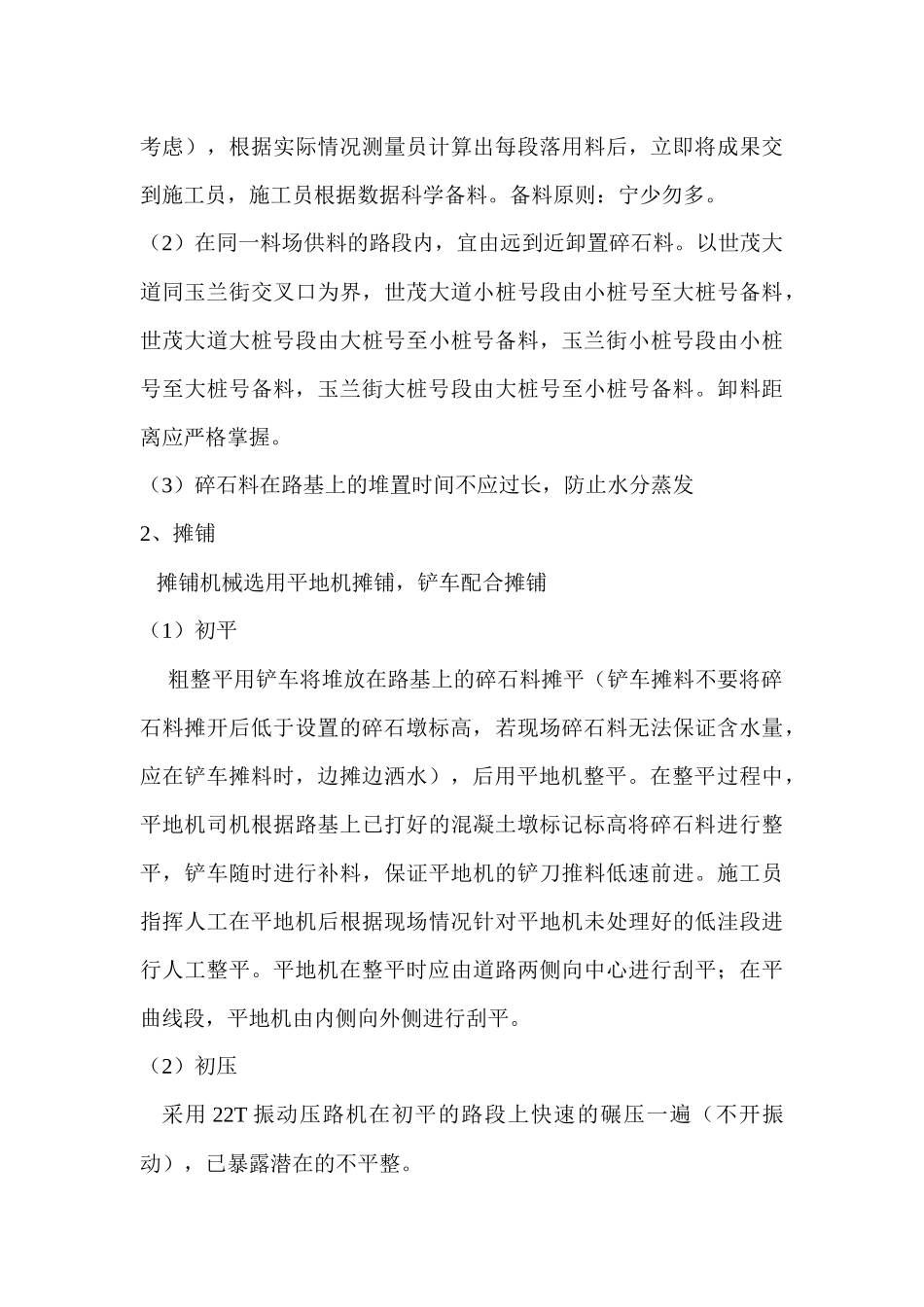

2、粗略整平(粗平)二、碎石料在碎石场加水湿拌:碎石料按25%的含量掺拌3-6cm碎石,在碎石场采用铲车加水湿拌,控制最佳含水量为
