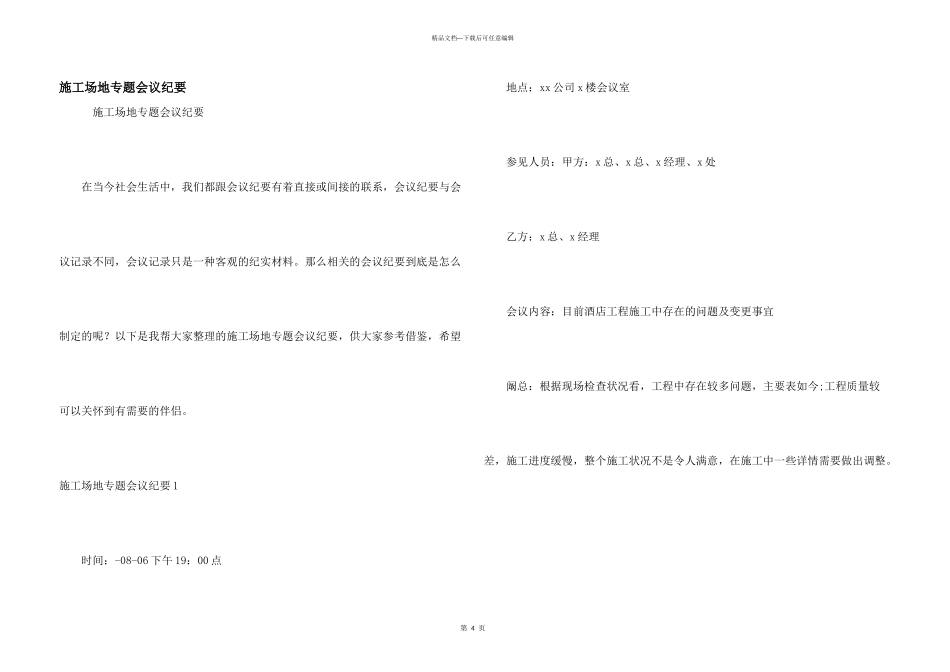

第 4 页精品文档---下载后可任意编辑施工场地专题会议纪要 施工场地专题会议纪要 在当今社会生活中,我们都跟会议纪要有着直接或间接的联系,会议纪要与会议记录不同,会议记录只是一种客观的纪实材料。那么相关的会议纪要到底是怎么制定的呢?以下是我帮大家整理的施工场地专题会议纪要,供大家参考借鉴,希望可以关怀到有需要的伴侣。 施工场地专题会议纪要 1 时间:-08-06 下午 19:00 点 地点:xx 公司 x 楼会议室 参见人员:甲方:x 总、x 总、x 经理、x 处 乙方:x 总、x 经理 会议内容:目前酒店工程施工中存在的问题及变更事宜 阚总:根据现场检查状况看,工程中存在较多问题,主要表如今;工程质量较差,施工进度缓慢,整个施工状况不是令人满意,在施工中一些详情需要做出调整。 第 5 页精品文档---下载后可任意编辑 1.整个施工工期需要重新排一下。 2.每星期定期召开施工调度会。 3.全部施工中的有关事宜一切要用文字表述。 4.工程中所用主材需甲乙双方共同选购。 5.客房样板间局部调整,并尽快做出新的样板间,餐饮包房尽快做出样板间。 6.主楼二楼采光井按原设计方案执行,拿出效果图,尽快组织施工。 7.室外消防水池重新定位。 8.要求甲方工作要做到位,具体问题要落实到实处,尽快使整个工程有新的起色。 x 总:整个工程部分装修用材质量太差,工序混乱,对施工方不负责任的工作看法提出批判。建议甲方健全管理体制,坚韧监管力度,对施工期间的安全问题要引起高度重视。同时对楼内的平面功能分区做了部分调整建议。 x 处:对工程施工中部分工序存在的质量问题做了简洁说明 第 6 页精品文档---下载后可任意编辑 1.外墙施工存在诸多问题,在施工过程中多次提出,今日就不一一列举,用一句不恰当的话说就是屡教不改。 2.今后要求乙方部分分项工程验收,乙方要先自检合格后,方可上报甲方验收,否则不允许下道工序施工。 x 经理:为了工程进展顺利,提出 1、甲方组织不健全,人员缺乏,监管不到位,是造成工程质量低下和施工进度缓慢的缘由。 2、工程款要准时拨付。 x 经理:为了工程顺利进行,保质保量的按期完成施工任务,在原合同的基础上增加补充协议,乙方按工程总造价的 5%缴纳工程履约保证金。工程完工后,无违约责任一次性无息返还。 总结:大家站在不同的层面和角度对工程中存在的问题提出了不同看法,但得出的.结论是大致相同的,目前的工程质量及进度与前期所期望的相...
