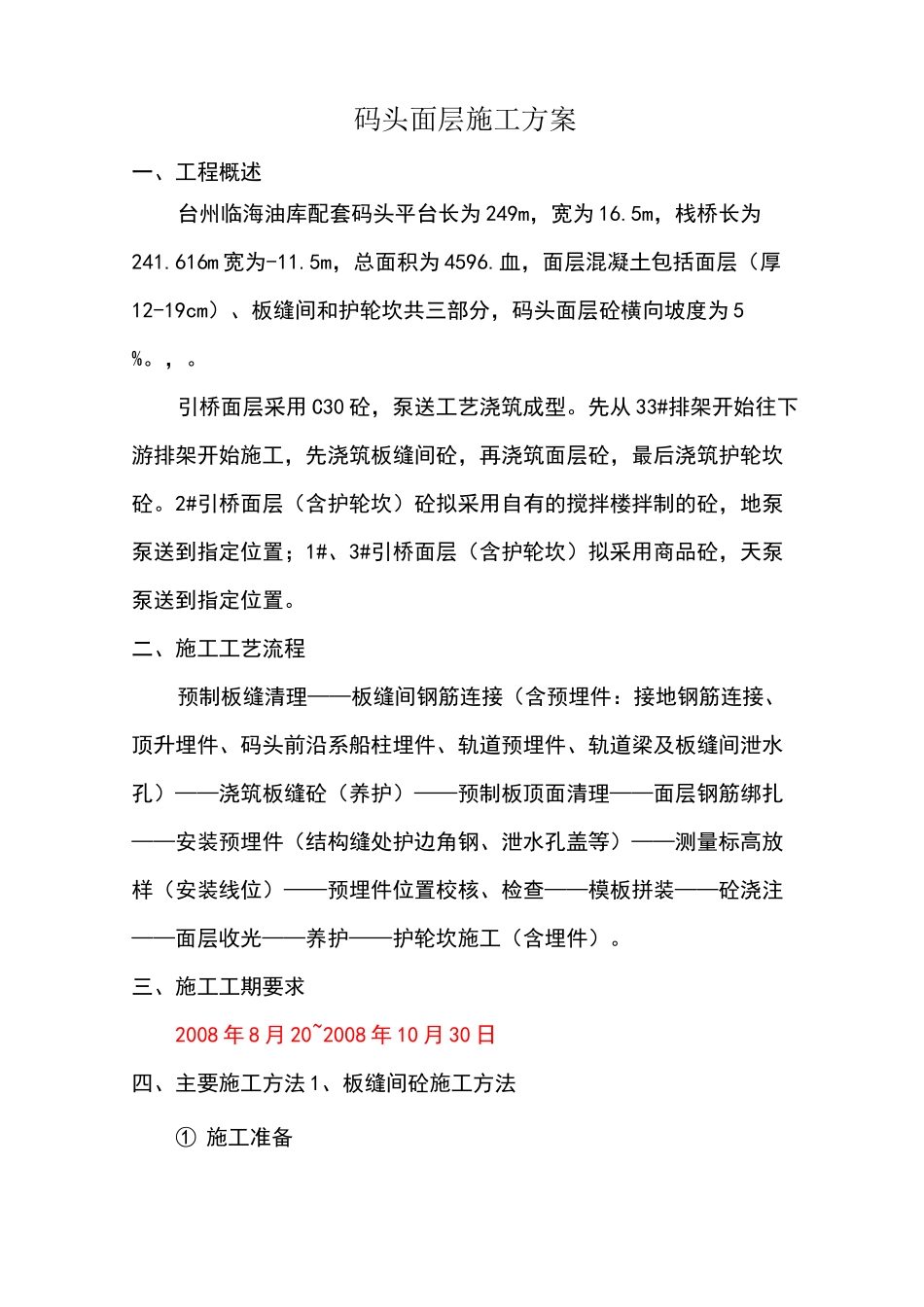

码头面层施工方案一、工程概述台州临海油库配套码头平台长为 249m,宽为 16
5m,栈桥长为241
616m 宽为-11
5m,总面积为 4596
血,面层混凝土包括面层(厚12-19cm)、板缝间和护轮坎共三部分,码头面层砼横向坡度为 5%
引桥面层采用 C30 砼,泵送工艺浇筑成型
先从 33#排架开始往下游排架开始施工,先浇筑板缝间砼,再浇筑面层砼,最后浇筑护轮坎砼
2#引桥面层(含护轮坎)砼拟采用自有的搅拌楼拌制的砼,地泵泵送到指定位置;1#、3#引桥面层(含护轮坎)拟采用商品砼,天泵泵送到指定位置
二、施工工艺流程预制板缝清理——板缝间钢筋连接(含预埋件:接地钢筋连接、顶升埋件、码头前沿系船柱埋件、轨道预埋件、轨道梁及板缝间泄水孔)——浇筑板缝砼(养护)——预制板顶面清理——面层钢筋绑扎——安装预埋件(结构缝处护边角钢、泄水孔盖等)——测量标高放样(安装线位)——预埋件位置校核、检查——模板拼装——砼浇注——面层收光——养护——护轮坎施工(含埋件)
三、施工工期要求2008 年 8 月 20~2008 年 10 月 30 日四、主要施工方法 1、板缝间砼施工方法① 施工准备A、预制板在安装好后,应及时得出安装结果(搁置长度、标高情况),对需要调整的板及时进行调整,并经自检合格后,通知监理、总包验收合格后,清理板上(砂袋)及板缝间(附在板上的木头、麻袋等杂物),并采用高压水枪冲洗干净
B、按我部施工技术人员的要求对预制面板(中、后板)2#钢筋(两板缝间外伸钢筋)调整处理,验收合格后方可进行下道工序
C、测量人员及时放出轨道中心线和板缝间泄水孔中心线
② 板缝钢筋施工(含埋件)A、预制面板外伸钢筋每间隔两根焊接一根,焊缝长度不小于150mm,焊高不小于 6mm
B、按设计图纸要求绑扎板缝间钢筋
C、对有接地钢筋的排架,按设计图纸要求对接地钢筋进行连接
